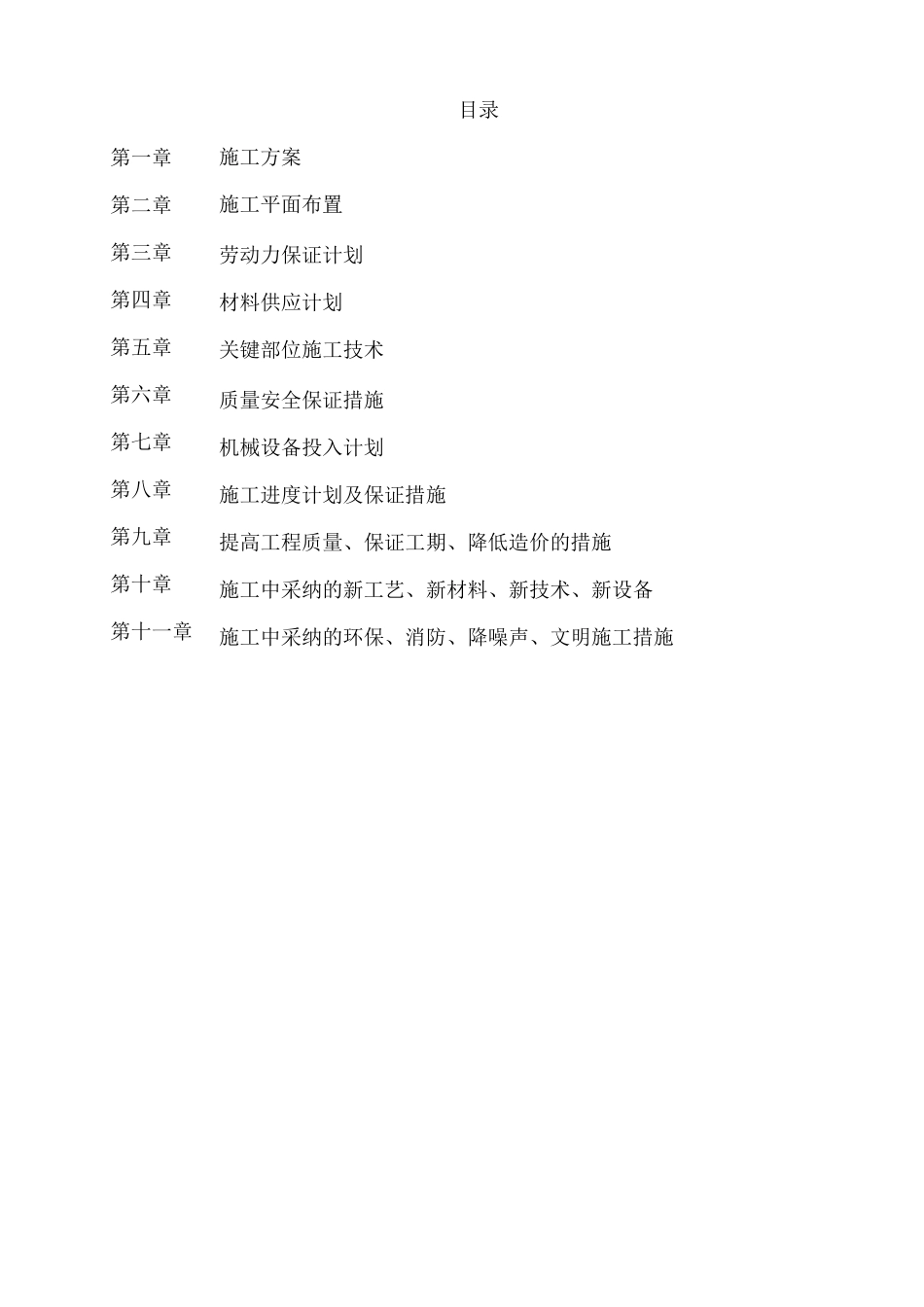

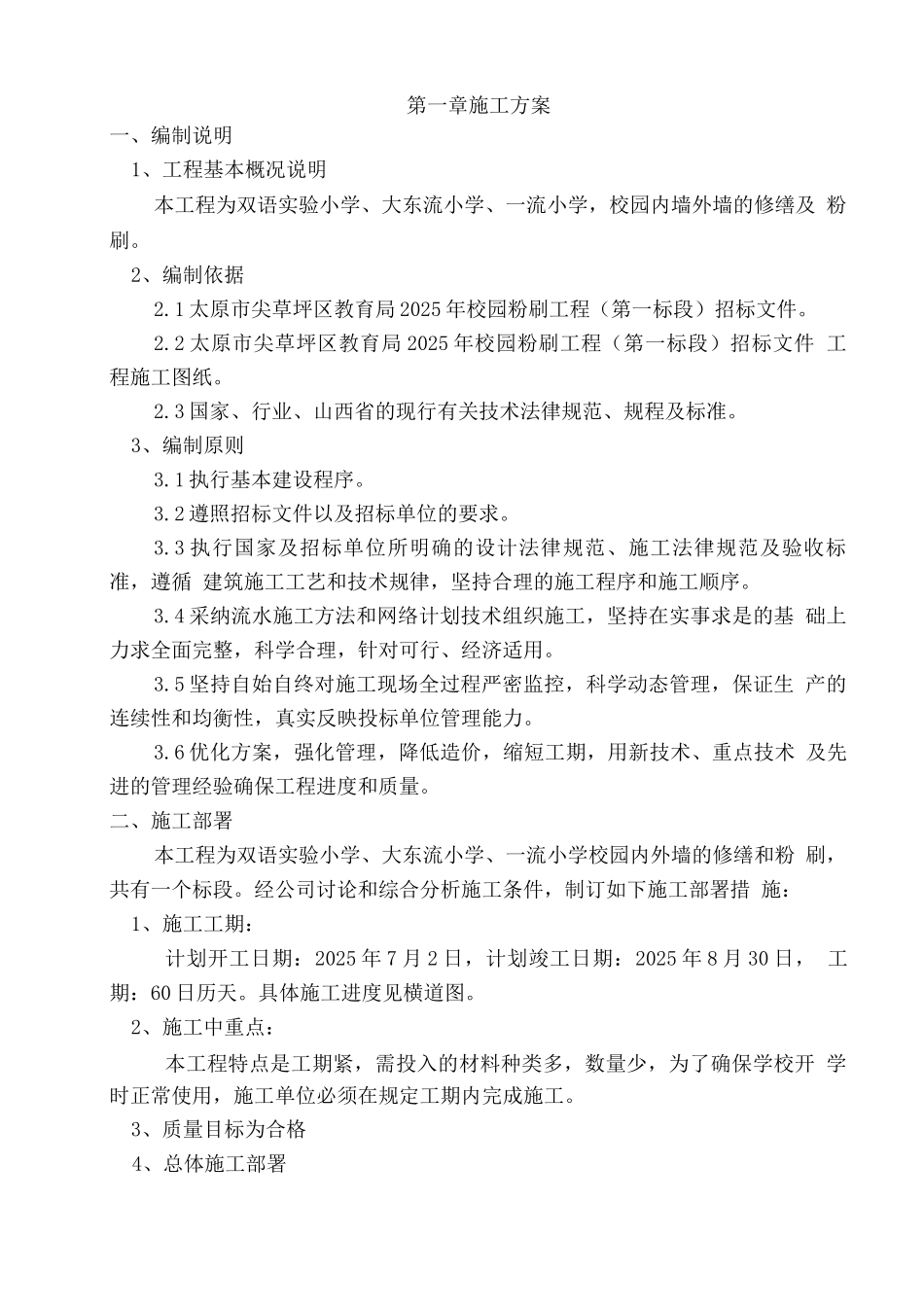

目录施工方案施工平面布置劳动力保证计划材料供应计划关键部位施工技术质量安全保证措施机械设备投入计划施工进度计划及保证措施提高工程质量、保证工期、降低造价的措施施工中采纳的新工艺、新材料、新技术、新设备施工中采纳的环保、消防、降噪声、文明施工措施第一章第二章第三章第四章第五章第六章第七章第八章第九章第十章第十一章第一章施工方案一、编制说明1、工程基本概况说明本工程为双语实验小学、大东流小学、一流小学,校园内墙外墙的修缮及 粉刷
2、编制依据2
1 太原市尖草坪区教育局 2025 年校园粉刷工程(第一标段)招标文件
2 太原市尖草坪区教育局 2025 年校园粉刷工程(第一标段)招标文件 工程施工图纸
3 国家、行业、山西省的现行有关技术法律规范、规程及标准
3、编制原则3
1 执行基本建设程序
2 遵照招标文件以及招标单位的要求
3 执行国家及招标单位所明确的设计法律规范、施工法律规范及验收标准,遵循 建筑施工工艺和技术规律,坚持合理的施工程序和施工顺序
4 采纳流水施工方法和网络计划技术组织施工,坚持在实事求是的基 础上力求全面完整,科学合理,针对可行、经济适用
5 坚持自始自终对施工现场全过程严密监控,科学动态管理,保证生 产的连续性和均衡性,真实反映投标单位管理能力
6 优化方案,强化管理,降低造价,缩短工期,用新技术、重点技术 及先进的管理经验确保工程进度和质量
二、施工部署本工程为双语实验小学、大东流小学、一流小学校园内外墙的修缮和粉 刷,共有一个标段
经公司讨论和综合分析施工条件,制订如下施工部署措 施:1、施工工期:计划开工日期:2025 年 7 月 2 日,计划竣工日期:2025 年 8 月 30 日, 工期:60 日历天
具体施工进度见横道图
2、施工中重点:本工程特点是工期紧,需投入的材料种类多,数量少,为了确保学校开 学时正常使
