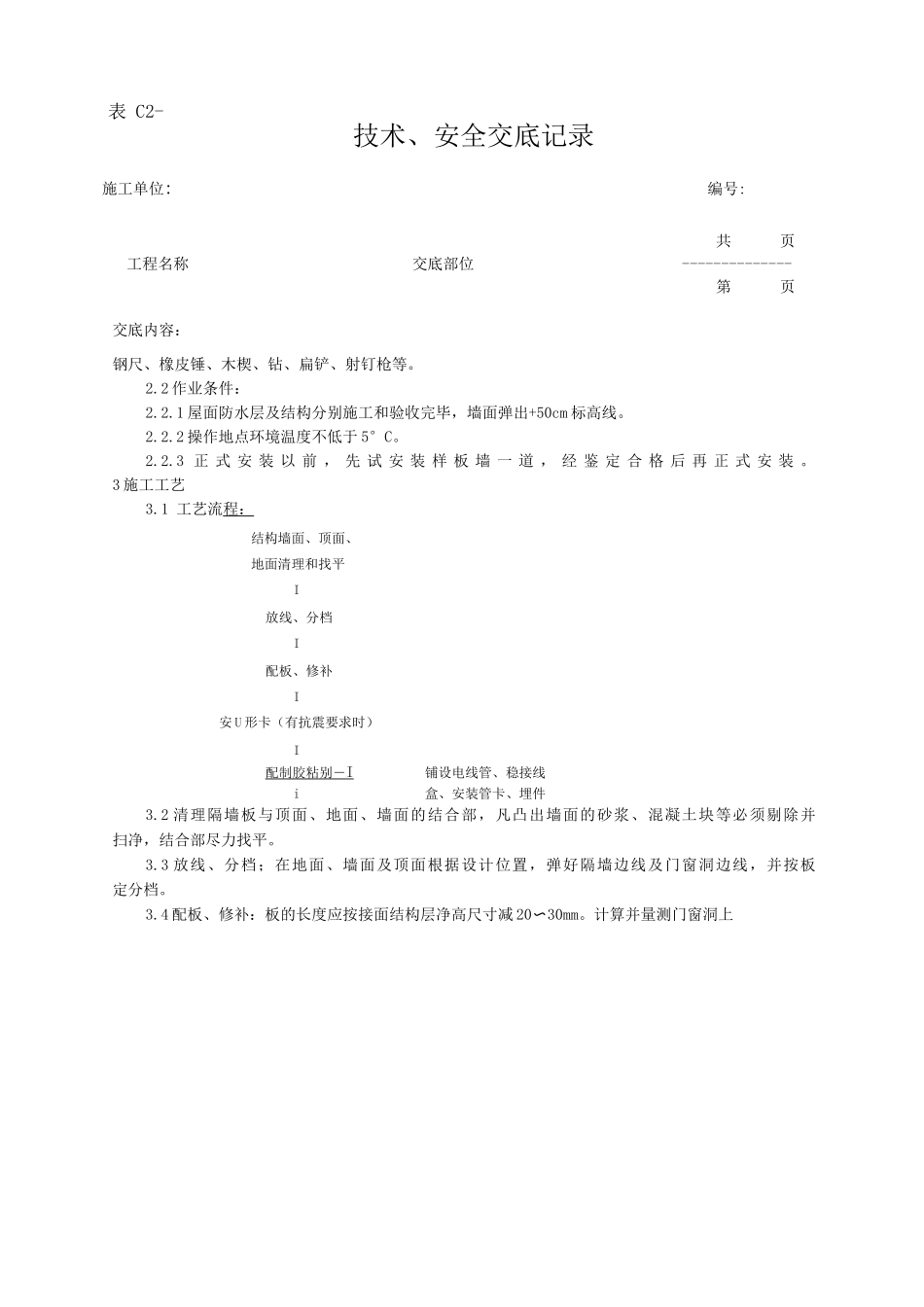

表 C2-2技术、安全交底记录施工单位:年 月 日编号:共页工程名称交底部位--------------第页施工单位:共页工程名称交底部位--------------第页交底内容:钢尺、橡皮锤、木楔、钻、扁铲、射钉枪等
2 作业条件:2
1 屋面防水层及结构分别施工和验收完毕,墙面弹出+50cm 标高线
2 操作地点环境温度不低于 5°C
3 正 式 安 装 以 前 , 先 试 安 装 样 板 墙 一 道 , 经 鉴 定 合 格 后 再 正 式 安 装
3 施工工艺3
1 工艺流程:结构墙面、顶面、地面清理和找平I放线、分档I配板、修补I安 U 形卡(有抗震要求时)I配制胶粘别― I 铺设电线管、稳接线i盒、安装管卡、埋件3
2 清理隔墙板与顶面、地面、墙面的结合部,凡凸出墙面的砂浆、混凝土块等必须剔除并扫净,结合部尽力找平
3 放线、分档;在地面、墙面及顶面根据设计位置,弹好隔墙边线及门窗洞边线,并按板定分档
4 配板、修补:板的长度应按接面结构层净高尺寸减 20〜30mm

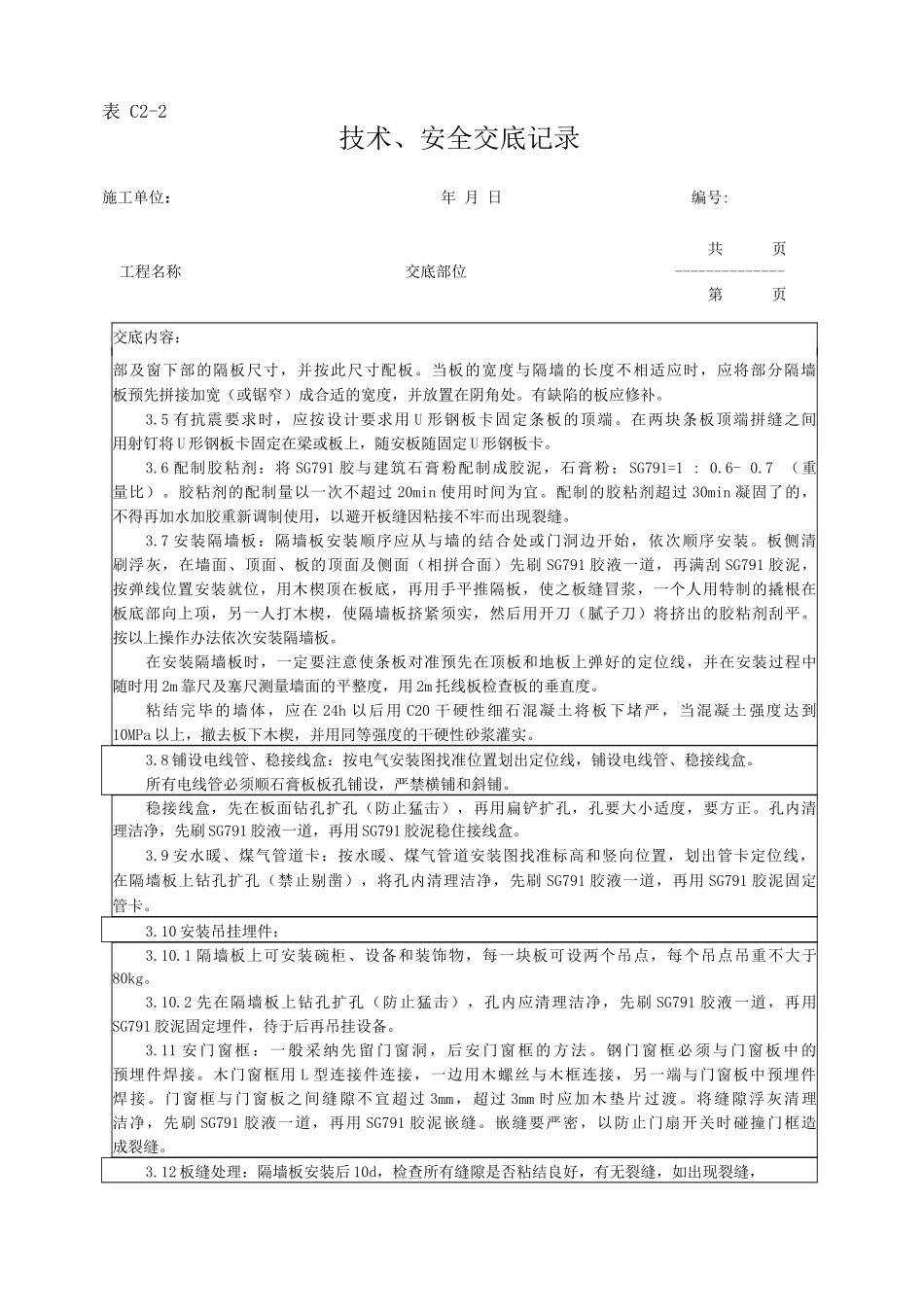

计算并量测门窗洞上表 C2-2技术、安全交底记录编号:表 C2-2技术、安全交底记录施工单位:年 月 日编号:共页工程名称交底部位--------------第页交底内容:部及窗下部的隔板尺寸,并按此尺寸配板
当板的宽度与隔墙的长度不相适应时,应将部分隔墙板预先拼接加宽(或锯窄)成合适的宽度,并放置在阴角处
有缺陷的板应修补
5 有抗震要求时,应按设计要求用 U 形钢板卡固定条板的顶端
在两块条板顶端拼缝之间用射钉将 U 形钢板卡固定在梁或板上,随安板随固定 U 形钢板卡
6 配制胶粘剂:将 SG791 胶与建筑石膏粉配制成胶泥,石膏粉: SG791=1 : 0
7 (重量比)
胶粘剂的配制量以一次不超过 20min 使用时间为宜
配制的胶粘剂超过
