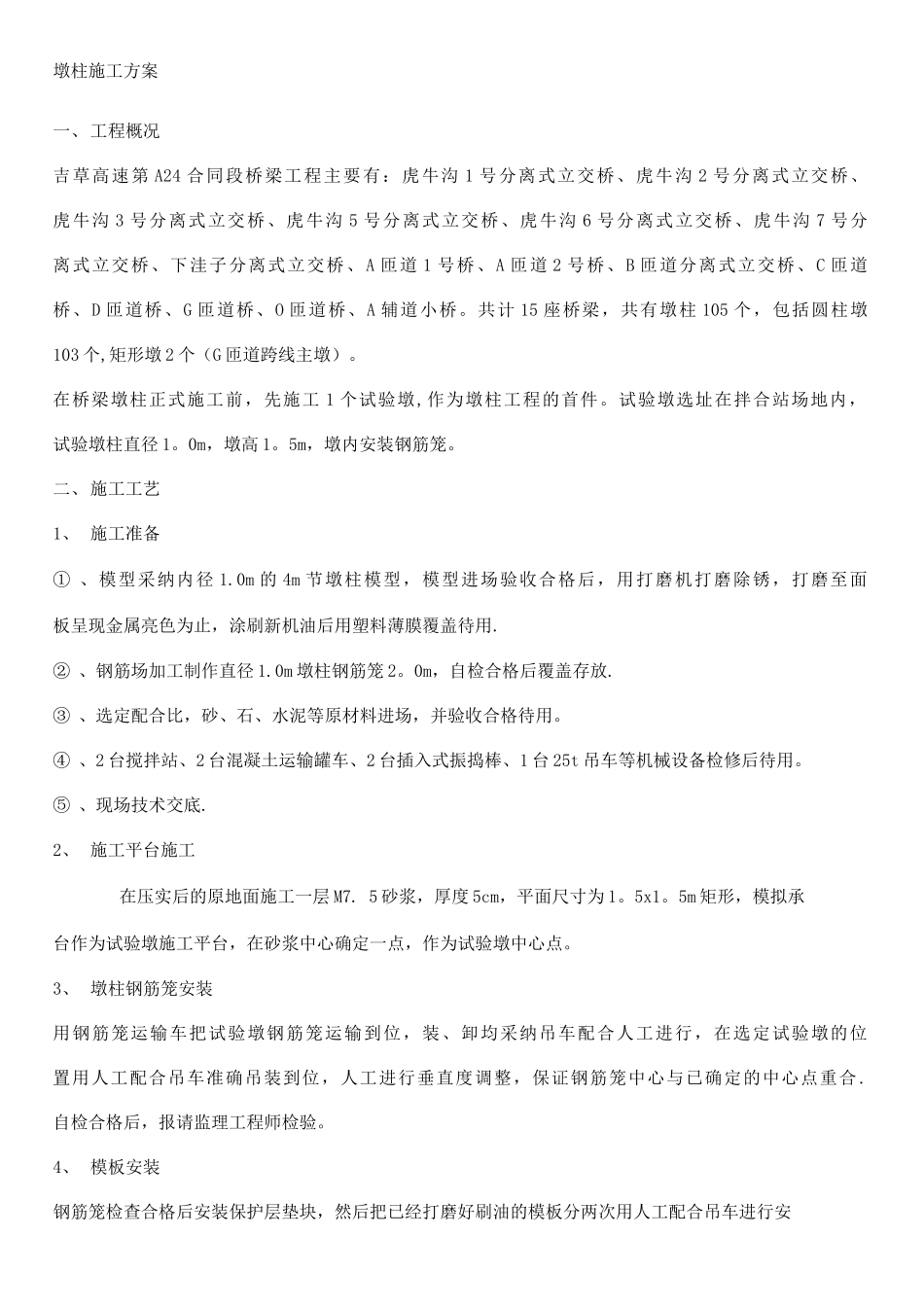

墩柱施工方案一、工程概况吉草高速第 A24 合同段桥梁工程主要有:虎牛沟 1 号分离式立交桥、虎牛沟 2 号分离式立交桥、虎牛沟 3 号分离式立交桥、虎牛沟 5 号分离式立交桥、虎牛沟 6 号分离式立交桥、虎牛沟 7 号分离式立交桥、下洼子分离式立交桥、A 匝道 1 号桥、A 匝道 2 号桥、B 匝道分离式立交桥、C 匝道桥、D 匝道桥、G 匝道桥、O 匝道桥、A 辅道小桥
共计 15 座桥梁,共有墩柱 105 个,包括圆柱墩103 个,矩形墩 2 个(G 匝道跨线主墩)
在桥梁墩柱正式施工前,先施工 1 个试验墩,作为墩柱工程的首件
试验墩选址在拌合站场地内,试验墩柱直径 1
0m,墩高 1
5m,墩内安装钢筋笼
二、施工工艺1、 施工准备① 、模型采纳内径 1
0m 的 4m 节墩柱模型,模型进场验收合格后,用打磨机打磨除锈,打磨至面板呈现金属亮色为止,涂刷新机油后用塑料薄膜覆盖待用
② 、钢筋场加工制作直径 1
0m 墩柱钢筋笼 2
0m,自检合格后覆盖存放
③ 、选定配合比,砂、石、水泥等原材料进场,并验收合格待用
④ 、2 台搅拌站、2 台混凝土运输罐车、2 台插入式振捣棒、1 台 25t 吊车等机械设备检修后待用
⑤ 、现场技术交底
2、 施工平台施工在压实后的原地面施工一层 M7
5 砂浆,厚度 5cm,平面尺寸为 1
5m 矩形,模拟承台作为试验墩施工平台,在砂浆中心确定一点,作为试验墩中心点
3、 墩柱钢筋笼安装用钢筋笼运输车把试验墩钢筋笼运输到位,装、卸均采纳吊车配合人工进行,在选定试验墩的位置用人工配合吊车准确吊装到位,人工进行垂直度调整,保证钢筋笼中心与已确定的中心点重合
自检合格后,报请监理工程师检验
4、 模板安装钢筋笼检查合格后安装保护层垫块,然后把已经打磨好刷油的模板分两次用人工配合吊车进行安装
安 装 完 毕 螺 栓 连 接
