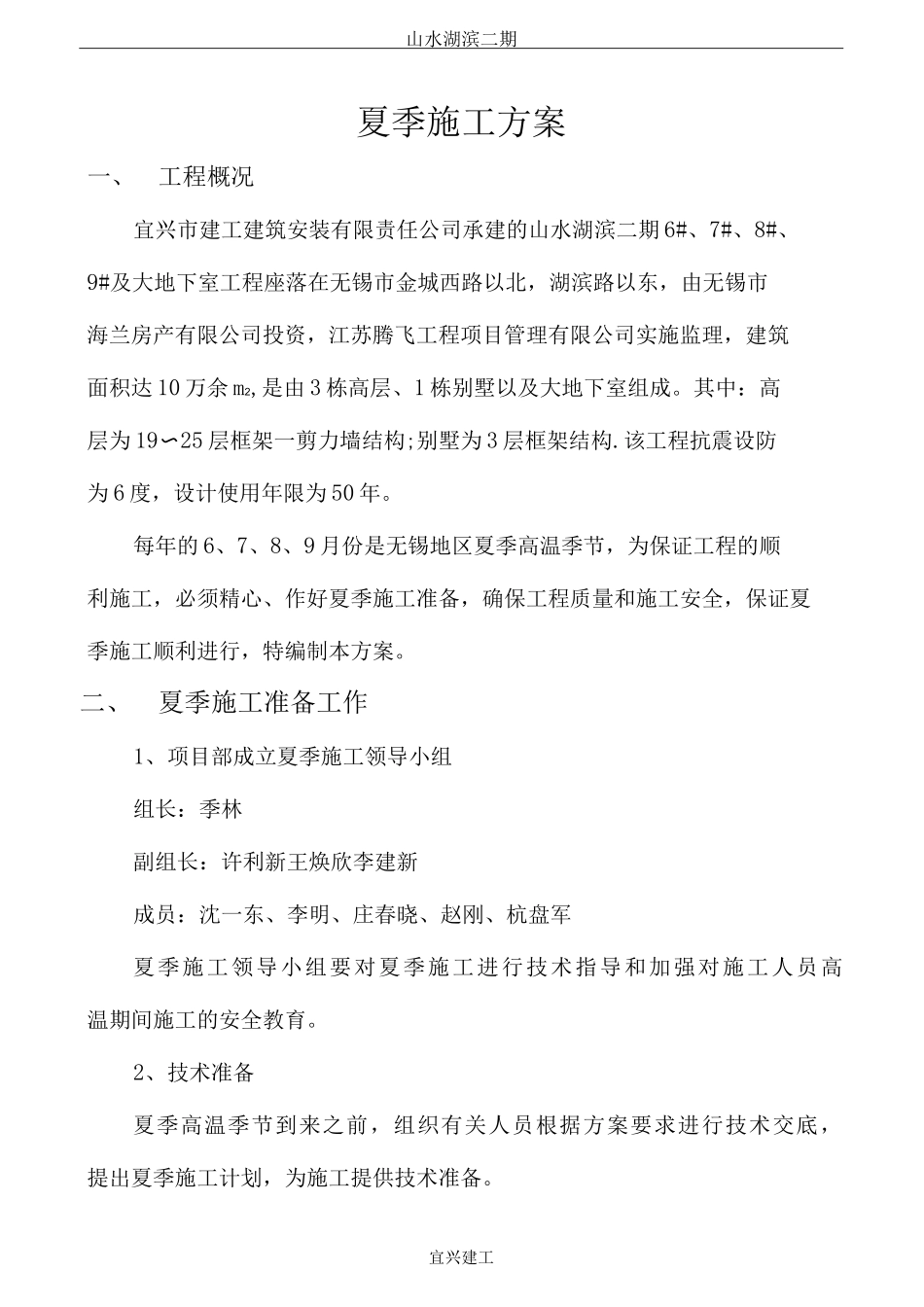

山水湖滨二期夏季施工方案一、工程概况宜兴市建工建筑安装有限责任公司承建的山水湖滨二期 6#、7#、8#、9#及大地下室工程座落在无锡市金城西路以北,湖滨路以东,由无锡市海兰房产有限公司投资,江苏腾飞工程项目管理有限公司实施监理,建筑面积达 10 万余 m2,是由 3 栋高层、1 栋别墅以及大地下室组成
其中:高层为 19〜25 层框架一剪力墙结构;别墅为 3 层框架结构
该工程抗震设防为 6 度,设计使用年限为 50 年
每年的 6、7、8、9 月份是无锡地区夏季高温季节,为保证工程的顺利施工,必须精心、作好夏季施工准备,确保工程质量和施工安全,保证夏季施工顺利进行,特编制本方案
二、夏季施工准备工作1、项目部成立夏季施工领导小组组长:季林副组长:许利新王焕欣李建新成员:沈一东、李明、庄春晓、赵刚、杭盘军夏季施工领导小组要对夏季施工进行技术指导和加强对施工人员高温期间施工的安全教育
2、技术准备夏季高温季节到来之前,组织有关人员根据方案要求进行技术交底,提出夏季施工计划,为施工提供技术准备
宜兴建工山水湖滨二期3、材料准备备好高层浇水养护用的高压水泵及水管,为施工人员备好避暑降温的茶水桶等物品、药品
4、现场准备水泥、黄砂、石子、红砖等建筑材料及时备好,保证质量
三、夏季施工技术措施1、 夏季到来之时,要建立夏季施工领导小组,指定专人负责记录天气预 报 资 料
并 进 行 测 温 工 作 , 编 制 夏 季 施 工 计 划 , 及 技 术 措 施 , 对夏季施工进行一次全面检查及准备
2、 夏季施工保护措施:夏季浇筑砼中应加减水剂、缓凝剂,砼浇筑后表面可刷养护剂,但浇水养护不得中断,适当调整作息时间,利用早晚凉快施工
砼浇筑后,初凝前应按标高用长刮尺刮平,初凝后用滚轴进行碾压,终凝前再用木蟹反复挫平压实,以控制砼表面龟裂并及时用塑料薄膜覆盖

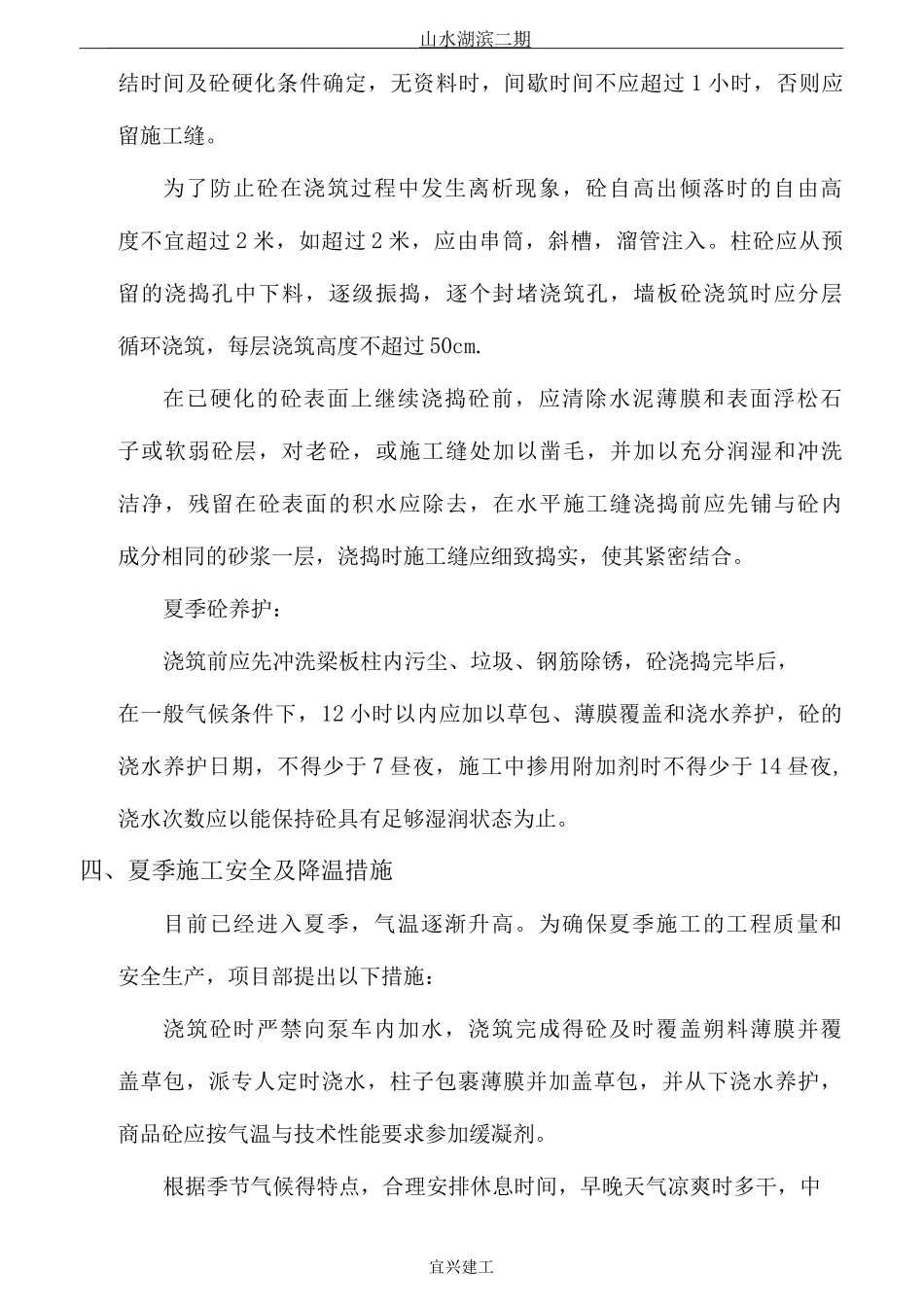

为了保证夏季地下室墙板抗渗质
