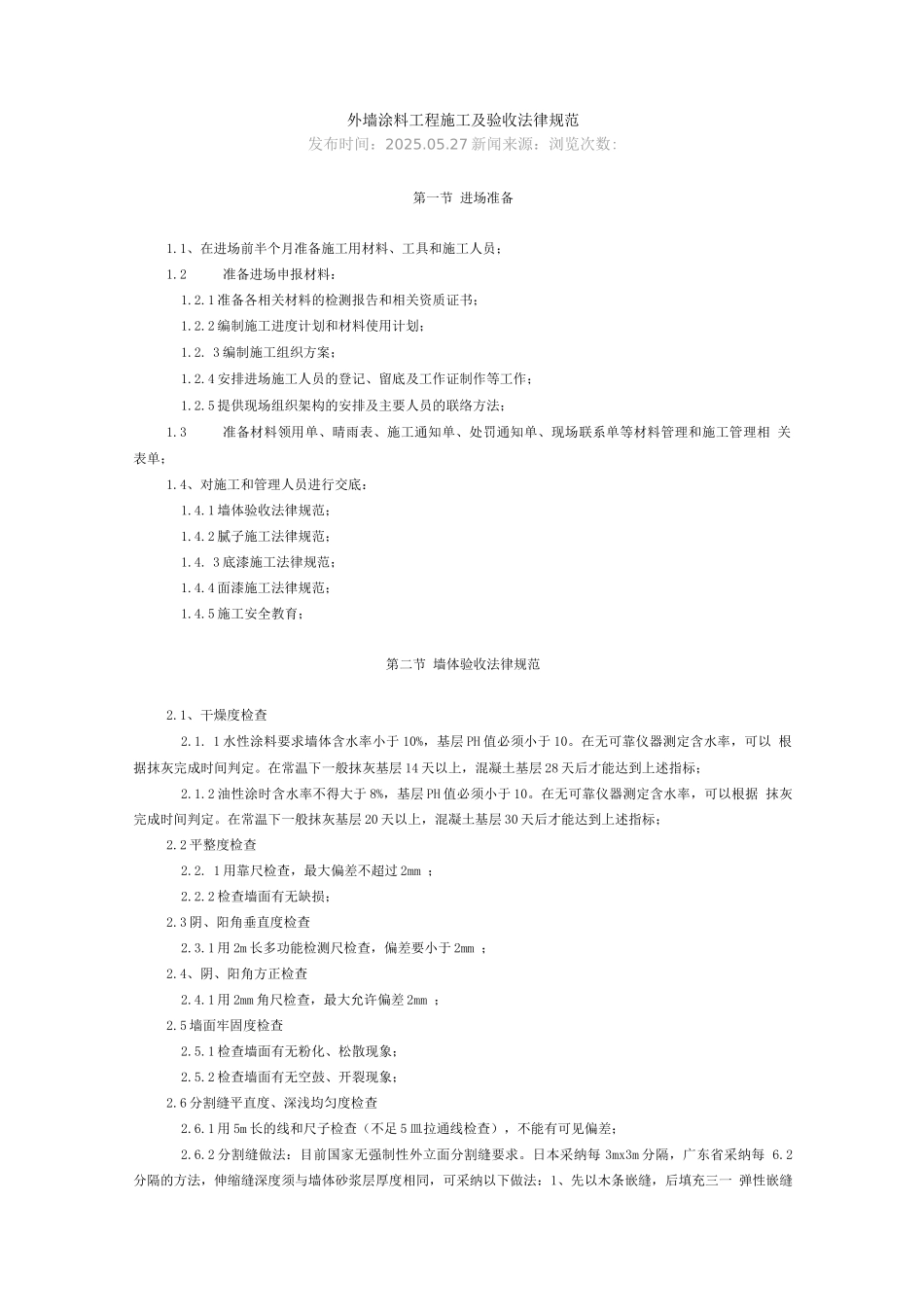

外墙涂料工程施工及验收法律规范发布时间:2025
27 新闻来源:浏览次数:第一节 进场准备1
1、在进场前半个月准备施工用材料、工具和施工人员;1
2准备进场申报材料:1
1 准备各相关材料的检测报告和相关资质证书;1
2 编制施工进度计划和材料使用计划;1
3 编制施工组织方案;1
4 安排进场施工人员的登记、留底及工作证制作等工作;1
5 提供现场组织架构的安排及主要人员的联络方法;1
3准备材料领用单、晴雨表、施工通知单、处罚通知单、现场联系单等材料管理和施工管理相 关表单;1
4、对施工和管理人员进行交底:1
1 墙体验收法律规范;1
2 腻子施工法律规范;1
3 底漆施工法律规范;1
4 面漆施工法律规范;1
5 施工安全教育;第二节 墙体验收法律规范2
1、干燥度检查2
1 水性涂料要求墙体含水率小于 10%,基层 PH 值必须小于 10
在无可靠仪器测定含水率,可以 根据抹灰完成时间判定
在常温下一般抹灰基层 14 天以上,混凝土基层 28 天后才能达到上述指标;2
2 油性涂时含水率不得大于 8%,基层 PH 值必须小于 10
在无可靠仪器测定含水率,可以根据 抹灰完成时间判定
在常温下一般抹灰基层 20 天以上,混凝土基层 30 天后才能达到上述指标;2
2 平整度检查2
1 用靠尺检查,最大偏差不超过 2mm ;2
2 检查墙面有无缺损;2
3 阴、阳角垂直度检查2
1 用 2m 长多功能检测尺检查,偏差要小于 2mm ;2
4、阴、阳角方正检查2
1 用 2mm 角尺检查,最大允许偏差 2mm ;2
5 墙面牢固度检查2
1 检查墙面有无粉化、松散现象;2
2 检查墙面有无空鼓、开裂现象;2
6 分割缝平直度、深浅均匀度检查2
1 用 5m 长的线和尺子检查(不
