外墙面防渗漏预案的组织、搭接措施

外墙面防渗漏预案的组织、搭接措施_第1页
1/6
外墙面防渗漏预案的组织、搭接措施_第2页
2/6
外墙面防渗漏预案的组织、搭接措施_第3页
3/6

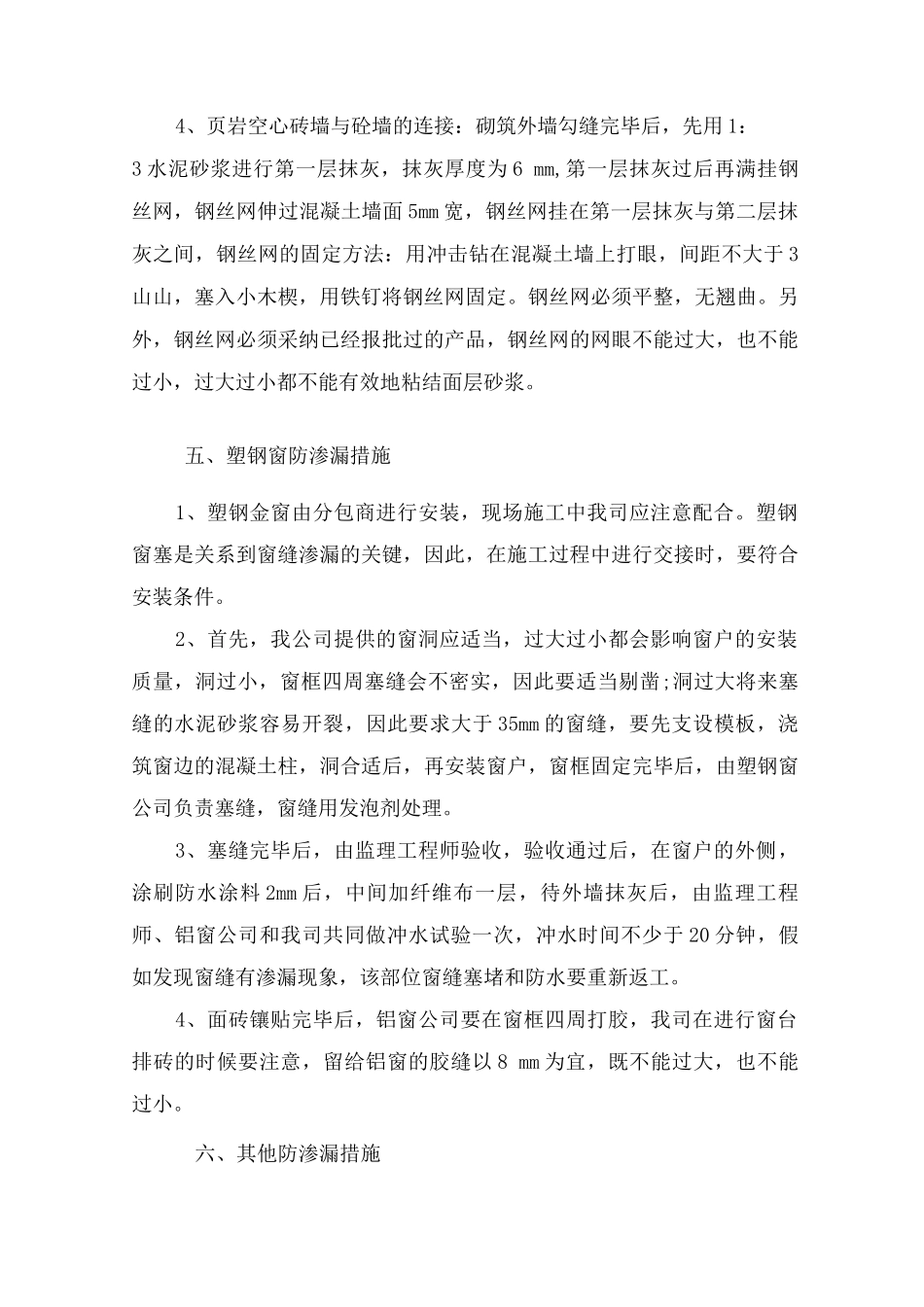

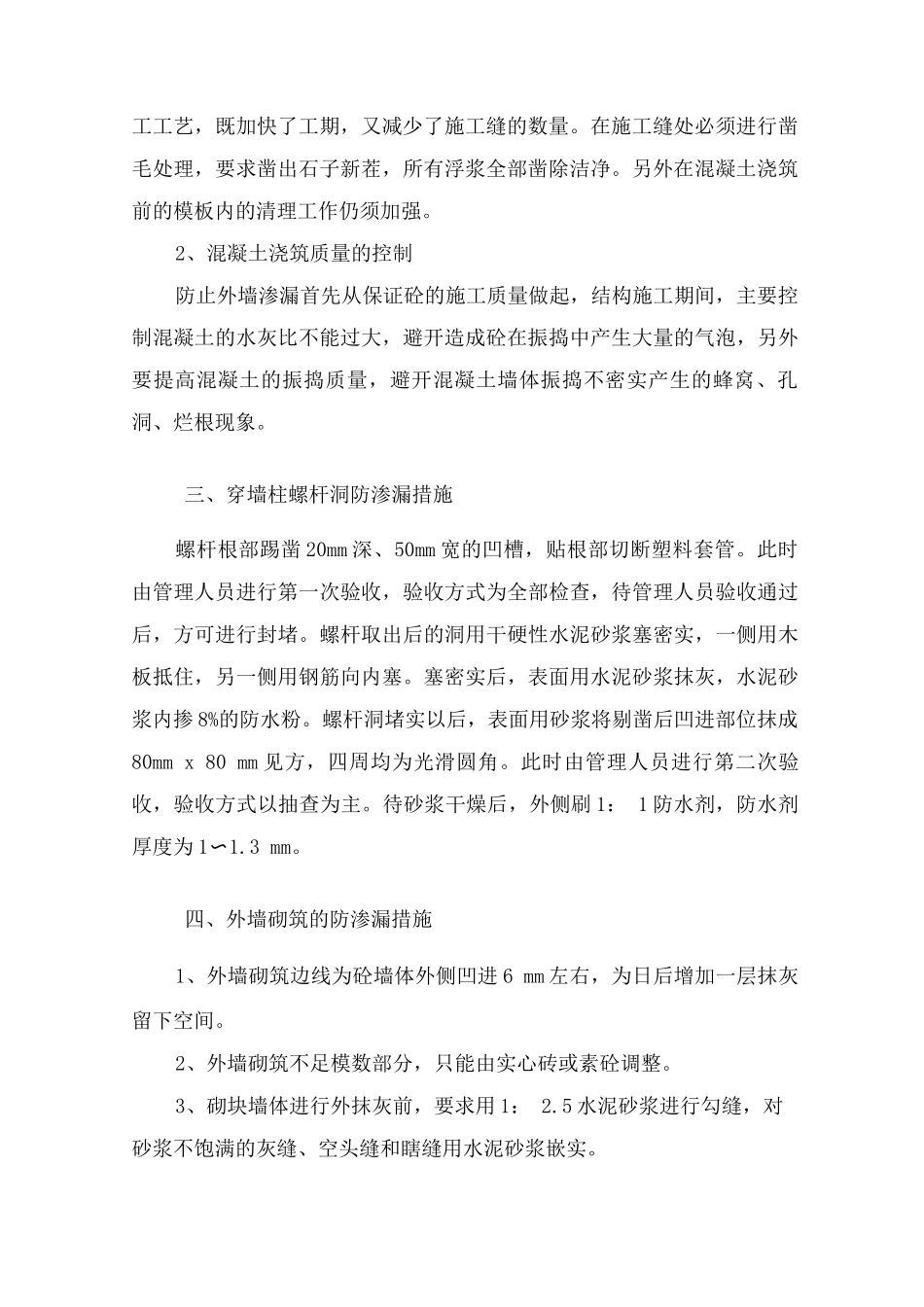

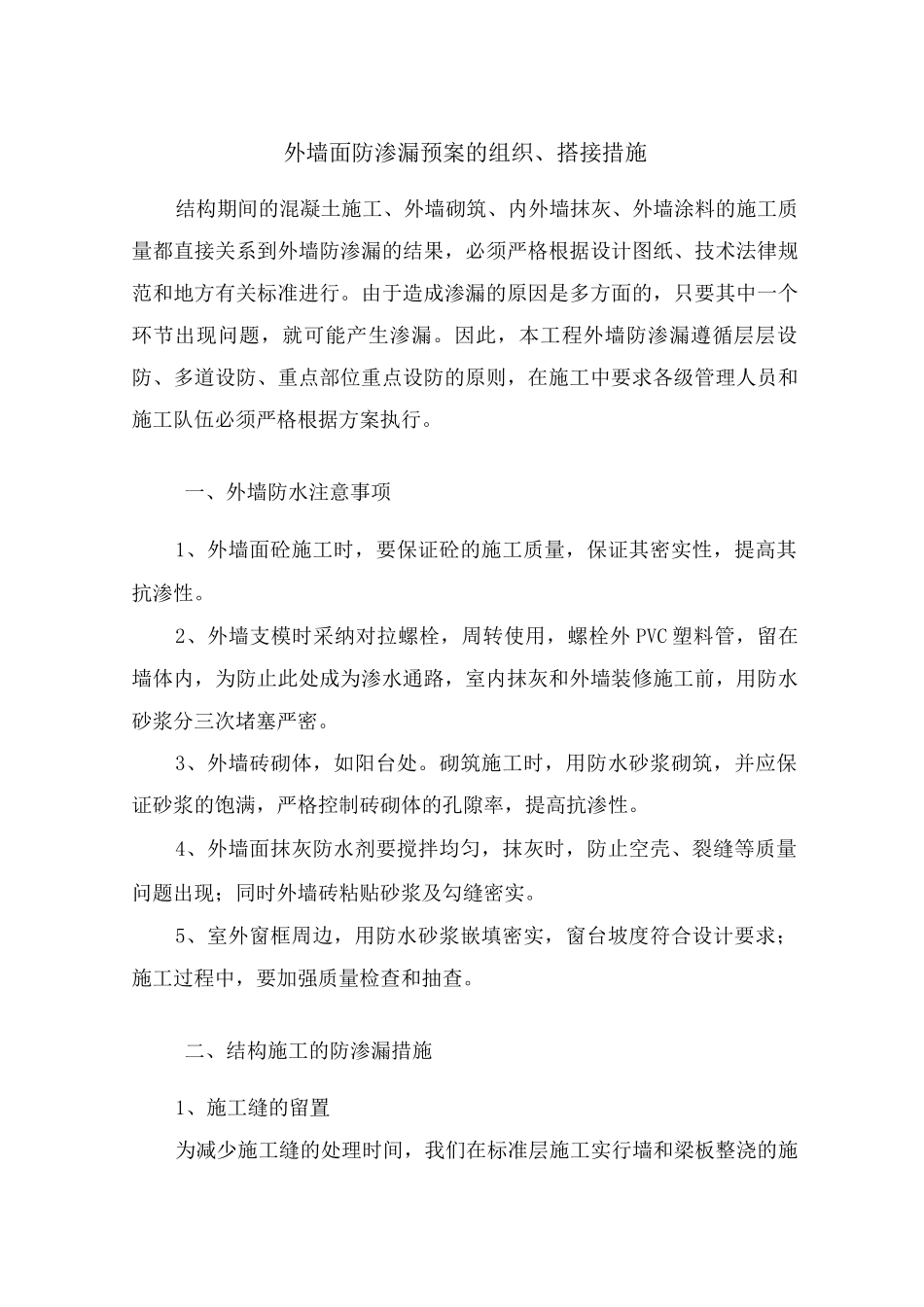

外墙面防渗漏预案的组织、搭接措施结构期间的混凝土施工、外墙砌筑、内外墙抹灰、外墙涂料的施工质量都直接关系到外墙防渗漏的结果,必须严格根据设计图纸、技术法律规范和地方有关标准进行。由于造成渗漏的原因是多方面的,只要其中一个环节出现问题,就可能产生渗漏。因此,本工程外墙防渗漏遵循层层设防、多道设防、重点部位重点设防的原则,在施工中要求各级管理人员和施工队伍必须严格根据方案执行。一、外墙防水注意事项1、外墙面砼施工时,要保证砼的施工质量,保证其密实性,提高其抗渗性。2、外墙支模时采纳对拉螺栓,周转使用,螺栓外 PVC 塑料管,留在墙体内,为防止此处成为渗水通路,室内抹灰和外墙装修施工前,用防水砂浆分三次堵塞严密。3、外墙砖砌体,如阳台处。砌筑施工时,用防水砂浆砌筑,并应保证砂浆的饱满,严格控制砖砌体的孔隙率,提高抗渗性。4、外墙面抹灰防水剂要搅拌均匀,抹灰时,防止空壳、裂缝等质量问题出现;同时外墙砖粘贴砂浆及勾缝密实。5、室外窗框周边,用防水砂浆嵌填密实,窗台坡度符合设计要求;施工过程中,要加强质量检查和抽查。二、结构施工的防渗漏措施1、施工缝的留置为减少施工缝的处理时间,我们在标准层施工实行墙和梁板整浇的施工工艺,既加快了工期,又减少了施工缝的数量。在施工缝处必须进行凿毛处理,要求凿出石子新茬,所有浮浆全部凿除洁净。另外在混凝土浇筑前的模板内的清理工作仍须加强。2、混凝土浇筑质量的控制防止外墙渗漏首先从保证砼的施工质量做起,结构施工期间,主要控制混凝土的水灰比不能过大,避开造成砼在振捣中产生大量的气泡,另外要提高混凝土的振捣质量,避开混凝土墙体振捣不密实产生的蜂窝、孔洞、烂根现象。三、穿墙柱螺杆洞防渗漏措施螺杆根部踢凿 20mm 深、50mm 宽的凹槽,贴根部切断塑料套管。此时由管理人员进行第一次验收,验收方式为全部检查,待管理人员验收通过后,方可进行封堵。螺杆取出后的洞用干硬性水泥砂浆塞密实,一侧用木板抵住,另一侧用钢筋向内塞。塞密实后,表面用水泥砂浆抹灰,水泥砂浆内掺 8%的防水粉。螺杆洞堵实以后,表面用砂浆将剔凿后凹进部位抹成80mm x 80 mm 见方,四周均为光滑圆角。此时由管理人员进行第二次验收,验收方式以抽查为主。待砂浆干燥后,外侧刷 1: 1 防水剂,防水剂厚度为 1〜1.3 mm。四、外墙砌筑的防渗漏措施1、外墙砌筑边线为砼墙体外侧凹进 6 mm 左右,为日后增加一层抹灰留下空间。2、外...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

外墙面防渗漏预案的组织、搭接措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
