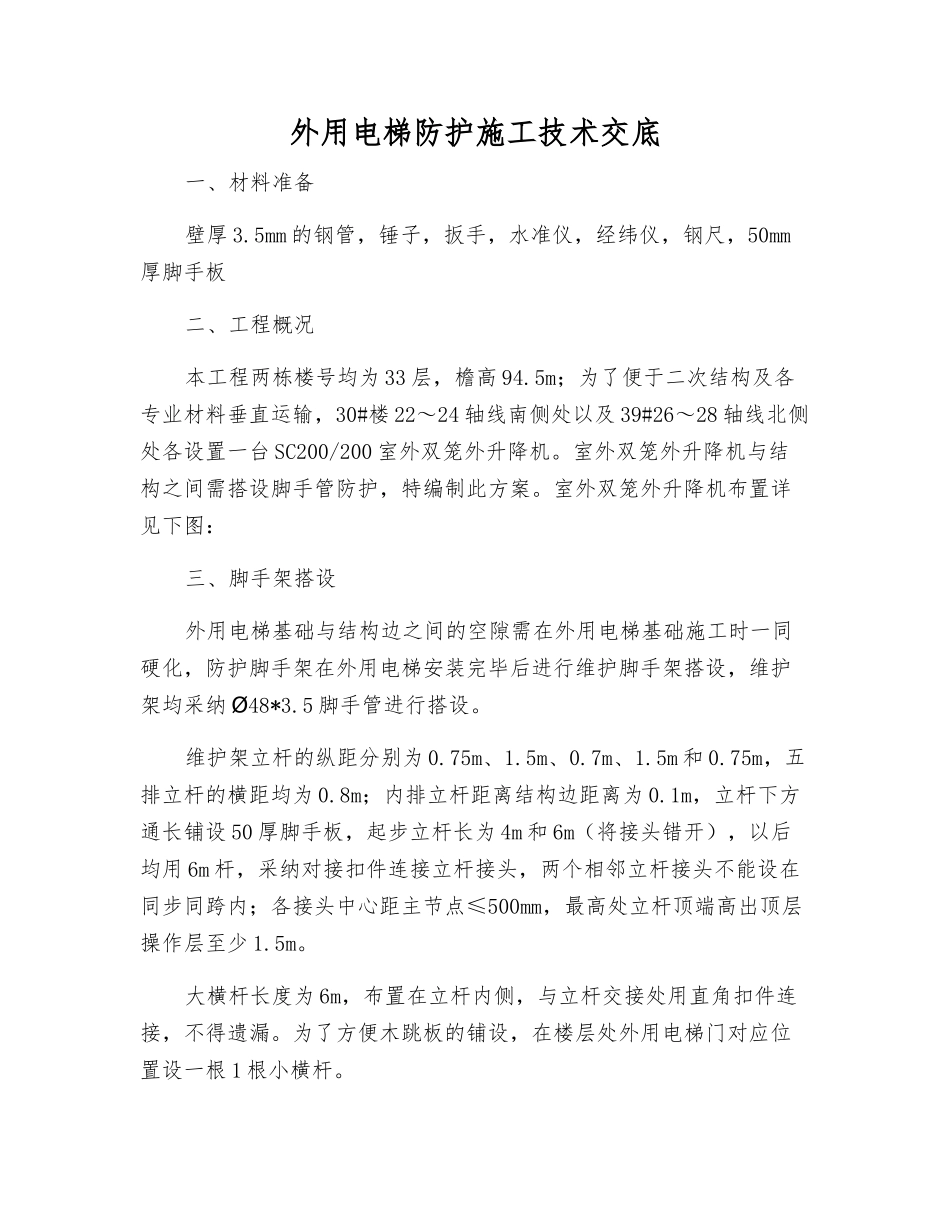

外用电梯防护施工技术交底一、材料准备壁厚 3
5mm 的钢管,锤子,扳手,水准仪,经纬仪,钢尺,50mm厚脚手板二、工程概况本工程两栋楼号均为 33 层,檐高 94
5m;为了便于二次结构及各专业材料垂直运输,30#楼 22~24 轴线南侧处以及 39#26~28 轴线北侧处各设置一台 SC200/200 室外双笼外升降机
室外双笼外升降机与结构之间需搭设脚手管防护,特编制此方案
室外双笼外升降机布置详见下图:三、脚手架搭设外用电梯基础与结构边之间的空隙需在外用电梯基础施工时一同硬化,防护脚手架在外用电梯安装完毕后进行维护脚手架搭设,维护架均采纳48*3
5Ø脚手管进行搭设
维护架立杆的纵距分别为 0
5m 和 0
75m,五排立杆的横距均为 0
8m;内排立杆距离结构边距离为 0
1m,立杆下方通长铺设 50 厚脚手板,起步立杆长为 4m 和 6m(将接头错开),以后均用 6m 杆,采纳对接扣件连接立杆接头,两个相邻立杆接头不能设在同步同跨内;各接头中心距主节点≤500mm,最高处立杆顶端高出顶层操作层至少 1

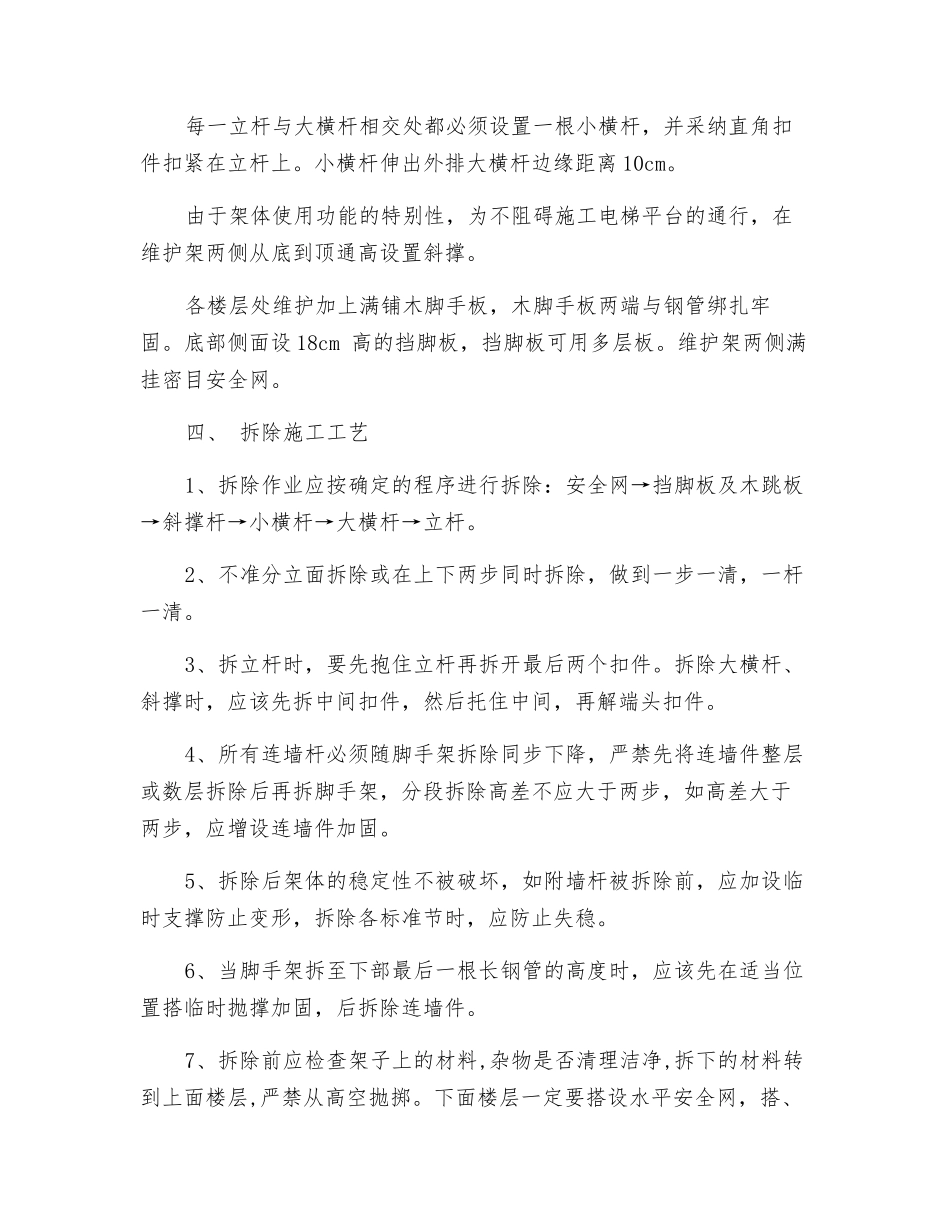

大横杆长度为 6m,布置在立杆内侧,与立杆交接处用直角扣件连接,不得遗漏
为了方便木跳板的铺设,在楼层处外用电梯门对应位置设一根 1 根小横杆
每一立杆与大横杆相交处都必须设置一根小横杆,并采纳直角扣件扣紧在立杆上
小横杆伸出外排大横杆边缘距离 10cm
由于架体使用功能的特别性,为不阻碍施工电梯平台的通行,在维护架两侧从底到顶通高设置斜撑
各楼层处维护加上满铺木脚手板,木脚手板两端与钢管绑扎牢固
底部侧面设 18cm 高的挡脚板,挡脚板可用多层板
维护架两侧满挂密目安全网

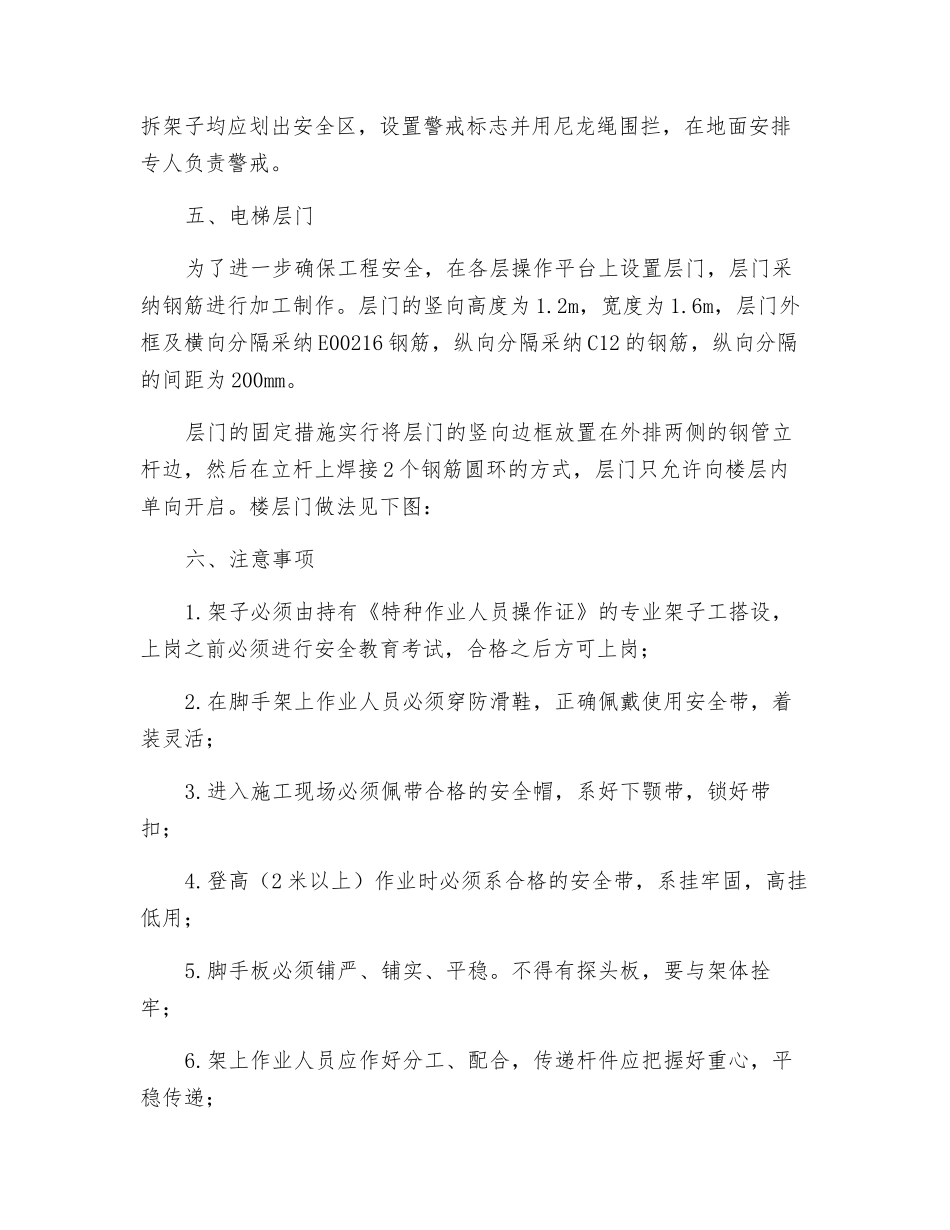

四、 拆除施工工艺1、拆除作业应按确定的程序进行拆除:安全网→挡脚板及木跳板→斜撑杆→小横杆→大横杆→立杆
2、不准分立面拆除或在上下两步同时拆除,做到一
