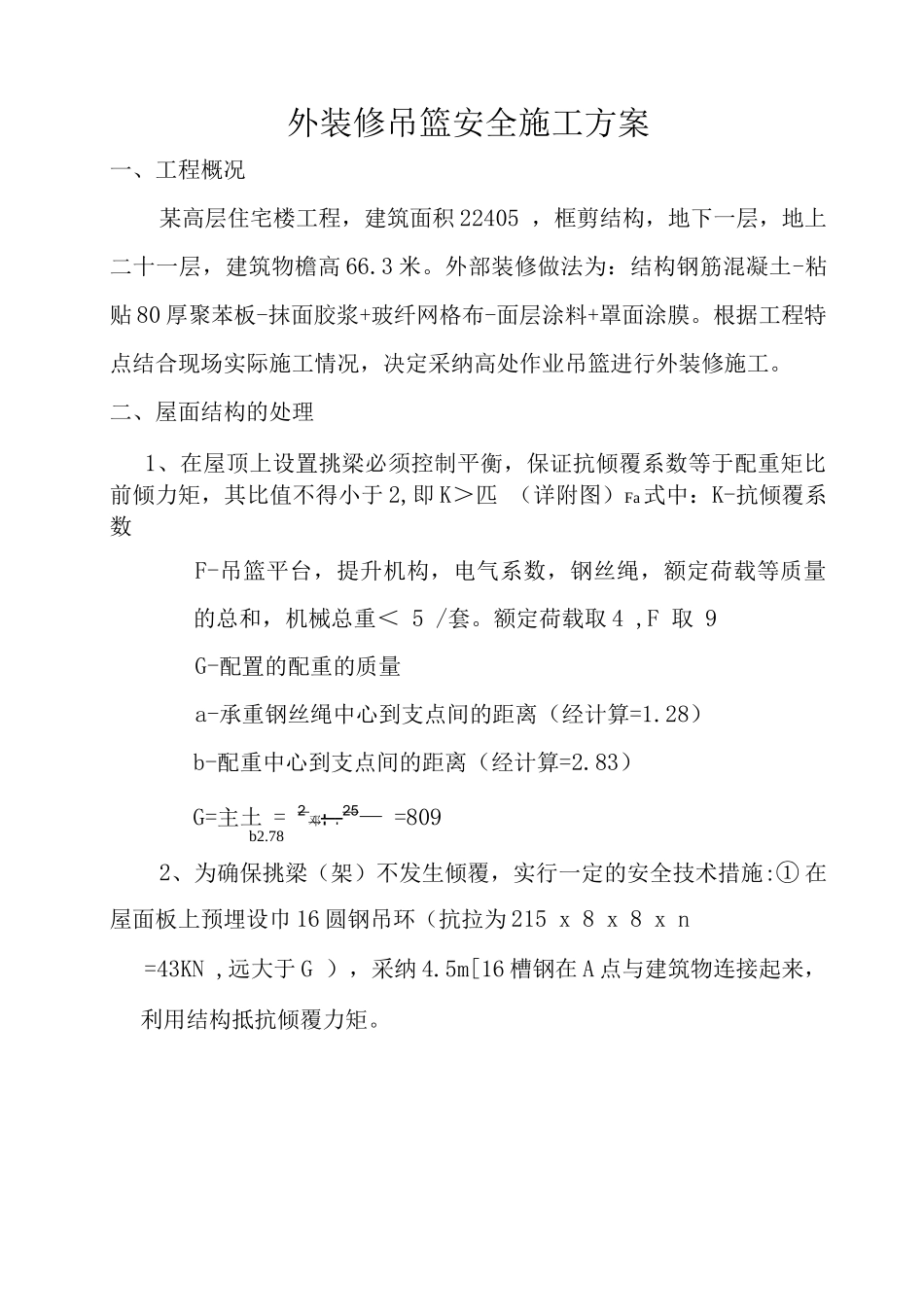

某高层住宅楼外装修吊篮安全施工方案编制:I审核:审批:I外装修吊篮安全施工方案一、工程概况某高层住宅楼工程,建筑面积 22405 ,框剪结构,地下一层,地上二十一层,建筑物檐高 66
外部装修做法为:结构钢筋混凝土-粘贴 80 厚聚苯板-抹面胶浆+玻纤网格布-面层涂料+罩面涂膜
根据工程特点结合现场实际施工情况,决定采纳高处作业吊篮进行外装修施工
二、屋面结构的处理1、在屋顶上设置挑梁必须控制平衡,保证抗倾覆系数等于配重矩比前倾力矩,其比值不得小于 2,即 K>匹 (详附图)Fa式中:K-抗倾覆系数F-吊篮平台,提升机构,电气系数,钢丝绳,额定荷载等质量的总和,机械总重< 5 /套
额定荷载取 4 ,F 取 9G-配置的配重的质量a-承重钢丝绳中心到支点间的距离(经计算=1
28)b-配重中心到支点间的距离(经计算=2
83)G=主土 = 2 邓:
25— =809b2
782、为确保挑梁(架)不发生倾覆,实行一定的安全技术措施:① 在屋面板上预埋设巾 16 圆钢吊环(抗拉为 215 x 8 x 8 x n=43KN ,远大于 G ),采纳 4
5m[16 槽钢在 A 点与建筑物连接起来,利用结构抵抗倾覆力矩

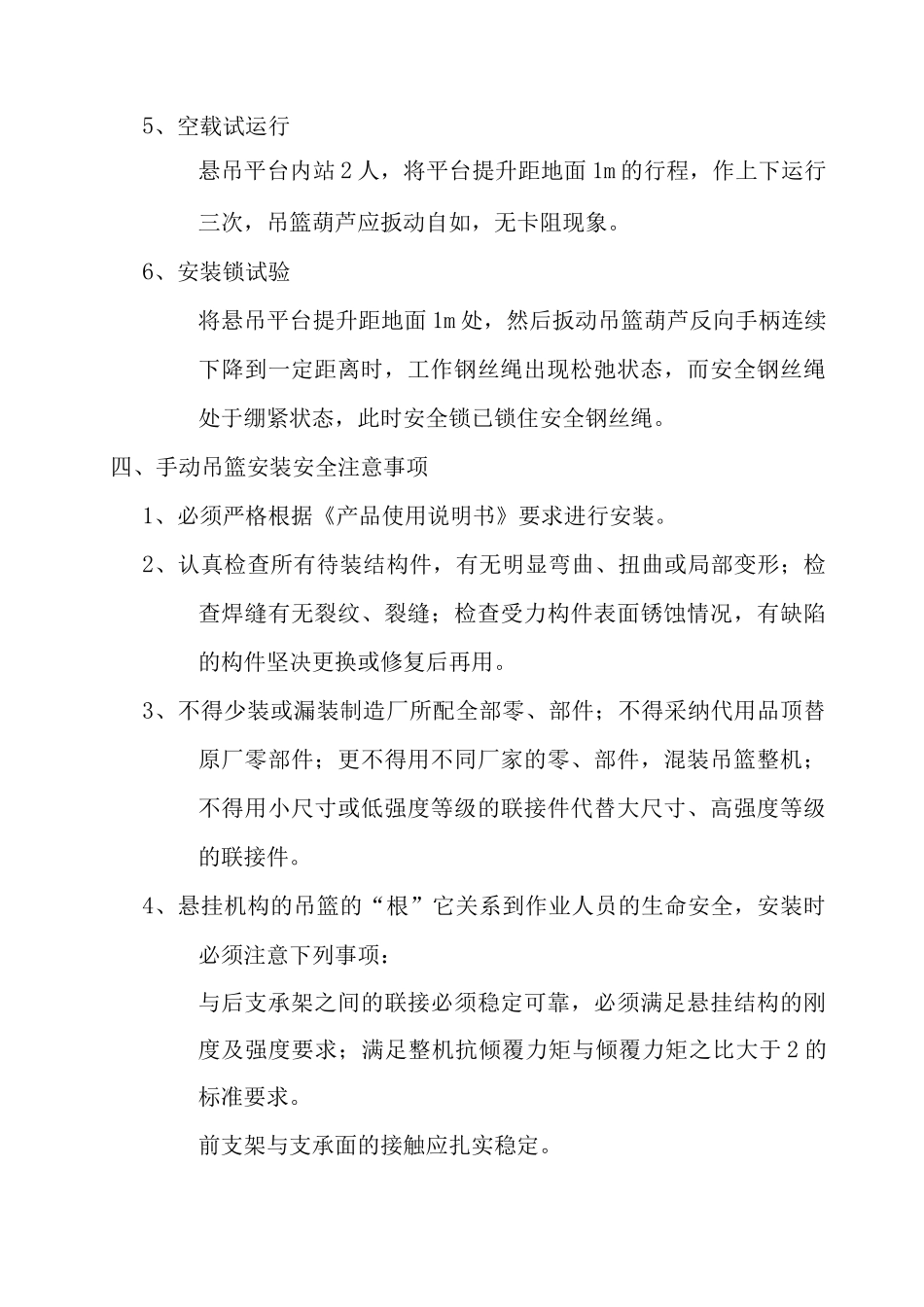

5、空载试运行悬吊平台内站 2 人,将平台提升距地面 1m 的行程,作上下运行三次,吊篮葫芦应扳动自如,无卡阻现象
6、安装锁试验将悬吊平台提升距地面 1m 处,然后扳动吊篮葫芦反向手柄连续下降到一定距离时,工作钢丝绳出现松弛状态,而安全钢丝绳处于绷紧状态,此时安全锁已锁住安全钢丝绳
四、手动吊篮安装安全注意事项1、必须严格根据《产品使用说明书》要求进行安装
2、认真检查所有待装结构件,有无明显弯曲、扭曲或局部变形;检查焊缝有无裂纹、裂缝;检查受力构件表面锈蚀情况,有缺陷的构件坚决更换或修复后再用
3、不得少装或漏装制造厂所配全部零、部件;不得采纳代用品顶替原
