林州市横水镇 60MWP 光伏发电项目大吊方案批准:年 月日审核:年 月日编制:1、大件吊装内容2、吊装工序2
1、施工控制重点及注意事项2
2、吊装安全技术措施2
3、成品保护措施3、施工技术措施及施工程序方法3
1、方案交底、加强检查、进行试吊3
2、实施设备吊装3
1、设备开箱验收和检查3
2、设备垂直吊装3
3 设备就位和收尾工作4、质量标准检验要求与质保措施1
大件吊装内容本工程包含大件有支架,美式箱变,光伏板(易损坏吊件)2
吊装工序前期准备 T 吊车就位 T 组装吊车 T 吊臂竖起 T 吊车试运 行 T 系挂吊具试吊 T 正式吊装 T 设备就位 T 拆除吊具 T 吊车撤 离现场;2

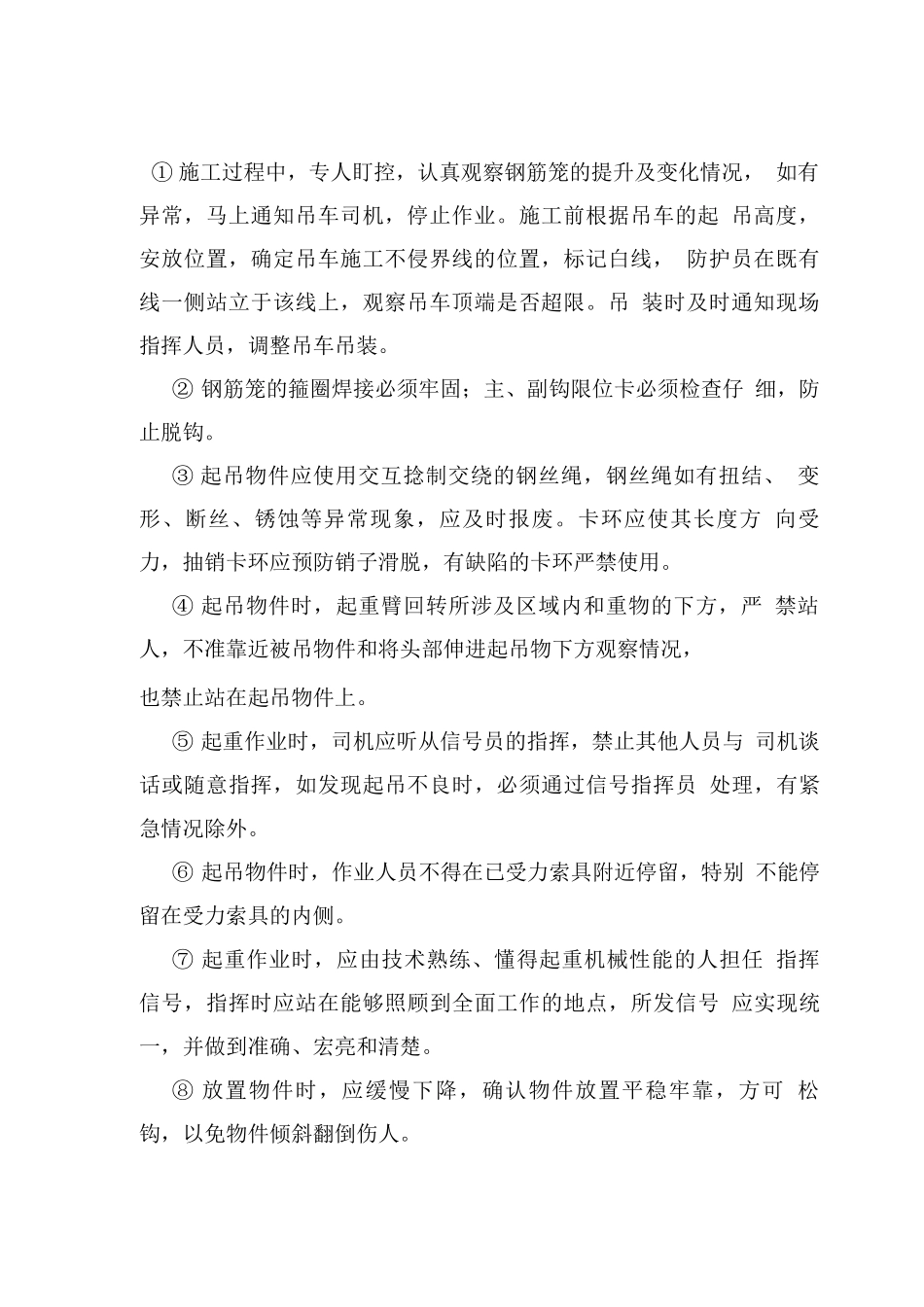

1 施工控制重点及注意事项① 施工过程中,专人盯控,认真观察钢筋笼的提升及变化情况, 如有异常,马上通知吊车司机,停止作业
施工前根据吊车的起 吊高度,安放位置,确定吊车施工不侵界线的位置,标记白线, 防护员在既有线一侧站立于该线上,观察吊车顶端是否超限
吊 装时及时通知现场指挥人员,调整吊车吊装
② 钢筋笼的箍圈焊接必须牢固;主、副钩限位卡必须检查仔 细,防止脱钩
③ 起吊物件应使用交互捻制交绕的钢丝绳,钢丝绳如有扭结、 变形、断丝、锈蚀等异常现象,应及时报废
卡环应使其长度方 向受力,抽销卡环应预防销子滑脱,有缺陷的卡环严禁使用
④ 起吊物件时,起重臂回转所涉及区域内和重物的下方,严 禁站人,不准靠近被吊物件和将头部伸进起吊物下方观察情况,也禁止站在起吊物件上
⑤ 起重作业时,司机应听从信号员的指挥,禁止其他人员与 司机谈话或随意指挥,如发现起吊不良时,必须通过信号指挥员 处理,有紧急情况除外
⑥ 起吊物件时,作业人员不得在已受力索具附近停留,特别 不能停留在受力索具的内侧
⑦ 起重作业时,应由技术熟练、懂得起重机械性能的人担任 指挥信号,指挥时应站在能够照
