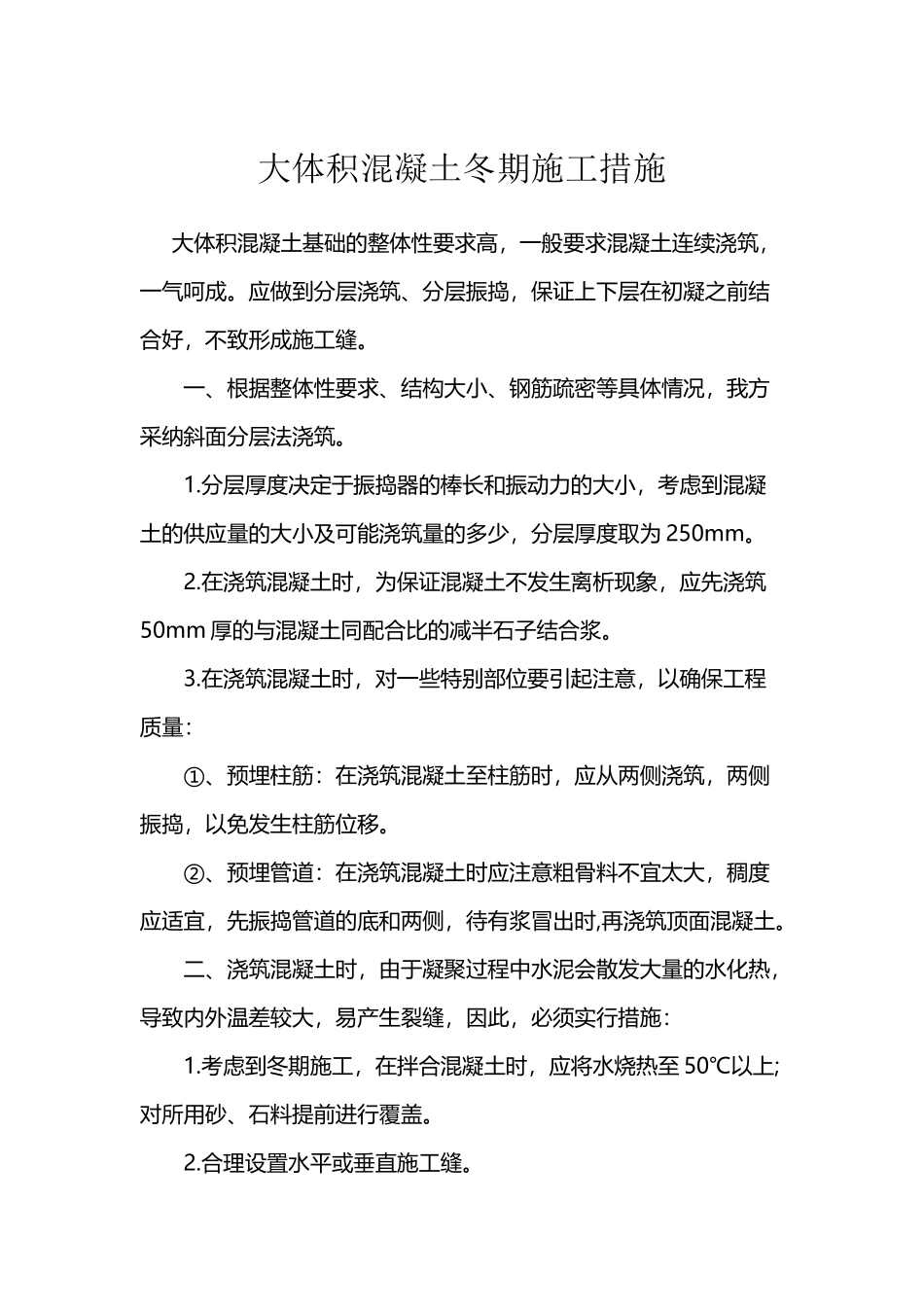

大体积混凝土冬期施工措施 大体积混凝土基础的整体性要求高,一般要求混凝土连续浇筑,一气呵成
应做到分层浇筑、分层振捣,保证上下层在初凝之前结合好,不致形成施工缝
一、根据整体性要求、结构大小、钢筋疏密等具体情况,我方采纳斜面分层法浇筑
分层厚度决定于振捣器的棒长和振动力的大小,考虑到混凝土的供应量的大小及可能浇筑量的多少,分层厚度取为 250mm
在浇筑混凝土时,为保证混凝土不发生离析现象,应先浇筑50mm 厚的与混凝土同配合比的减半石子结合浆
在浇筑混凝土时,对一些特别部位要引起注意,以确保工程质量:①、预埋柱筋:在浇筑混凝土至柱筋时,应从两侧浇筑,两侧振捣,以免发生柱筋位移
②、预埋管道:在浇筑混凝土时应注意粗骨料不宜太大,稠度应适宜,先振捣管道的底和两侧,待有浆冒出时,再浇筑顶面混凝土
二、浇筑混凝土时,由于凝聚过程中水泥会散发大量的水化热,导致内外温差较大,易产生裂缝,因此,必须实行措施:1
考虑到冬期施工,在拌合混凝土时,应将水烧热至 50℃以上; 对所用砂、石料提前进行覆盖
合理设置水平或垂直施工缝

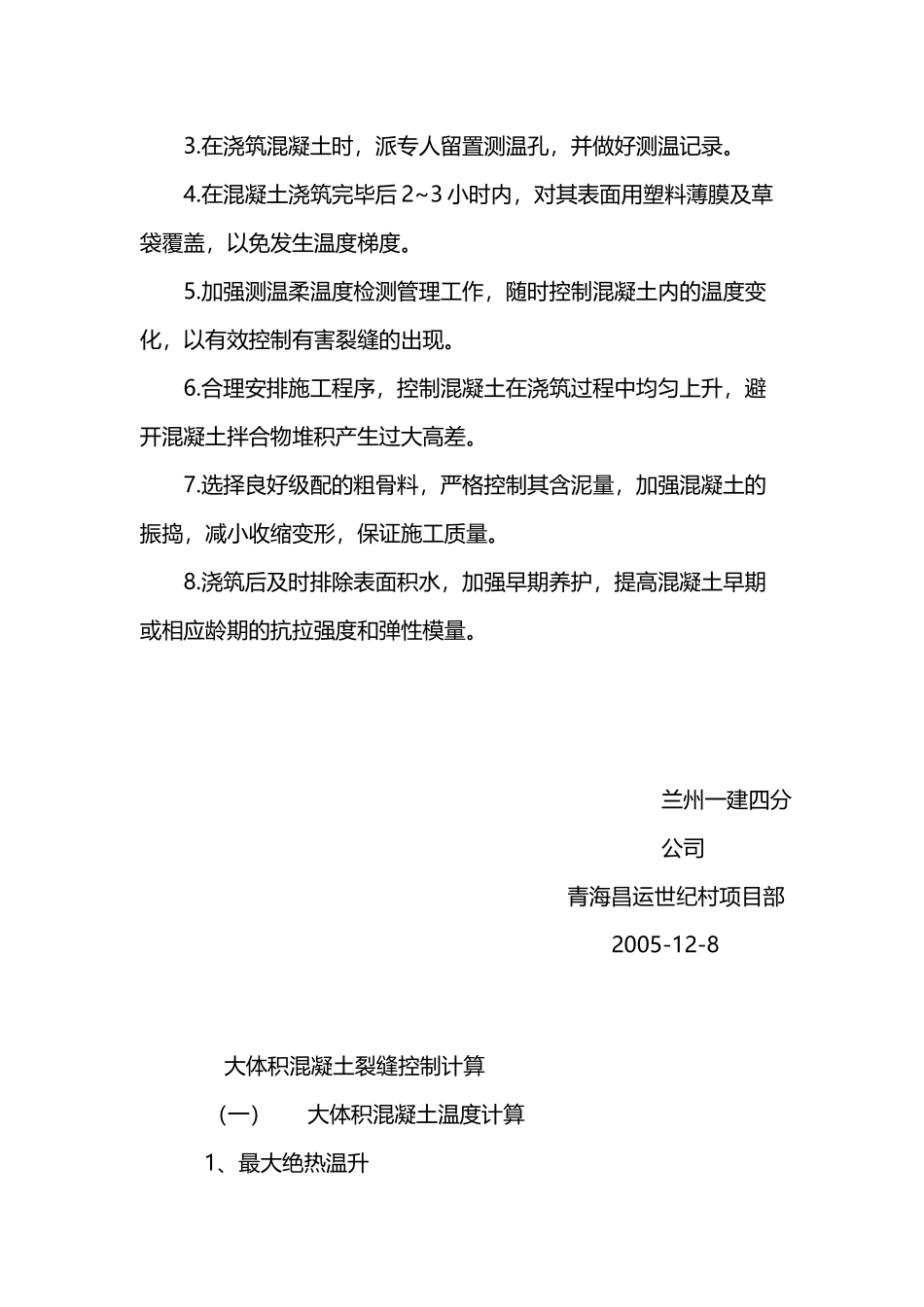

在浇筑混凝土时,派专人留置测温孔,并做好测温记录
在混凝土浇筑完毕后 2~3 小时内,对其表面用塑料薄膜及草袋覆盖,以免发生温度梯度
加强测温柔温度检测管理工作,随时控制混凝土内的温度变化,以有效控制有害裂缝的出现
合理安排施工程序,控制混凝土在浇筑过程中均匀上升,避开混凝土拌合物堆积产生过大高差
选择良好级配的粗骨料,严格控制其含泥量,加强混凝土的振捣,减小收缩变形,保证施工质量
浇筑后及时排除表面积水,加强早期养护,提高混凝土早期或相应龄期的抗拉强度和弹性模量
