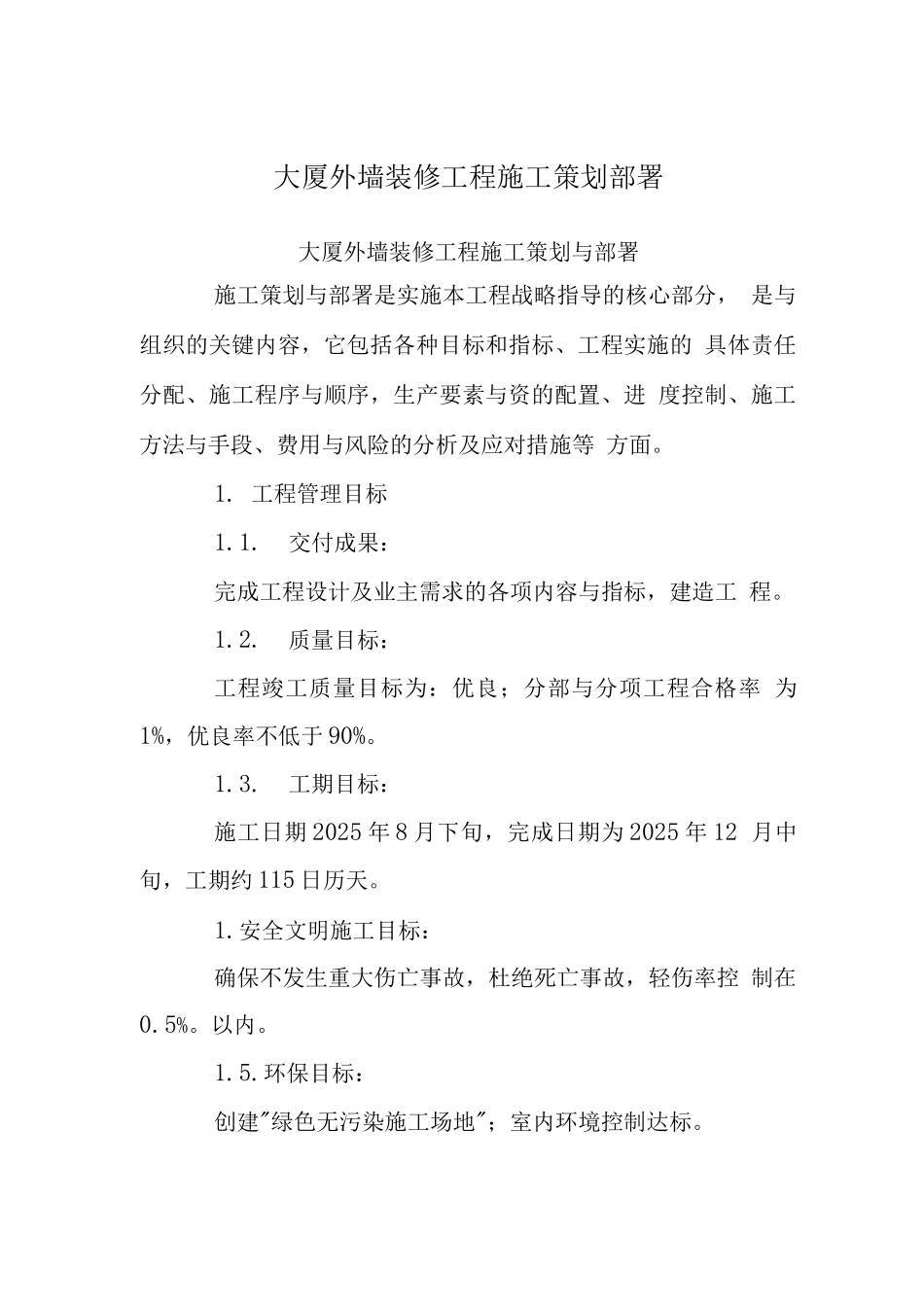

大厦外墙装修工程施工策划部署大厦外墙装修工程施工策划与部署施工策划与部署是实施本工程战略指导的核心部分, 是与组织的关键内容,它包括各种目标和指标、工程实施的 具体责任分配、施工程序与顺序,生产要素与资的配置、进 度控制、施工方法与手段、费用与风险的分析及应对措施等 方面
工程管理目标1
交付成果:完成工程设计及业主需求的各项内容与指标,建造工 程
质量目标:工程竣工质量目标为:优良;分部与分项工程合格率 为1%,优良率不低于 90%
工期目标:施工日期 2025 年 8 月下旬,完成日期为 2025 年 12 月中旬,工期约 115 日历天
安全文明施工目标:确保不发生重大伤亡事故,杜绝死亡事故,轻伤率控 制在0
环保目标:创建"绿色无污染施工场地";室内环境控制达标
施工程序与顺序施工程序与顺序制定原则:2
施工总程序以进度控制为主线,以、组织、协调、控制为主要职 能,以项目实施总过程为生命期,各分部分项工程施工的自 然逻辑顺序和本工程的组织关系进行全面策划,根据本工程 特点及各相关专业的关系,综合考虑到各专业分包与直接组 织施工部分
土建施工程序按层进行划分,每层单独流水作业,层与层之间工序 交叉进行
土建装饰与安装的配合程序在幕墙施工之前,外墙维护结构已经完成,达到美观、 合理的要求,确定好安装时各专业之间的合理工序,保证施 工质量
技术准备:工程具备开工条件后,由项目技术负责人组织各专业 工程师进行图纸会审,并将会审结果报技术部审核,总工审 批
项目总工负责组织学习合同条款,并根据工程特点和 相关文件,在开工前进行详细周密的工程项目质量策划,组 织编制工程项目《质量》,并填报质量审批表

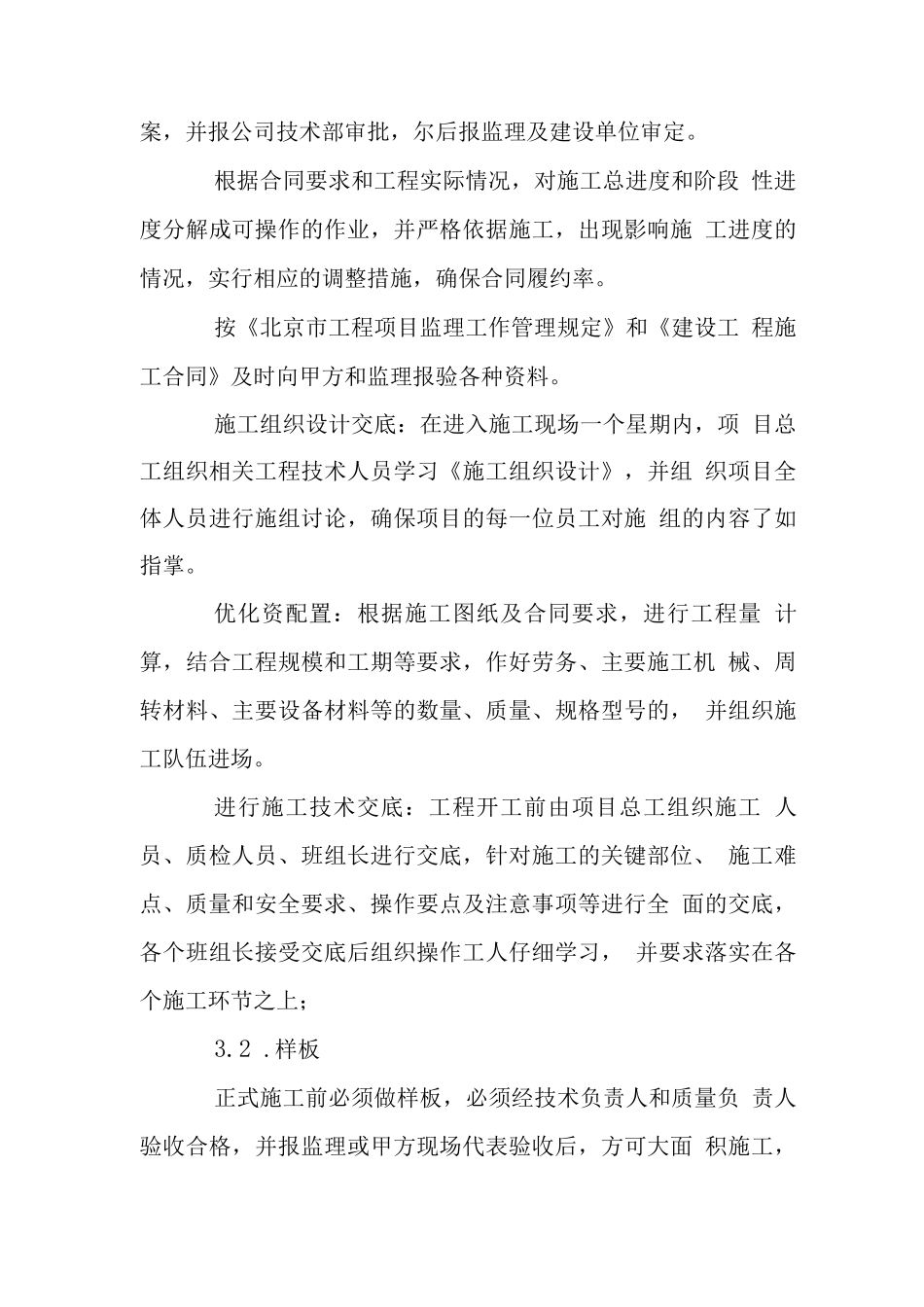

项目总工程师根据现场和工程具体情况,组织编制施 工方案,并报公司技术部审批,尔后报监理
