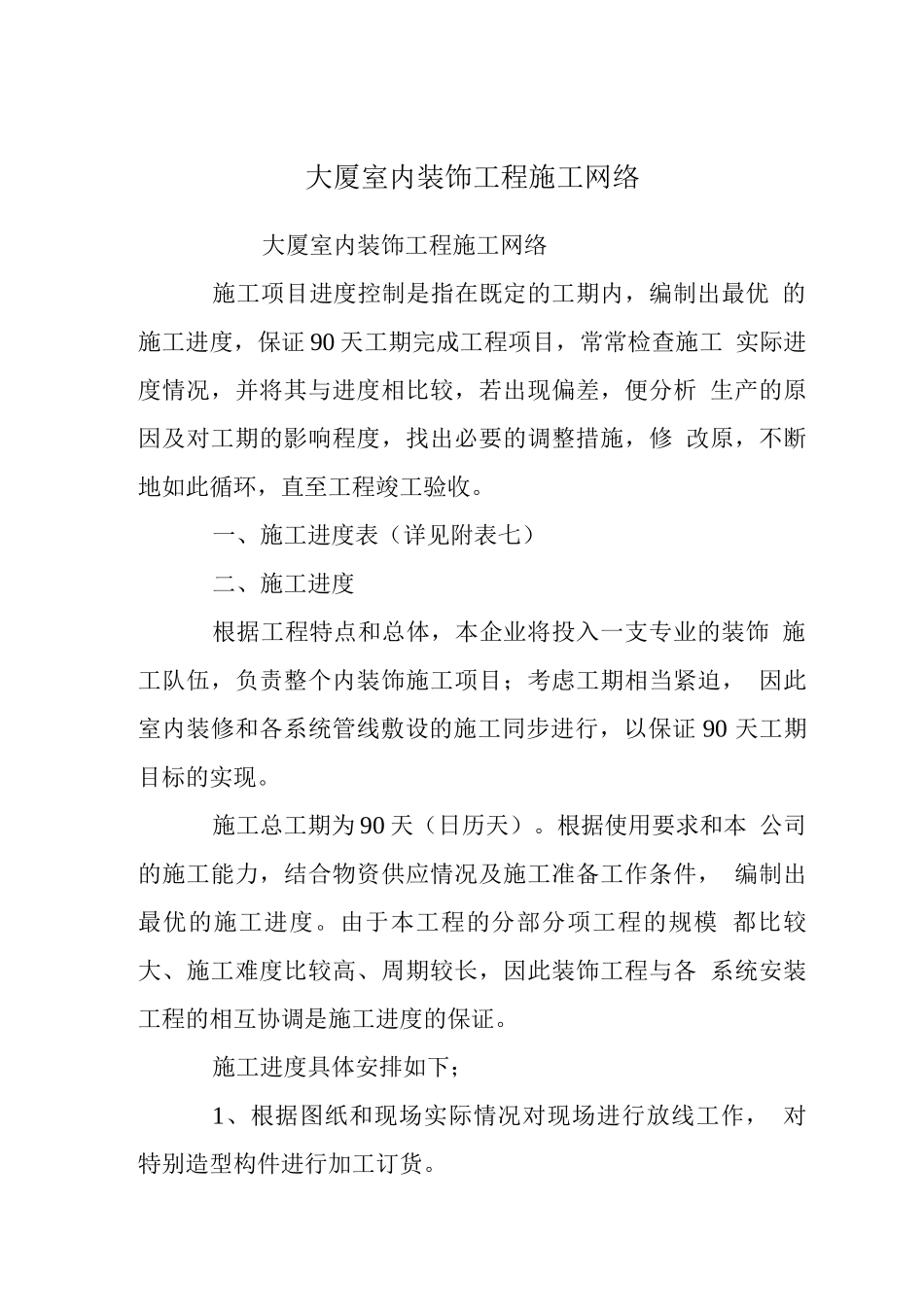

大厦室内装饰工程施工网络大厦室内装饰工程施工网络施工项目进度控制是指在既定的工期内,编制出最优 的施工进度,保证 90 天工期完成工程项目,常常检查施工 实际进度情况,并将其与进度相比较,若出现偏差,便分析 生产的原因及对工期的影响程度,找出必要的调整措施,修 改原,不断地如此循环,直至工程竣工验收
一、施工进度表(详见附表七)二、施工进度根据工程特点和总体,本企业将投入一支专业的装饰 施工队伍,负责整个内装饰施工项目;考虑工期相当紧迫, 因此室内装修和各系统管线敷设的施工同步进行,以保证 90 天工期目标的实现
施工总工期为 90 天(日历天)
根据使用要求和本 公司的施工能力,结合物资供应情况及施工准备工作条件, 编制出最优的施工进度
由于本工程的分部分项工程的规模 都比较大、施工难度比较高、周期较长,因此装饰工程与各 系统安装工程的相互协调是施工进度的保证
施工进度具体安排如下;1、根据图纸和现场实际情况对现场进行放线工作, 对特别造型构件进行加工订货
2、工程开工后,首先组织施工现场实地测量(包括 地面水平、轴线位置,结构层高等项内容)机械进场及材料 进场等三项工作
3、测量工作完成后,请业主签署测量报告,同完成 机械进场及第一期工程材料进场(此后材料将根据施工进度 情况逐步进场)工作
第一批工人进场,主要为杂工作业组、 木工作业组、云石作业组、泥水工作业组、吊顶作业组、油 漆作业组及安装作业组
4、进行楼层定位放线,由业主签署定位复核审定文 件后,杂工作业组分成小队先后在各个楼层同时展开施工, 每个楼层由 1 个施工队伍施工
首先在短时间内完成现场清 理,保证施工进度

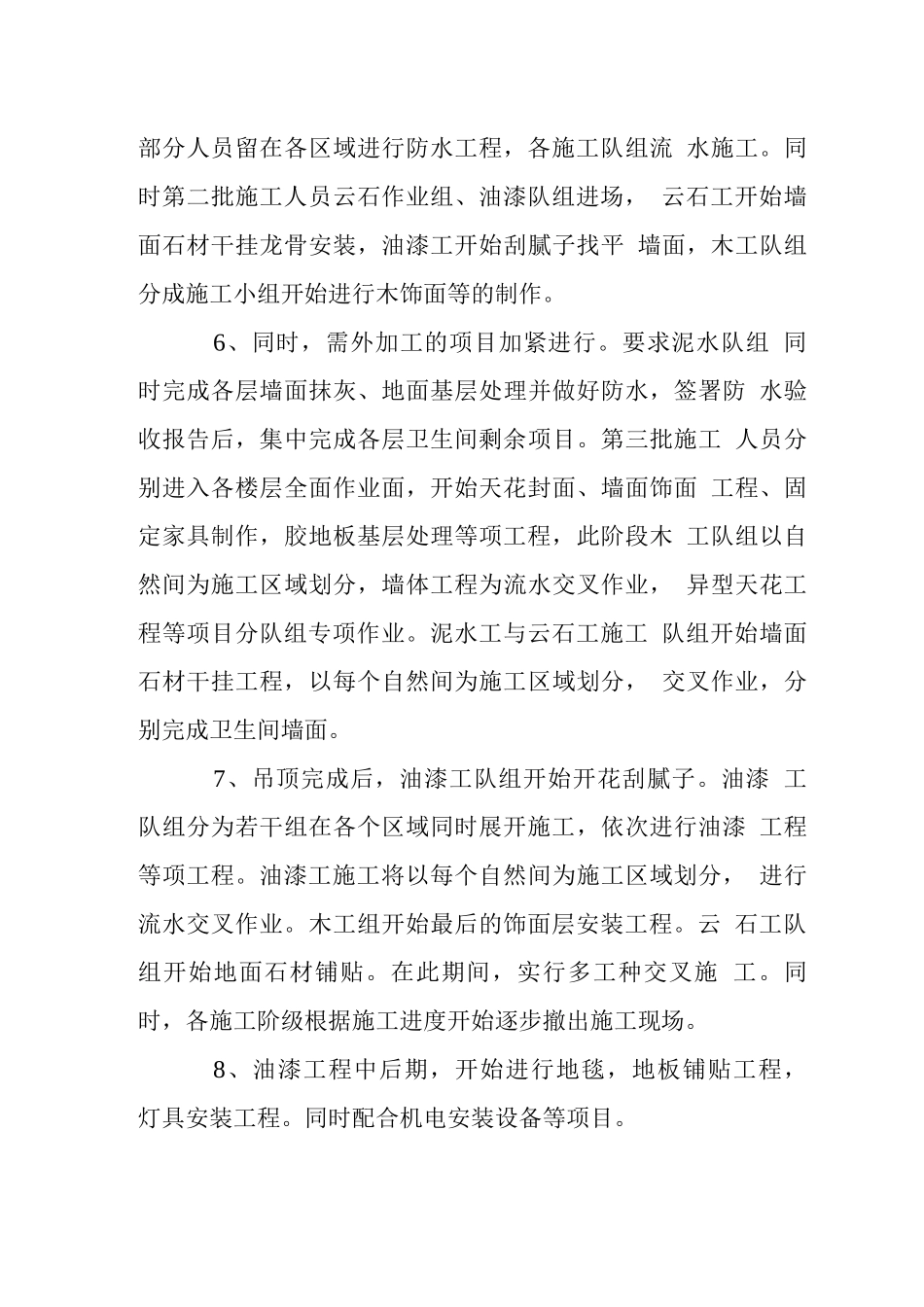

吊顶工开天花轻钢龙骨及木龙骨安装, 安装作业组开始电气、给排水管线的隐蔽工程,同时消防、 空调、综合布线、电梯安装等隐蔽工程同步进行,特别注意 喷淋、灯具安装高度位置,泥水工进行墙面及地面基层处理,
