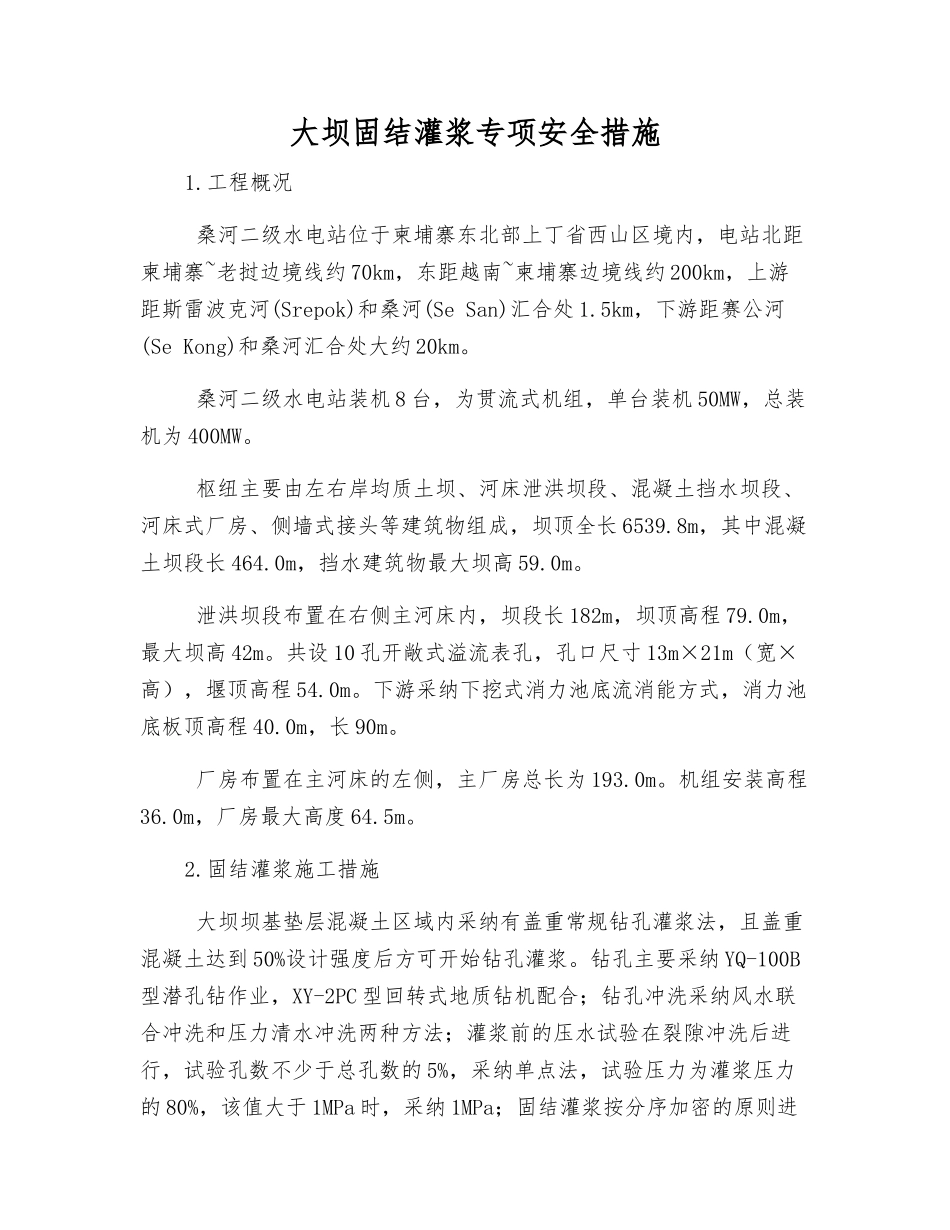

大坝固结灌浆专项安全措施1
工程概况 桑河二级水电站位于柬埔寨东北部上丁省西山区境内,电站北距柬埔寨~老挝边境线约 70km,东距越南~柬埔寨边境线约 200km,上游距斯雷波克河(Srepok)和桑河(Se San)汇合处 1
5km,下游距赛公河(Se Kong)和桑河汇合处大约 20km
桑河二级水电站装机 8 台,为贯流式机组,单台装机 50MW,总装机为 400MW
枢纽主要由左右岸均质土坝、河床泄洪坝段、混凝土挡水坝段、河床式厂房、侧墙式接头等建筑物组成,坝顶全长 6539
8m,其中混凝土坝段长 464
0m,挡水建筑物最大坝高 59
泄洪坝段布置在右侧主河床内,坝段长 182m,坝顶高程 79
0m,最大坝高 42m
共设 10 孔开敞式溢流表孔,孔口尺寸 13m×21m(宽×高),堰顶高程 54
下游采纳下挖式消力池底流消能方式,消力池底板顶高程 40
0m,长 90m
厂房布置在主河床的左侧,主厂房总长为 193
机组安装高程36
0m,厂房最大高度 64
固结灌浆施工措施 大坝坝基垫层混凝土区域内采纳有盖重常规钻孔灌浆法,且盖重混凝土达到 50%设计强度后方可开始钻孔灌浆
钻孔主要采纳 YQ-100B型潜孔钻作业,XY-2PC 型回转式地质钻机配合;钻孔冲洗采纳风水联合冲洗和压力清水冲洗两种方法;灌浆前的压水试验在裂隙冲洗后进行,试验孔数不少于总孔数的 5%,采纳单点法,试验压力为灌浆压力的 80%,该值大于 1MPa 时,采纳 1MPa;固结灌浆按分序加密的原则进行,分二序孔施工,采纳自上而下分段循环式灌浆法,固结灌浆各段灌浆结束后一般可不待凝,但在灌前涌水、灌后不返浆或复杂地质地段,则宜待凝;在固结灌浆结束 7d 后,进行灌浆质量检查,包括压水试验和物探声波测试检查;检查结束后采纳全孔灌浆封闭法封孔
