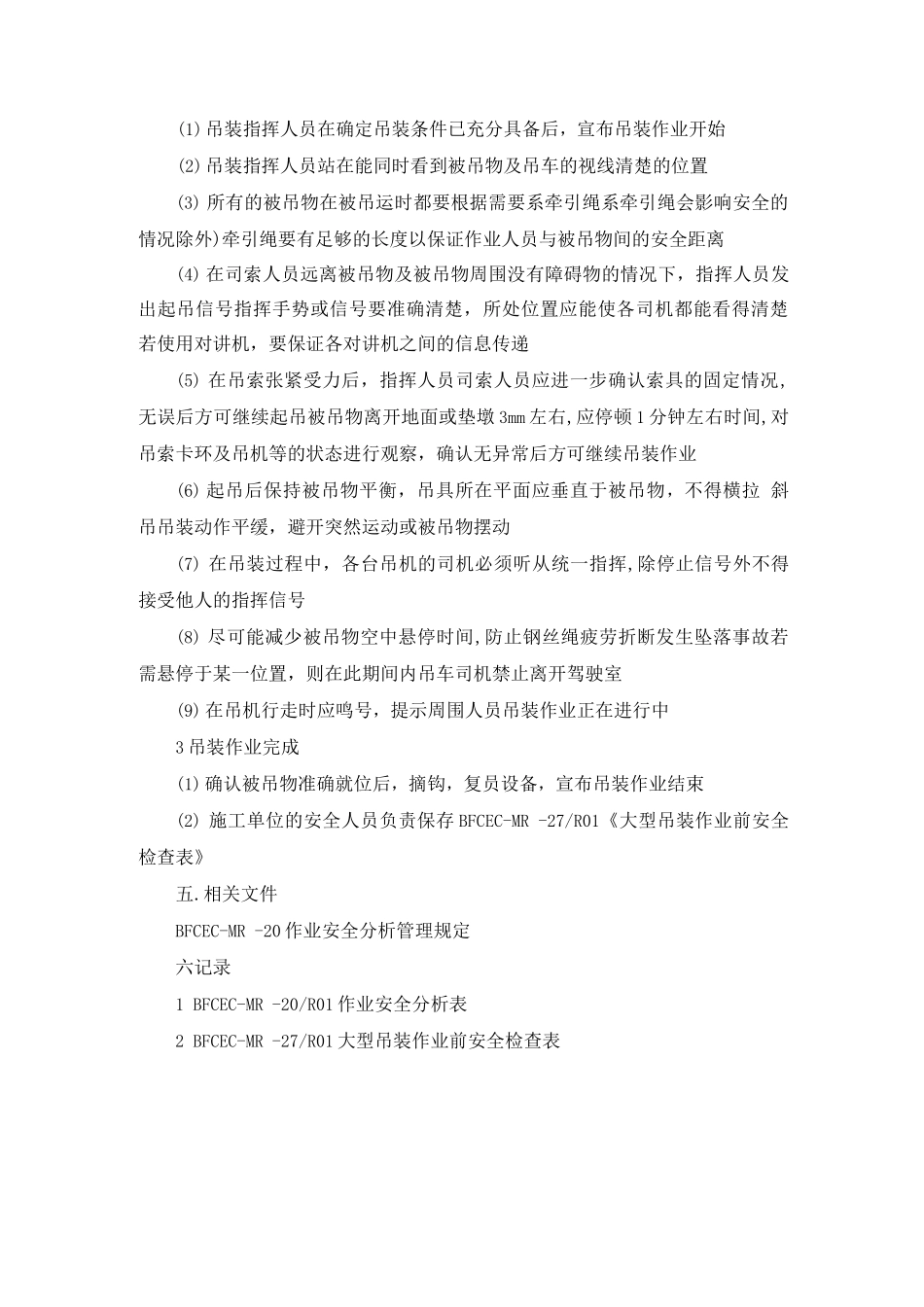

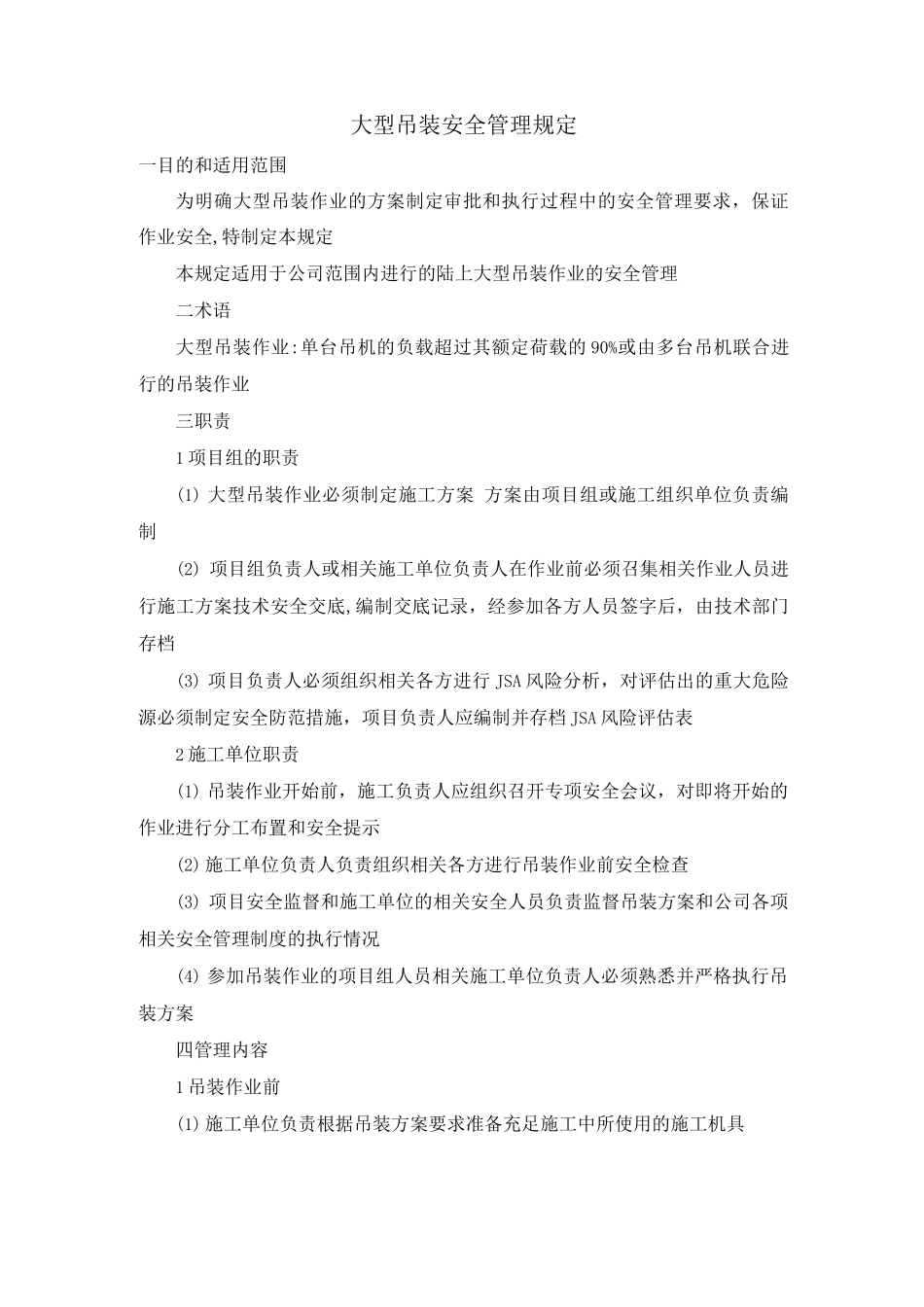

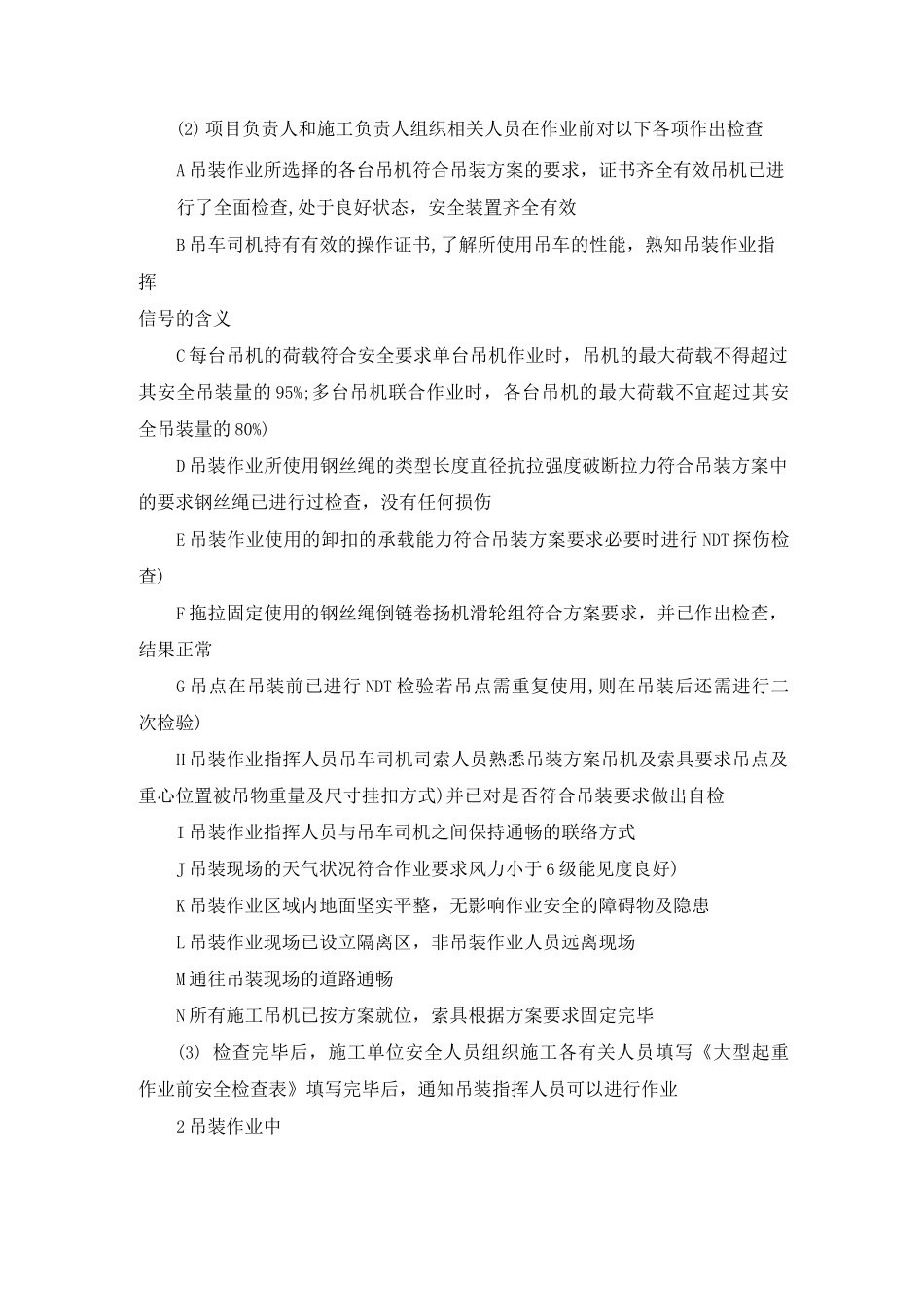

大型吊装安全管理规定一目的和适用范围为明确大型吊装作业的方案制定审批和执行过程中的安全管理要求,保证作业安全,特制定本规定本规定适用于公司范围内进行的陆上大型吊装作业的安全管理二术语大型吊装作业:单台吊机的负载超过其额定荷载的 90%或由多台吊机联合进行的吊装作业三职责1 项目组的职责(1) 大型吊装作业必须制定施工方案 方案由项目组或施工组织单位负责编制(2) 项目组负责人或相关施工单位负责人在作业前必须召集相关作业人员进行施工方案技术安全交底,编制交底记录,经参加各方人员签字后,由技术部门存档(3) 项目负责人必须组织相关各方进行 JSA 风险分析,对评估出的重大危险源必须制定安全防范措施,项目负责人应编制并存档 JSA 风险评估表2 施工单位职责(1) 吊装作业开始前,施工负责人应组织召开专项安全会议,对即将开始的作业进行分工布置和安全提示(2) 施工单位负责人负责组织相关各方进行吊装作业前安全检查(3) 项目安全监督和施工单位的相关安全人员负责监督吊装方案和公司各项相关安全管理制度的执行情况(4) 参加吊装作业的项目组人员相关施工单位负责人必须熟悉并严格执行吊装方案四管理内容1 吊装作业前(1) 施工单位负责根据吊装方案要求准备充足施工中所使用的施工机具(2) 项目负责人和施工负责人组织相关人员在作业前对以下各项作出检查A 吊装作业所选择的各台吊机符合吊装方案的要求,证书齐全有效吊机已进行了全面检查,处于良好状态,安全装置齐全有效B 吊车司机持有有效的操作证书,了解所使用吊车的性能,熟知吊装作业指挥信号的含义C 每台吊机的荷载符合安全要求单台吊机作业时,吊机的最大荷载不得超过其安全吊装量的 95%;多台吊机联合作业时,各台吊机的最大荷载不宜超过其安全吊装量的 80%)D 吊装作业所使用钢丝绳的类型长度直径抗拉强度破断拉力符合吊装方案中的要求钢丝绳已进行过检查,没有任何损伤E 吊装作业使用的卸扣的承载能力符合吊装方案要求必要时进行 NDT 探伤检查)F 拖拉固定使用的钢丝绳倒链卷扬机滑轮组符合方案要求,并已作出检查,结果正常G 吊点在吊装前已进行 NDT 检验若吊点需重复使用,则在吊装后还需进行二次检验)H 吊装作业指挥人员吊车司机司索人员熟悉吊装方案吊机及索具要求吊点及重心位置被吊物重量及尺寸挂扣方式)并已对是否符合吊装要求做出自检I 吊装作业指挥人员与吊车司机之间保持通畅的联络方式J 吊装现场的天气状况符合作业要求风力小于...
