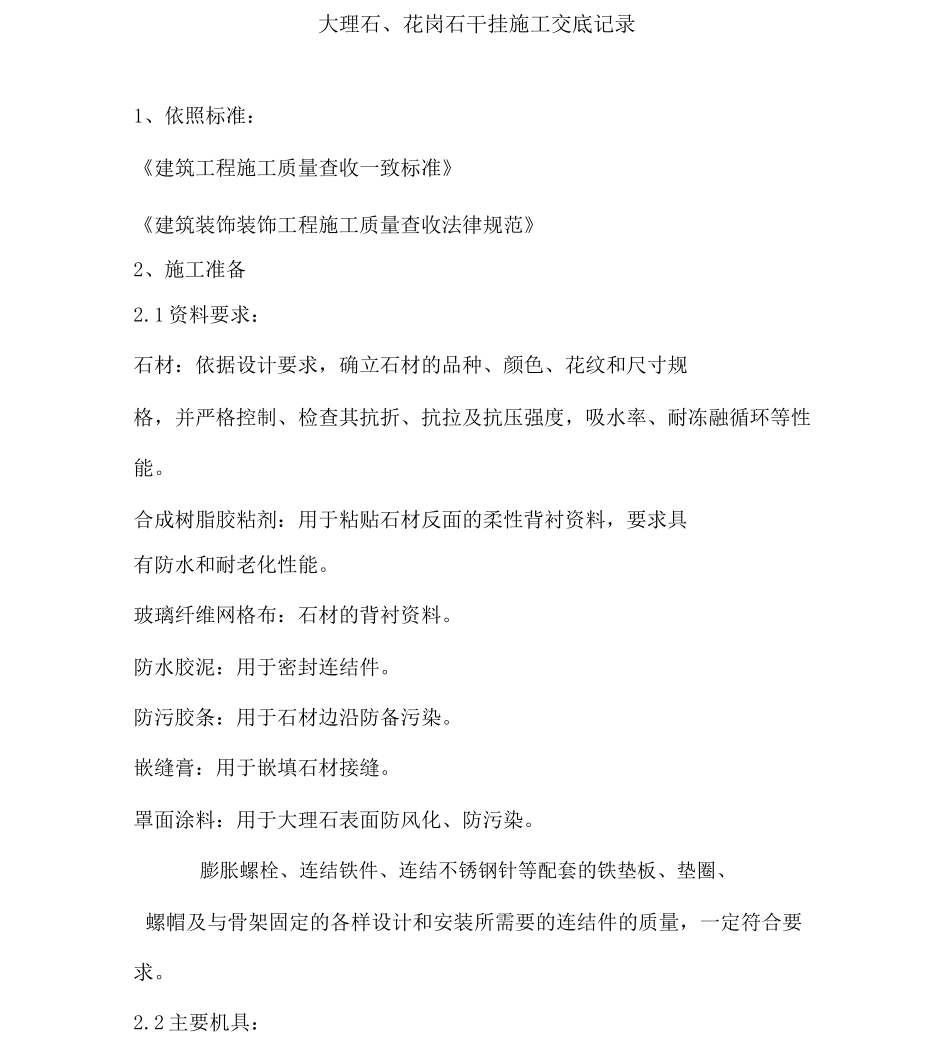

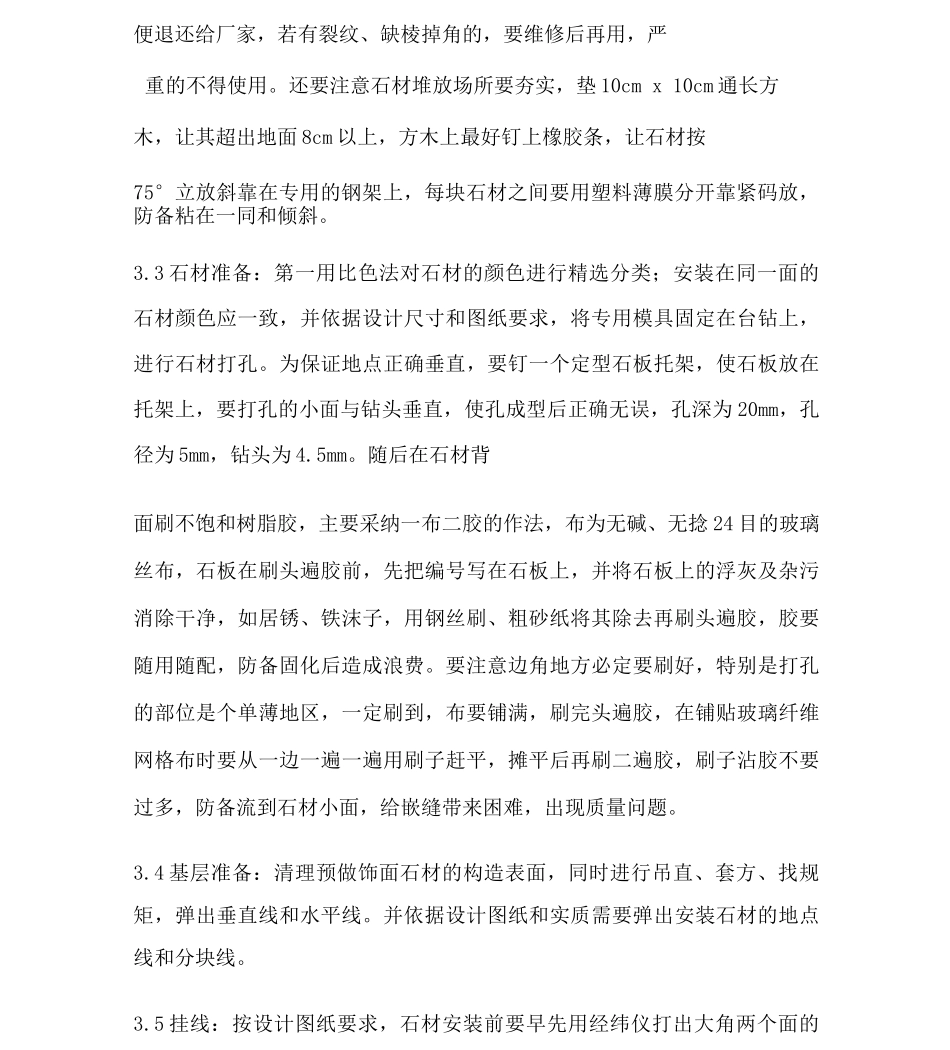

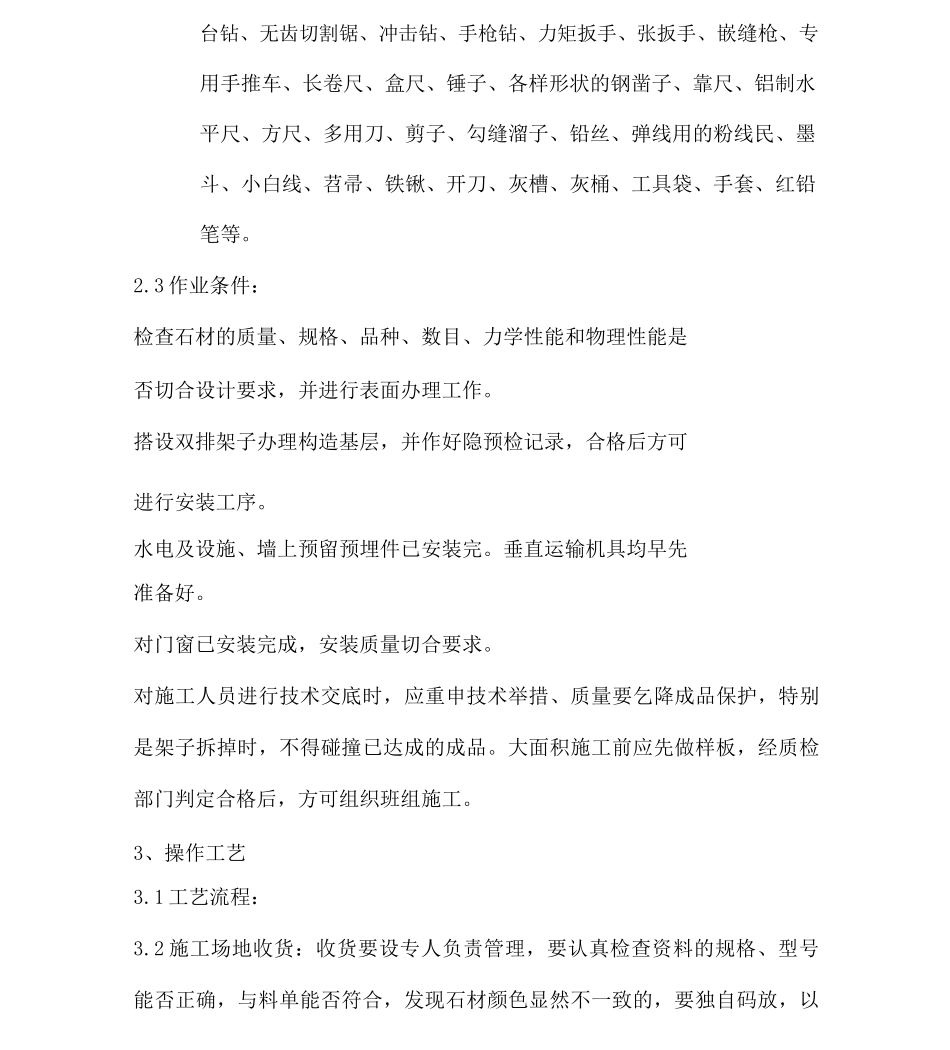

大理石、花岗石干挂施工交底记录1、依照标准:《建筑工程施工质量查收一致标准》《建筑装饰装饰工程施工质量查收法律规范》2、施工准备2.1 资料要求:石材:依据设计要求,确立石材的品种、颜色、花纹和尺寸规格,并严格控制、检查其抗折、抗拉及抗压强度,吸水率、耐冻融循环等性能。合成树脂胶粘剂:用于粘贴石材反面的柔性背衬资料,要求具有防水和耐老化性能。玻璃纤维网格布:石材的背衬资料。防水胶泥:用于密封连结件。防污胶条:用于石材边沿防备污染。嵌缝膏:用于嵌填石材接缝。罩面涂料:用于大理石表面防风化、防污染。膨胀螺栓、连结铁件、连结不锈钢针等配套的铁垫板、垫圈、螺帽及与骨架固定的各样设计和安装所需要的连结件的质量,一定符合要求。2.2 主要机具:台钻、无齿切割锯、冲击钻、手枪钻、力矩扳手、张扳手、嵌缝枪、专用手推车、长卷尺、盒尺、锤子、各样形状的钢凿子、靠尺、铝制水平尺、方尺、多用刀、剪子、勾缝溜子、铅丝、弹线用的粉线民、墨斗、小白线、苕帚、铁锹、开刀、灰槽、灰桶、工具袋、手套、红铅笔等。2.3 作业条件:检查石材的质量、规格、品种、数目、力学性能和物理性能是否切合设计要求,并进行表面办理工作。搭设双排架子办理构造基层,并作好隐预检记录,合格后方可进行安装工序。水电及设施、墙上预留预埋件已安装完。垂直运输机具均早先准备好。对门窗已安装完成,安装质量切合要求。对施工人员进行技术交底时,应重申技术举措、质量要乞降成品保护,特别是架子拆掉时,不得碰撞已达成的成品。大面积施工前应先做样板,经质检部门判定合格后,方可组织班组施工。3、操作工艺3.1 工艺流程:3.2 施工场地收货:收货要设专人负责管理,要认真检查资料的规格、型号能否正确,与料单能否符合,发现石材颜色显然不一致的,要独自码放,以便退还给厂家,若有裂纹、缺棱掉角的,要维修后再用,严重的不得使用。还要注意石材堆放场所要夯实,垫 10cm x 10cm 通长方木,让其超出地面 8cm 以上,方木上最好钉上橡胶条,让石材按75°立放斜靠在专用的钢架上,每块石材之间要用塑料薄膜分开靠紧码放,防备粘在一同和倾斜。3.3 石材准备:第一用比色法对石材的颜色进行精选分类;安装在同一面的石材颜色应一致,并依据设计尺寸和图纸要求,将专用模具固定在台钻上,进行石材打孔。为保证地点正确垂直,要钉一个定型石板托架,使石板放在托架上,要打孔的小面与钻头垂直,使孔成型后正确无误,孔深为...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

大理石、花岗石干挂施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
