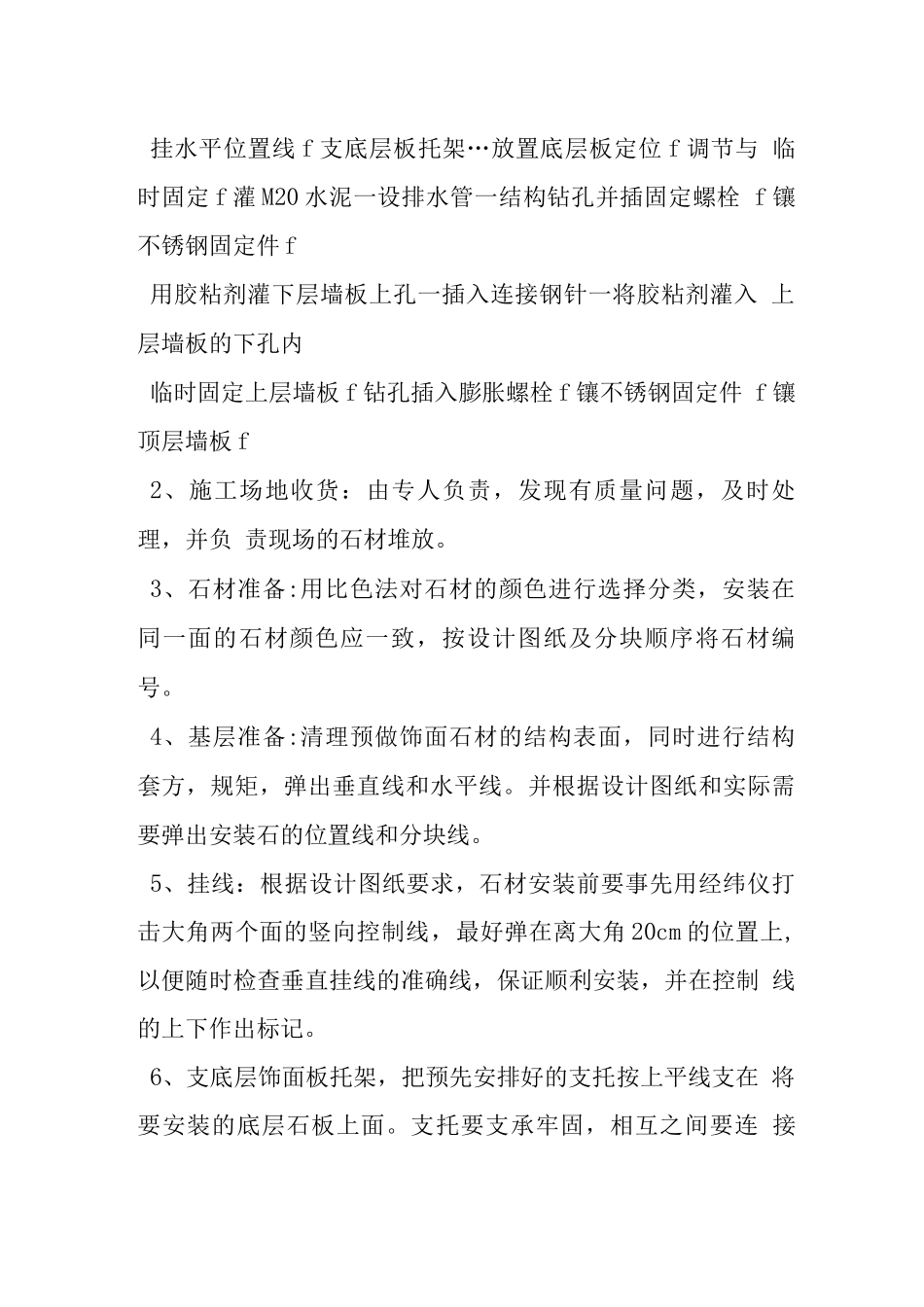

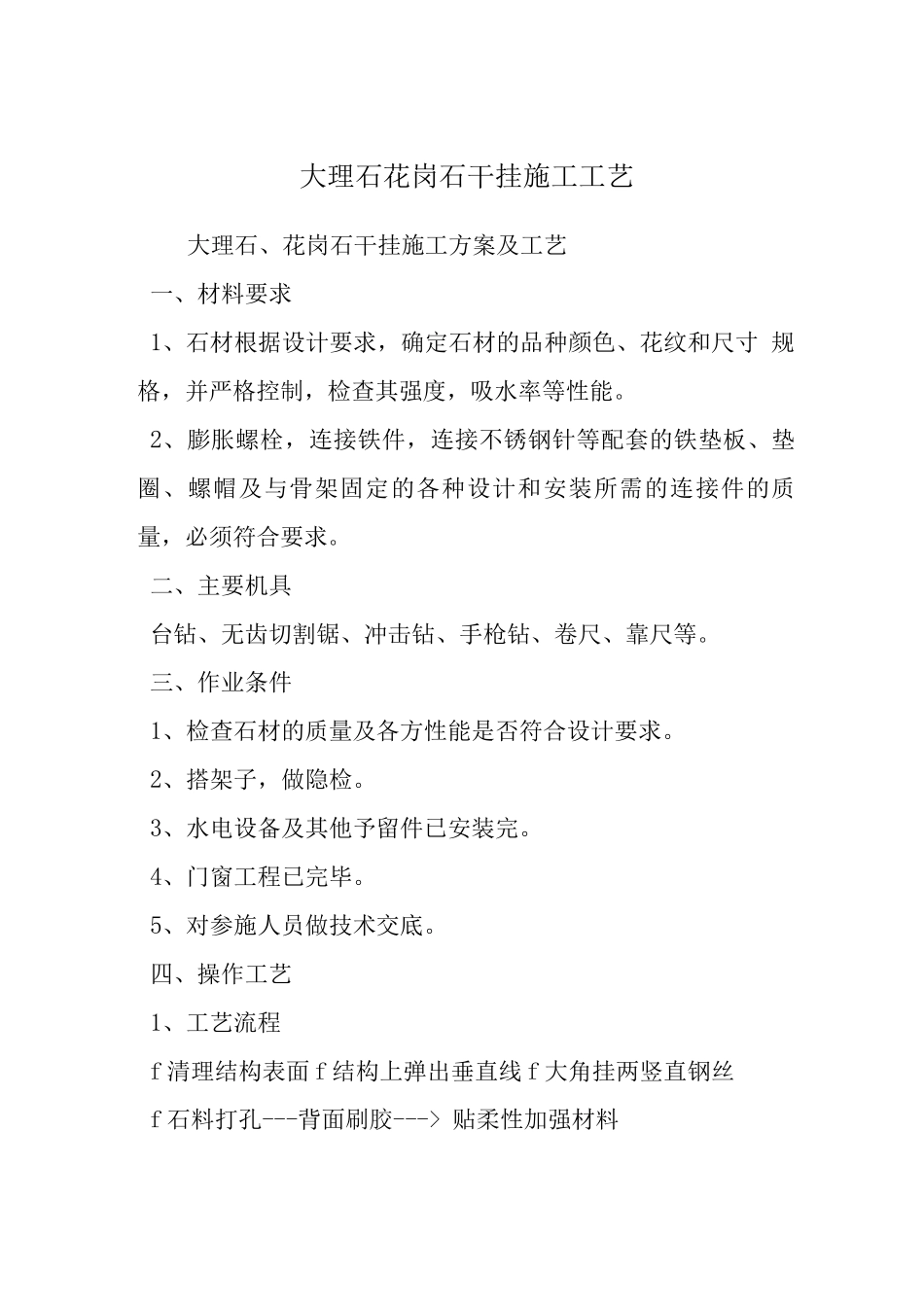

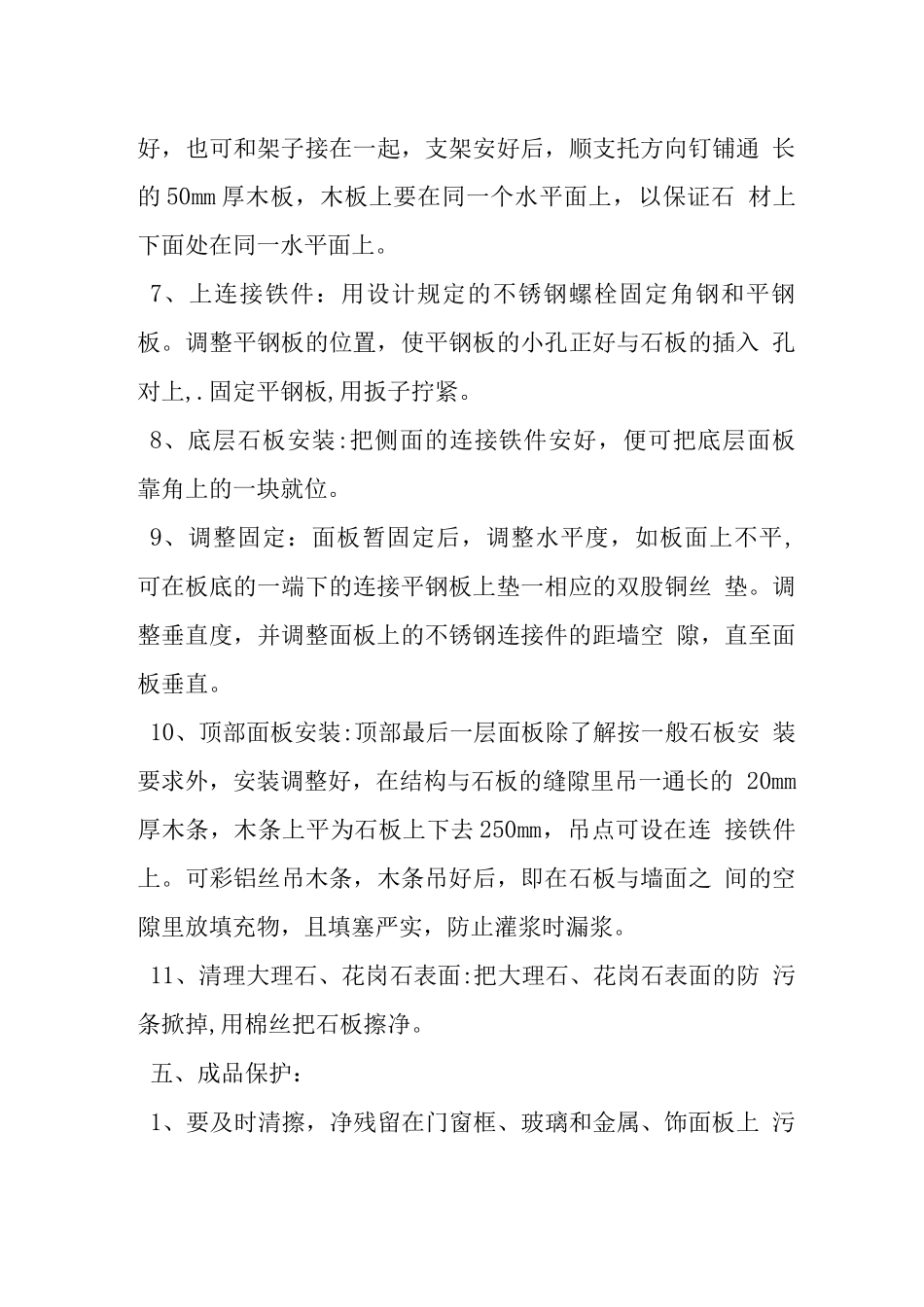

大理石花岗石干挂施工工艺大理石、花岗石干挂施工方案及工艺一、材料要求1、石材根据设计要求,确定石材的品种颜色、花纹和尺寸 规格,并严格控制,检查其强度,吸水率等性能。2、膨胀螺栓,连接铁件,连接不锈钢针等配套的铁垫板、垫 圈、螺帽及与骨架固定的各种设计和安装所需的连接件的质 量,必须符合要求。二、主要机具台钻、无齿切割锯、冲击钻、手枪钻、卷尺、靠尺等。三、作业条件1、检查石材的质量及各方性能是否符合设计要求。2、搭架子,做隐检。3、水电设备及其他予留件已安装完。4、门窗工程已完毕。5、对参施人员做技术交底。四、操作工艺1、工艺流程f 清理结构表面 f 结构上弹出垂直线 f 大角挂两竖直钢丝f 石料打孔---背面刷胶---> 贴柔性加强材料挂水平位置线 f 支底层板托架…放置底层板定位 f 调节与 临时固定 f 灌 M20 水泥一设排水管一结构钻孔并插固定螺栓 f 镶不锈钢固定件 f用胶粘剂灌下层墙板上孔一插入连接钢针一将胶粘剂灌入 上层墙板的下孔内临时固定上层墙板 f 钻孔插入膨胀螺栓 f 镶不锈钢固定件 f 镶顶层墙板 f2、施工场地收货:由专人负责,发现有质量问题,及时处理,并负 责现场的石材堆放。3、石材准备:用比色法对石材的颜色进行选择分类,安装在 同一面的石材颜色应一致,按设计图纸及分块顺序将石材编 号。4、基层准备:清理预做饰面石材的结构表面,同时进行结构 套方,规矩,弹出垂直线和水平线。并根据设计图纸和实际需 要弹出安装石的位置线和分块线。5、挂线:根据设计图纸要求,石材安装前要事先用经纬仪打 击大角两个面的竖向控制线,最好弹在离大角 20cm 的位置上, 以便随时检查垂直挂线的准确线,保证顺利安装,并在控制 线的上下作出标记。6、支底层饰面板托架,把预先安排好的支托按上平线支在 将要安装的底层石板上面。支托要支承牢固,相互之间要连 接好,也可和架子接在一起,支架安好后,顺支托方向钉铺通 长的 50mm 厚木板,木板上要在同一个水平面上,以保证石 材上下面处在同一水平面上。7、上连接铁件:用设计规定的不锈钢螺栓固定角钢和平钢 板。调整平钢板的位置,使平钢板的小孔正好与石板的插入 孔对上,.固定平钢板,用扳子拧紧。8、底层石板安装:把侧面的连接铁件安好,便可把底层面板 靠角上的一块就位。9、调整固定:面板暂固定后,调整水平度,如板面上不平, 可在板底的一端下的连接平钢板上垫一相应的双股铜丝 垫。调整垂直度...
