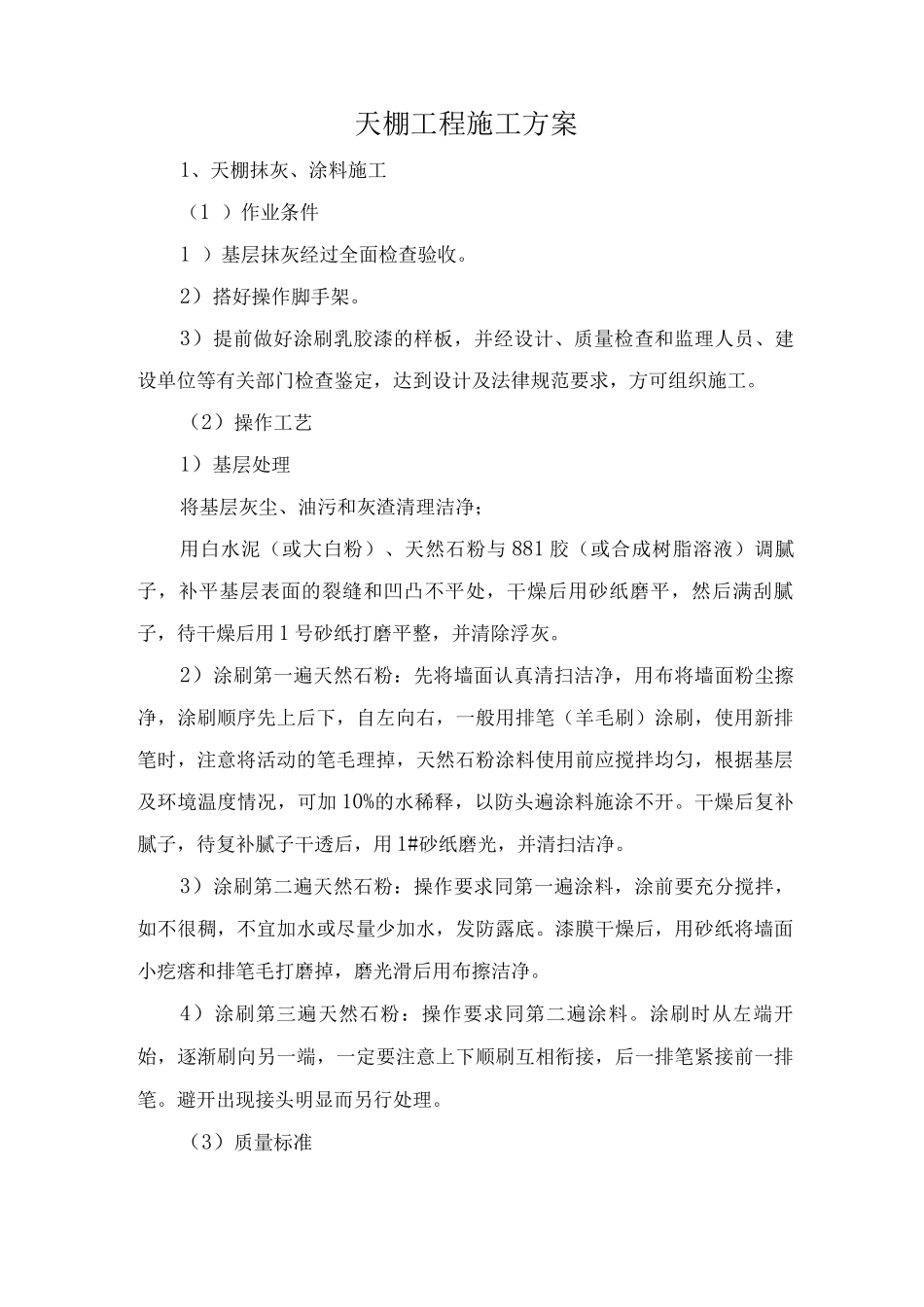

天棚工程施工方案1、天棚抹灰、涂料施工(1 )作业条件1 )基层抹灰经过全面检查验收
2)搭好操作脚手架
3)提前做好涂刷乳胶漆的样板,并经设计、质量检查和监理人员、建设单位等有关部门检查鉴定,达到设计及法律规范要求,方可组织施工
(2)操作工艺1)基层处理将基层灰尘、油污和灰渣清理洁净;用白水泥(或大白粉)、天然石粉与 881 胶(或合成树脂溶液)调腻子,补平基层表面的裂缝和凹凸不平处,干燥后用砂纸磨平,然后满刮腻子,待干燥后用 1 号砂纸打磨平整,并清除浮灰
2)涂刷第一遍天然石粉:先将墙面认真清扫洁净,用布将墙面粉尘擦净,涂刷顺序先上后下,自左向右,一般用排笔(羊毛刷)涂刷,使用新排笔时,注意将活动的笔毛理掉,天然石粉涂料使用前应搅拌均匀,根据基层及环境温度情况,可加 10%的水稀释,以防头遍涂料施涂不开
干燥后复补腻子,待复补腻子干透后,用 1#砂纸磨光,并清扫洁净
3)涂刷第二遍天然石粉:操作要求同第一遍涂料,涂前要充分搅拌,如不很稠,不宜加水或尽量少加水,发防露底
漆膜干燥后,用砂纸将墙面小疙瘩和排笔毛打磨掉,磨光滑后用布擦洁净
4)涂刷第三遍天然石粉:操作要求同第二遍涂料
涂刷时从左端开始,逐渐刷向另一端,一定要注意上下顺刷互相衔接,后一排笔紧接前一排笔
避开出现接头明显而另行处理

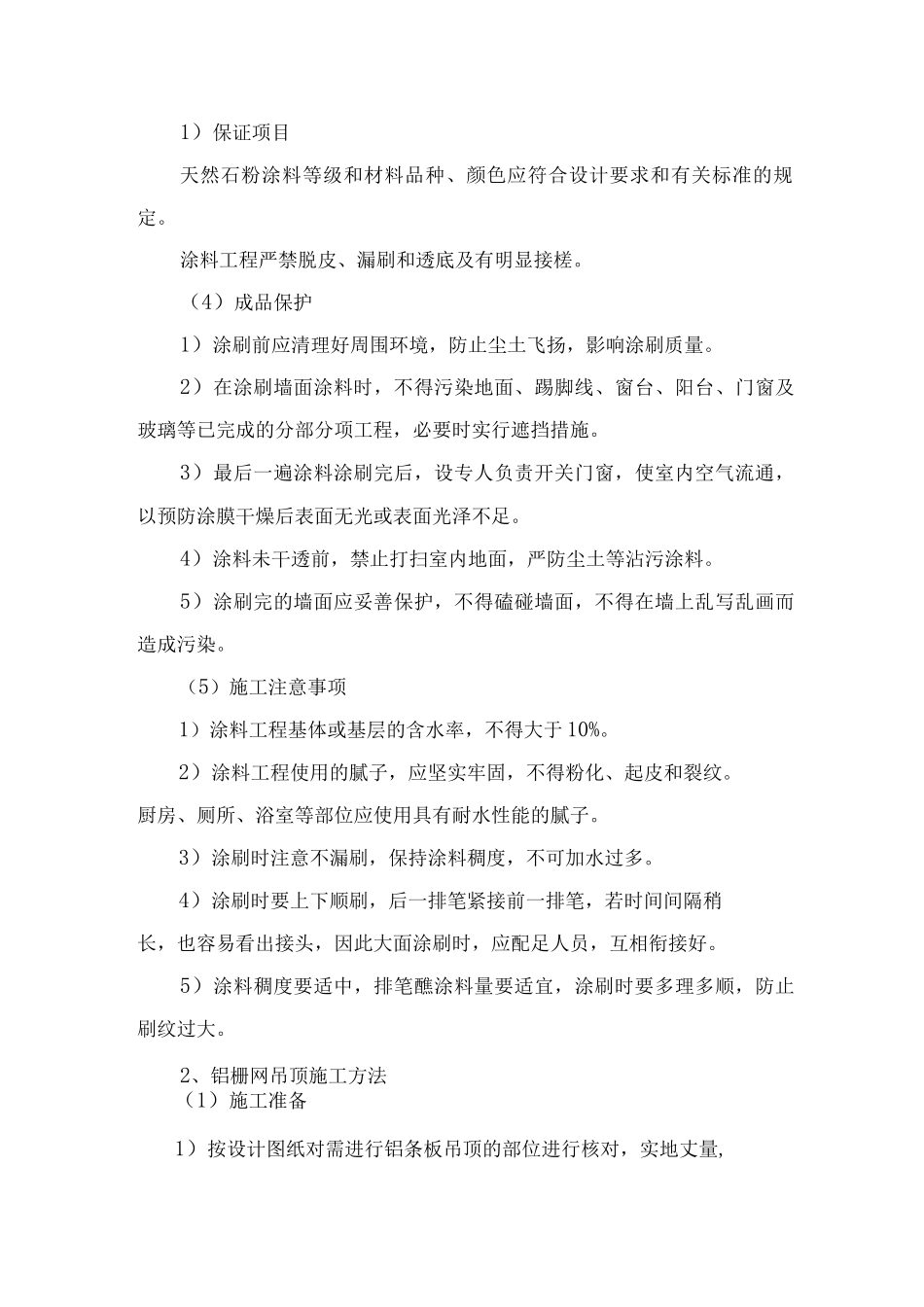

(3)质量标准1)保证项目天然石粉涂料等级和材料品种、颜色应符合设计要求和有关标准的规定
涂料工程严禁脱皮、漏刷和透底及有明显接槎
(4)成品保护1)涂刷前应清理好周围环境,防止尘土飞扬,影响涂刷质量
2)在涂刷墙面涂料时,不得污染地面、踢脚线、窗台、阳台、门窗及玻璃等已完成的分部分项工程,必要时实行遮挡措施
3)最后一遍涂料涂刷完后,设专人负责开关门窗,使室内空气流通,以预防涂膜干燥后表面无光或表面光泽不足
4)涂料未干透前,禁止打扫室内地面,严防尘土等沾污涂料
5)涂刷完的墙面
