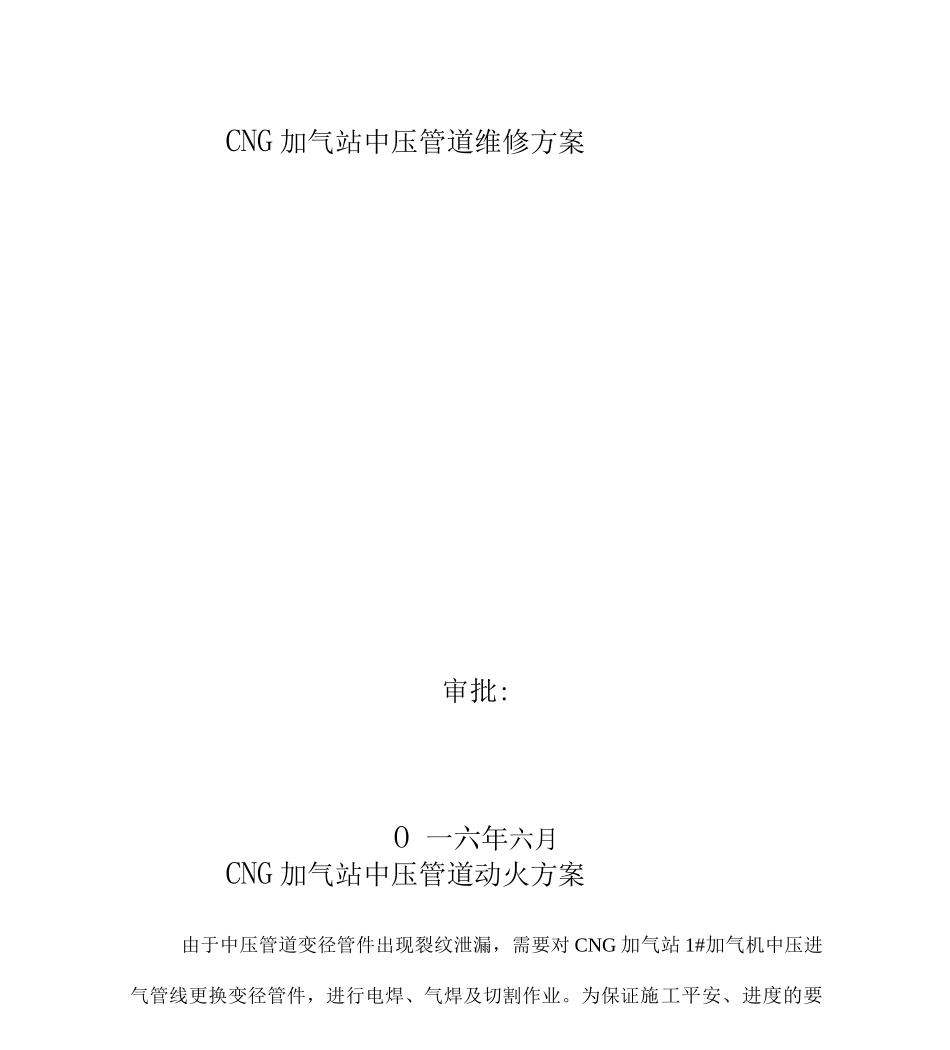

CNG 加气站中压管道维修方案审批:O 一六年六月CNG 加气站中压管道动火方案由于中压管道变径管件出现裂纹泄漏,需要对 CNG 加气站 1#加气机中压进气管线更换变径管件,进行电焊、气焊及切割作业
为保证施工平安、进度的要求,在“预防为主,防消结合”的前提下,保障施工现场的平安,以利施工作业的顺利进行,现结合施工现场的实际情况,针对动火现场制定以下技术措施
一、建设、监理单位现场人员:1、建设单位负责人:2、现场技术负责人:3、现场消防负责人:4、现场监理:二、现场作业指挥及施工人员:1 、施工总指挥:2、平安员:3、施工元:4、现场作业人员:二、作业前准备1、施工总指挥完成材料及人员准备经建设单位技术负责人检查,建设单位负责人批准前方可进行施工
2、动火前宣读本方案及施工考前须知〔附 1〕
3 、作业区域周边为空旷地带无易燃爆物品,所需电焊机等均要验收合格,严格执行施工现场临时用电平安技术标准
4、区域内各种警告牌、操作规程牌、禁火标志悬挂醒目齐全,并设围挡
5、为保护站内设备不受静电损坏,施工前在站内值班人员协助下对加气站进行停产并将所有设备与工艺管线断开

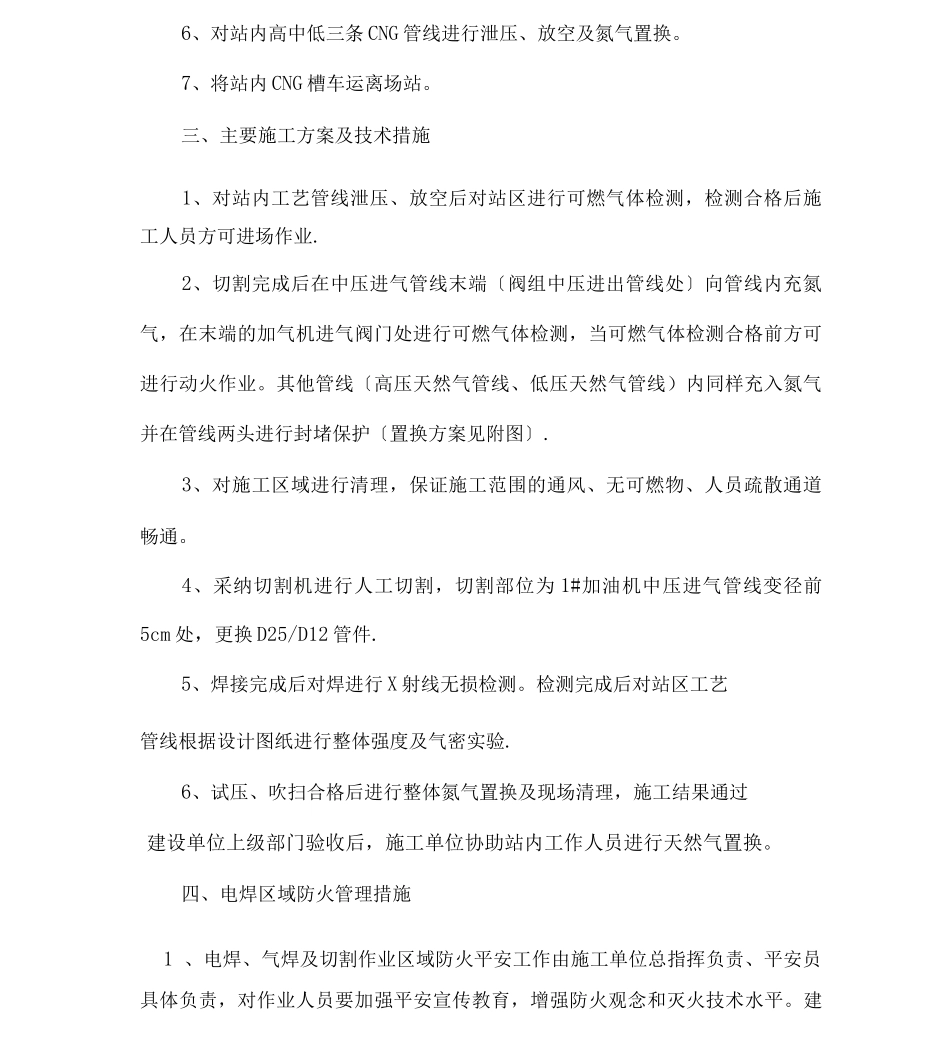

6、对站内高中低三条 CNG 管线进行泄压、放空及氮气置换
7、将站内 CNG 槽车运离场站
三、主要施工方案及技术措施1、对站内工艺管线泄压、放空后对站区进行可燃气体检测,检测合格后施工人员方可进场作业
2、切割完成后在中压进气管线末端〔阀组中压进出管线处〕向管线内充氮气,在末端的加气机进气阀门处进行可燃气体检测,当可燃气体检测合格前方可进行动火作业
其他管线〔高压天然气管线、低压天然气管线)内同样充入氮气并在管线两头进行封堵保护〔置换方案见附图〕
3、对施工区域进行清理,保证施工范围的通风、无可燃物、人员疏散通道畅通
4、采纳切割机进行人工切割,切割部位为 1#加油机中压进气管线变径前5cm 处,更换 D25/
