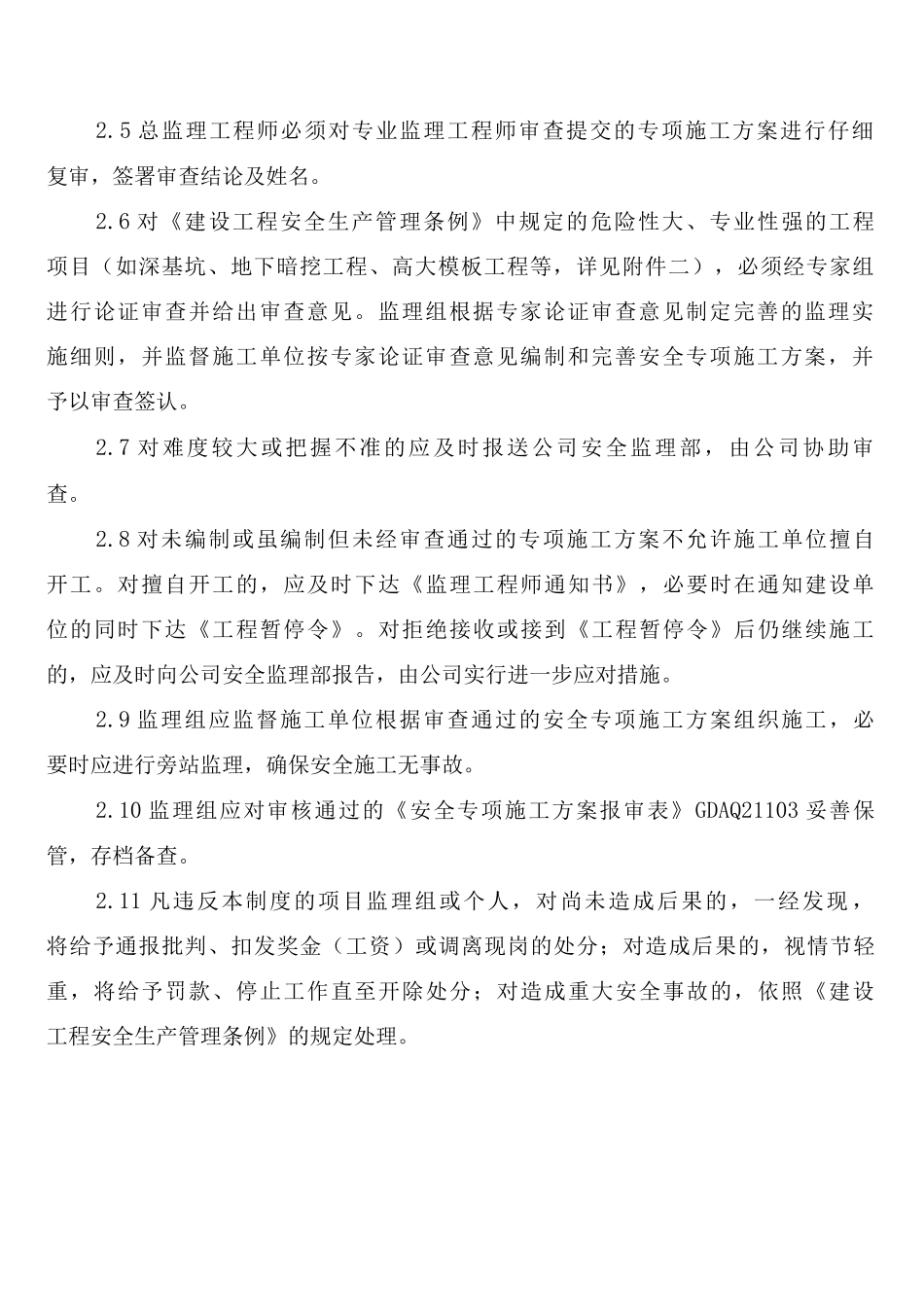

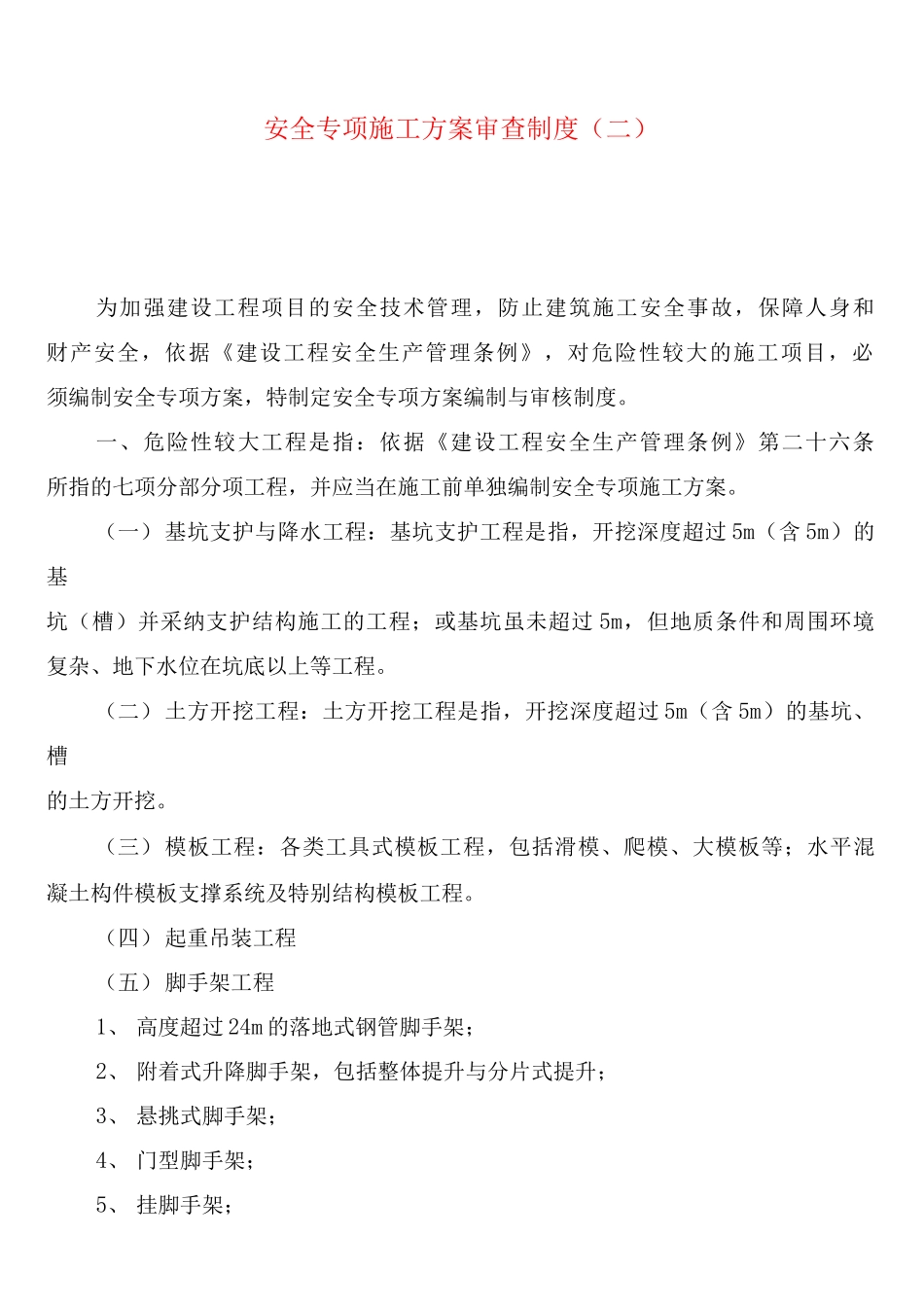

安全专项施工方案审查制度2.1 为 确 保 现 场 安 全 施 工 , 较 好 地 完 成 安 全 监 理 任 务 , 根 据 建 设 部 《 落实 建 设 工 程 安 全 生 产 监 理 责 任 的 若 干 意 见 》 ( 建 市 〔 〕 号 ) 的 要 求 , 特 制定本《安全专项施工方案审查制度》。2.2 凡我公司承揽的工程监理项目,不论规模大小,各项目监理组必须严格遵守本《安全专项施工方案审查制度》。2.3 在审查施工单位编制的危险性较大的分部、分项工程安全专项施工方案时,着重审查其是否符合工程建设强制性标准要求,其次审查其是否紧密联系工程实际,具有针对性、可操作性,是否满足安全生产之需要。审查的主要项目及内容应当包括:1 施工单位编制的地下管线保护措施方案是否符合强制性标准要求;2 基坑支护与降水、土方开挖与边坡防护、模板、起重吊装、脚手架、拆除、爆破等分部分项工程的安全专项施工方案是否符合强制性标准要求;3 施工现场临时用电施工组织设计或者安全用电技术措施和电气防火措施是否符合强制性标准要求;4 冬季、雨季等季节性施工方案的制定是否符合强制性标准要求;5 施工总平面布置图是否符合安全生产的要求,办公、宿舍、食堂、道路等临时设施设置以及排水、防火措施是否符合强制性标准要求。6 其他必须编制安全专项施工方案的有关项目。2.4 对《建设工程安全生产管理条例》中规定的安全风险较大的工程项目,要求施工单位必须编制安全专项施工方案。各专业监理工程师在专项施工方案审查过程中,应按专业的不同分别负责本专业范围内的审查工作,审核结论或意见填写在《安全专项施工方案报审表》GDAQ21103,提交总监复审。2.5 总监理工程师必须对专业监理工程师审查提交的专项施工方案进行仔细复审,签署审查结论及姓名。2.6 对《建设工程安全生产管理条例》中规定的危险性大、专业性强的工程项目(如深基坑、地下暗挖工程、高大模板工程等,详见附件二),必须经专家组进行论证审查并给出审查意见。监理组根据专家论证审查意见制定完善的监理实施细则,并监督施工单位按专家论证审查意见编制和完善安全专项施工方案,并予以审查签认。2.7 对难度较大或把握不准的应及时报送公司安全监理部,由公司协助审查。2.8 对未编制或虽编制但未经审查通过的专项施工方案不允许施工单位擅自开工。对擅自开工的,应及时下达《监理工程师通知书》,必要时在通知建设单位的同时下达...
