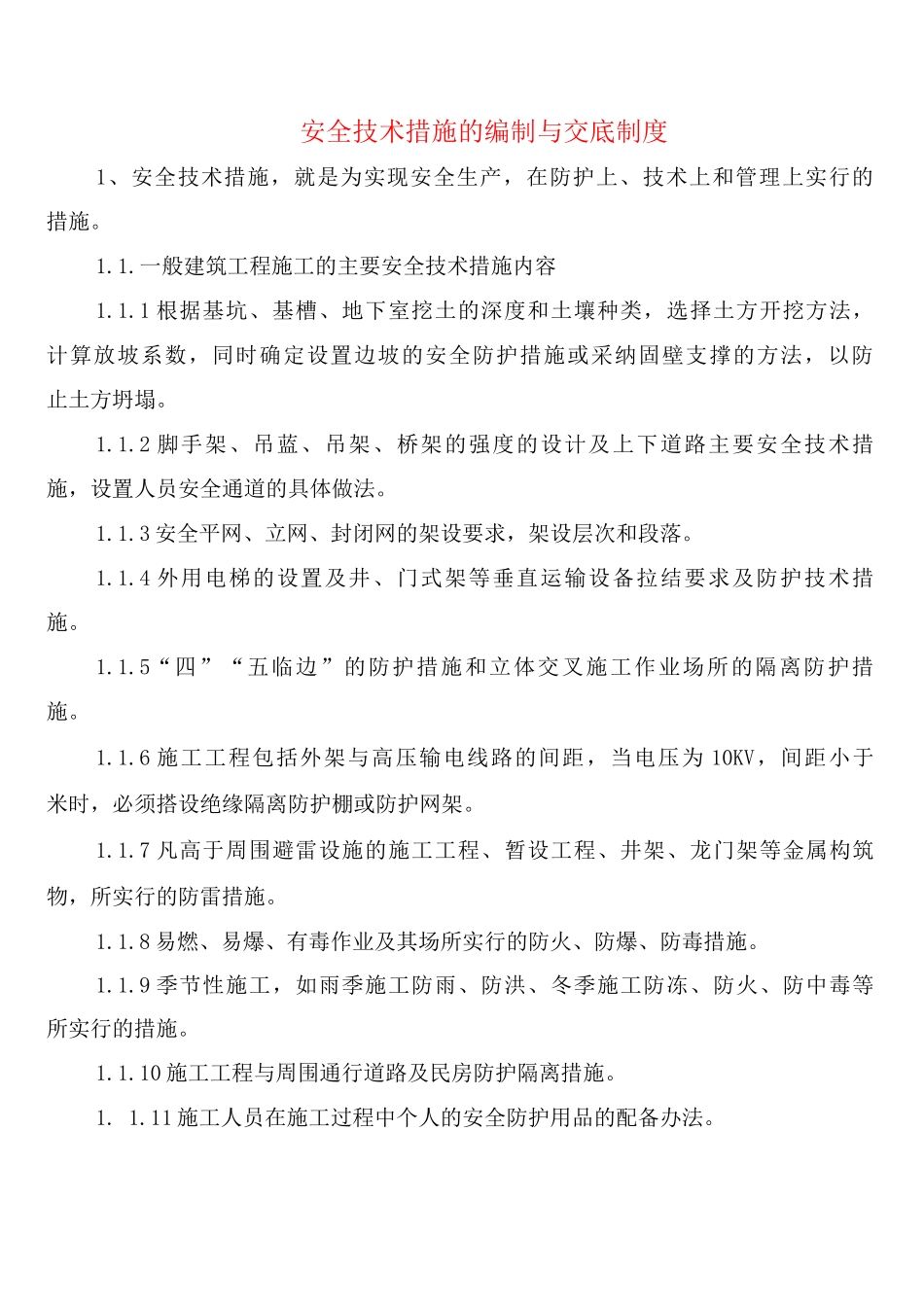

安全技术措施的编制与交底制度1、安全技术措施,就是为实现安全生产,在防护上、技术上和管理上实行的措施
一般建筑工程施工的主要安全技术措施内容1
1 根据基坑、基槽、地下室挖土的深度和土壤种类,选择土方开挖方法,计算放坡系数,同时确定设置边坡的安全防护措施或采纳固壁支撑的方法,以防止土方坍塌
2 脚手架、吊蓝、吊架、桥架的强度的设计及上下道路主要安全技术措施,设置人员安全通道的具体做法
3 安全平网、立网、封闭网的架设要求,架设层次和段落
4 外用电梯的设置及井、门式架等垂直运输设备拉结要求及防护技术措施
5“四”“五临边”的防护措施和立体交叉施工作业场所的隔离防护措施
6 施工工程包括外架与高压输电线路的间距,当电压为 10KV,间距小于米时,必须搭设绝缘隔离防护棚或防护网架
7 凡高于周围避雷设施的施工工程、暂设工程、井架、龙门架等金属构筑物,所实行的防雷措施
8 易燃、易爆、有毒作业及其场所实行的防火、防爆、防毒措施
9 季节性施工,如雨季施工防雨、防洪、冬季施工防冻、防火、防中毒等所实行的措施
10 施工工程与周围通行道路及民房防护隔离措施
11 施工人员在施工过程中个人的安全防护用品的配备办法

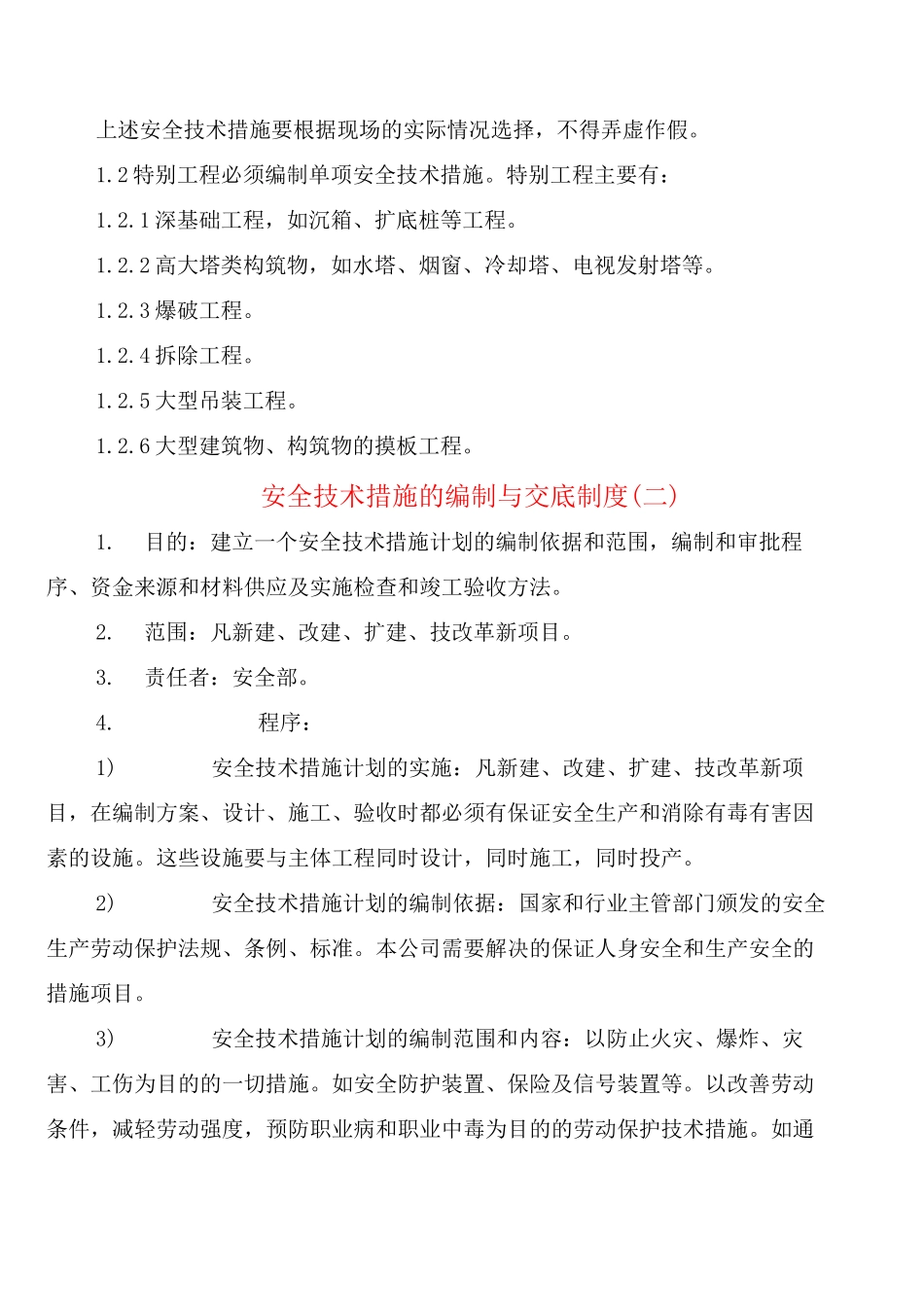

上述安全技术措施要根据现场的实际情况选择,不得弄虚作假
2 特别工程必须编制单项安全技术措施
特别工程主要有:1
1 深基础工程,如沉箱、扩底桩等工程
2 高大塔类构筑物,如水塔、烟窗、冷却塔、电视发射塔等
3 爆破工程
4 拆除工程
5 大型吊装工程
6 大型建筑物、构筑物的摸板工程
安全技术措施的编制与交底制度(二)1
目的:建立一个安全技术措施计划的编制依据和范围,编制和审批程序、资金来源和材料供应及实施检查和竣工验收方法
