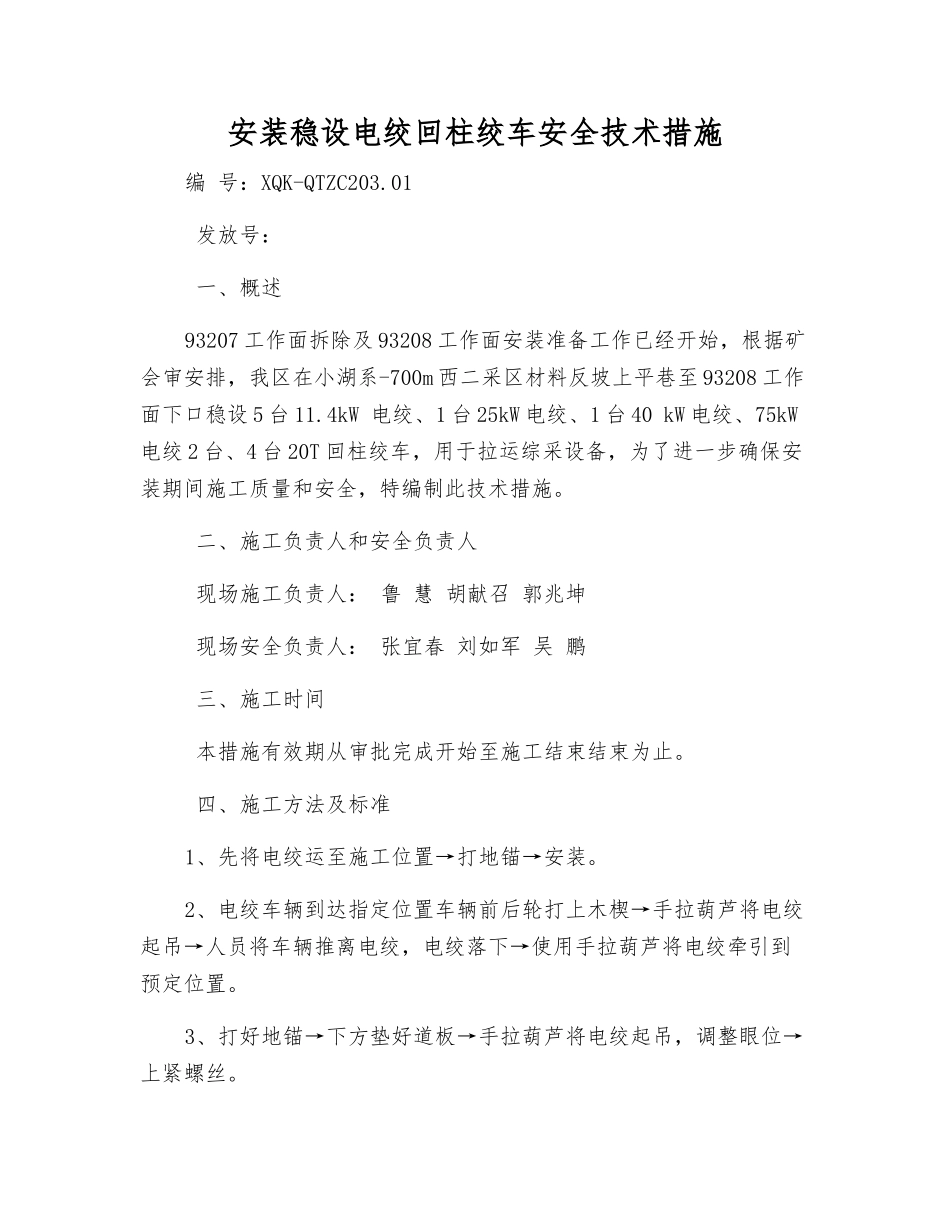

安装稳设电绞回柱绞车安全技术措施编 号:XQK-QTZC203
01 发放号: 一、概述93207 工作面拆除及 93208 工作面安装准备工作已经开始,根据矿会审安排,我区在小湖系-700m 西二采区材料反坡上平巷至 93208 工作面下口稳设 5 台 11
4kW 电绞、1 台 25kW 电绞、1 台 40 kW 电绞、75kW电绞 2 台、4 台 20T 回柱绞车,用于拉运综采设备,为了进一步确保安装期间施工质量和安全,特编制此技术措施
二、施工负责人和安全负责人 现场施工负责人: 鲁 慧 胡献召 郭兆坤 现场安全负责人: 张宜春 刘如军 吴 鹏 三、施工时间 本措施有效期从审批完成开始至施工结束结束为止
四、施工方法及标准1、先将电绞运至施工位置→打地锚→安装
2、电绞车辆到达指定位置车辆前后轮打上木楔→手拉葫芦将电绞起吊→人员将车辆推离电绞,电绞落下→使用手拉葫芦将电绞牵引到预定位置
3、打好地锚→下方垫好道板→手拉葫芦将电绞起吊,调整眼位→上紧螺丝
4、所有电绞运输设备均采纳锚杆锚固的方式进行稳设,锚杆使用Φ20*2000mm 型的左旋无纵筋螺纹钢等强锚杆,每孔装 K2370 型树脂药卷 1 块,搅拌时间 15-25s,保证每根锚杆的抗拔力不低于 80KN,JD-11
4KW 电绞和 JD-25KW 电绞每台设备使用 4 根锚杆固定,JD-40KW 电绞和 JH-20T 回柱绞车使用 6 根锚杆固定,JY-75KW 电绞使用 8 根锚杆固定
5、安装后,绞车最突出部分距轨道侧必须保持 0

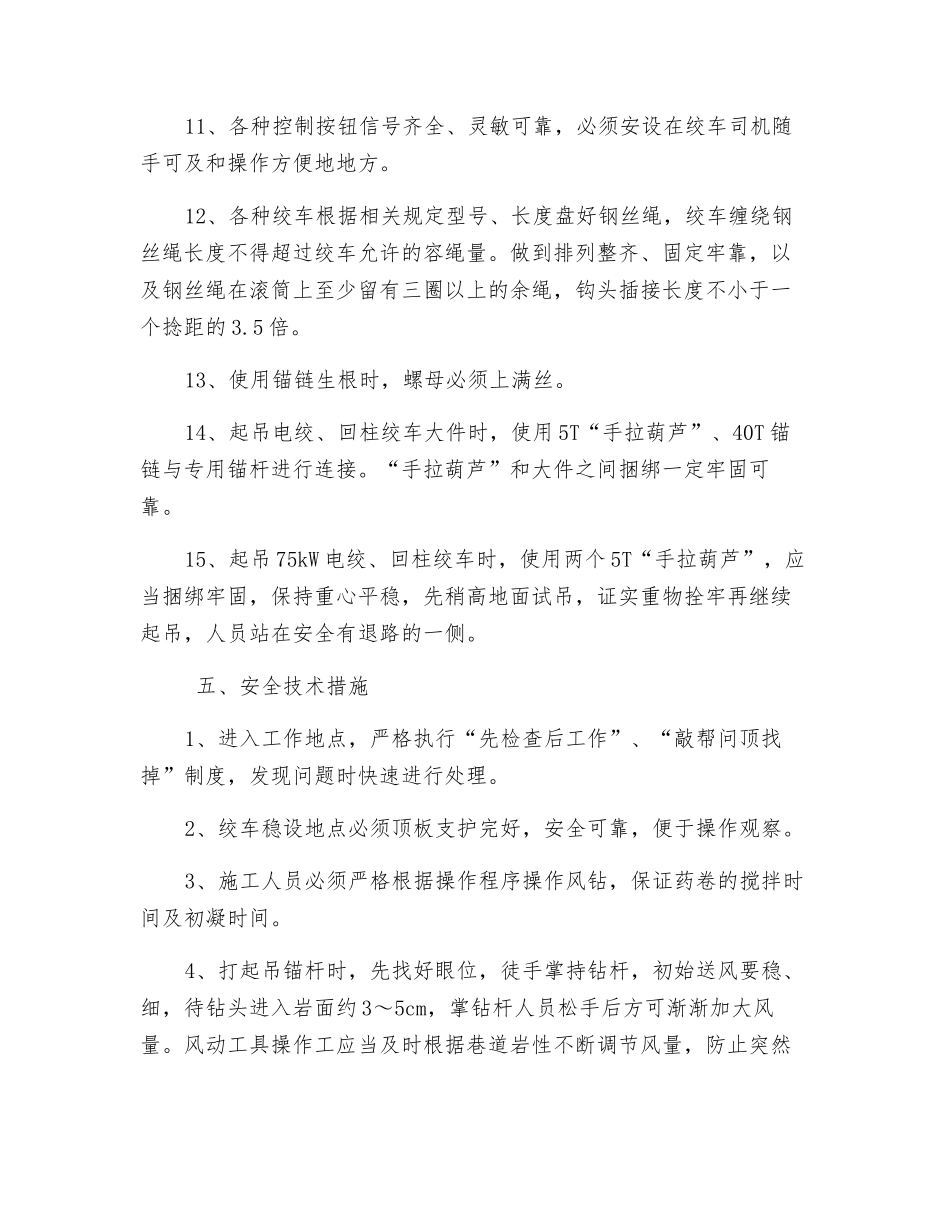

5m 以上的安全距离
6、对拉下部电绞、11
4kW 牵引电绞、回柱绞车采纳不小于 6 分钢丝绳作护身柱,横竖钢丝绳不得小于 2 根,各绳端用 2 个 6 分元宝卡卡牢,通过吊环与顶锚和地锚连接,并将钢丝绳拉紧
7、使用回柱绞车时,回柱绞车用单体支柱打四压两戗,压柱垂直顶底
