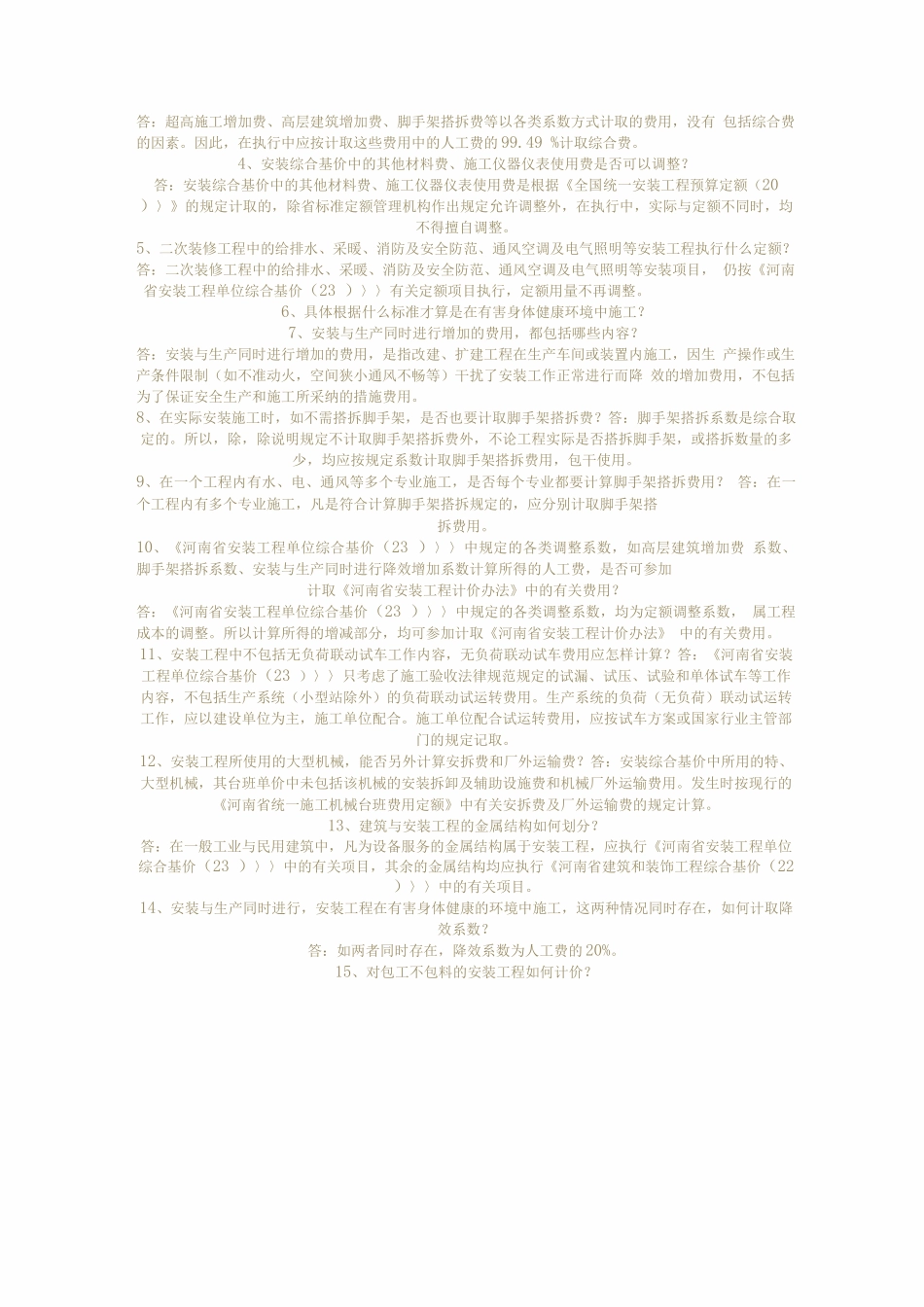

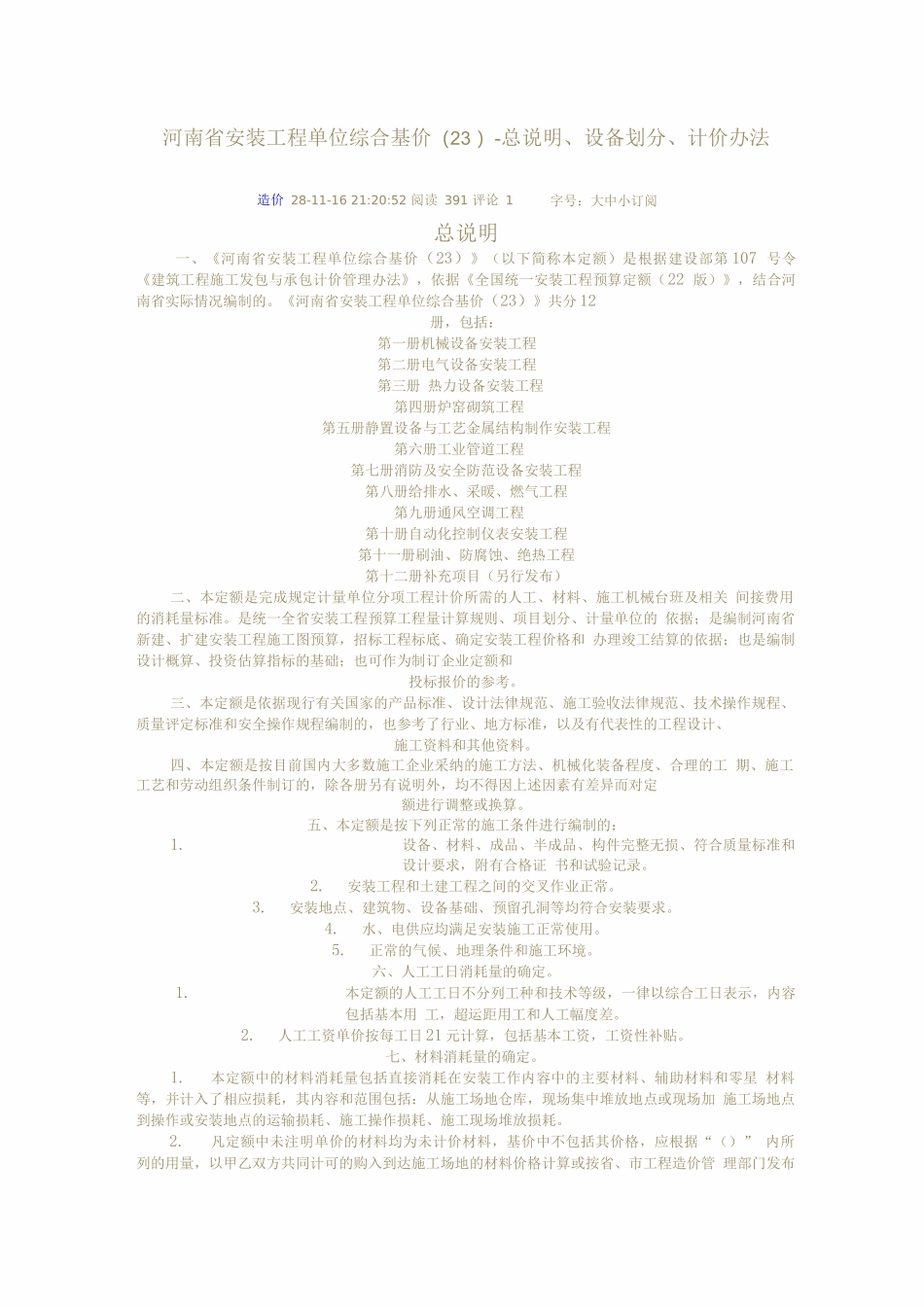

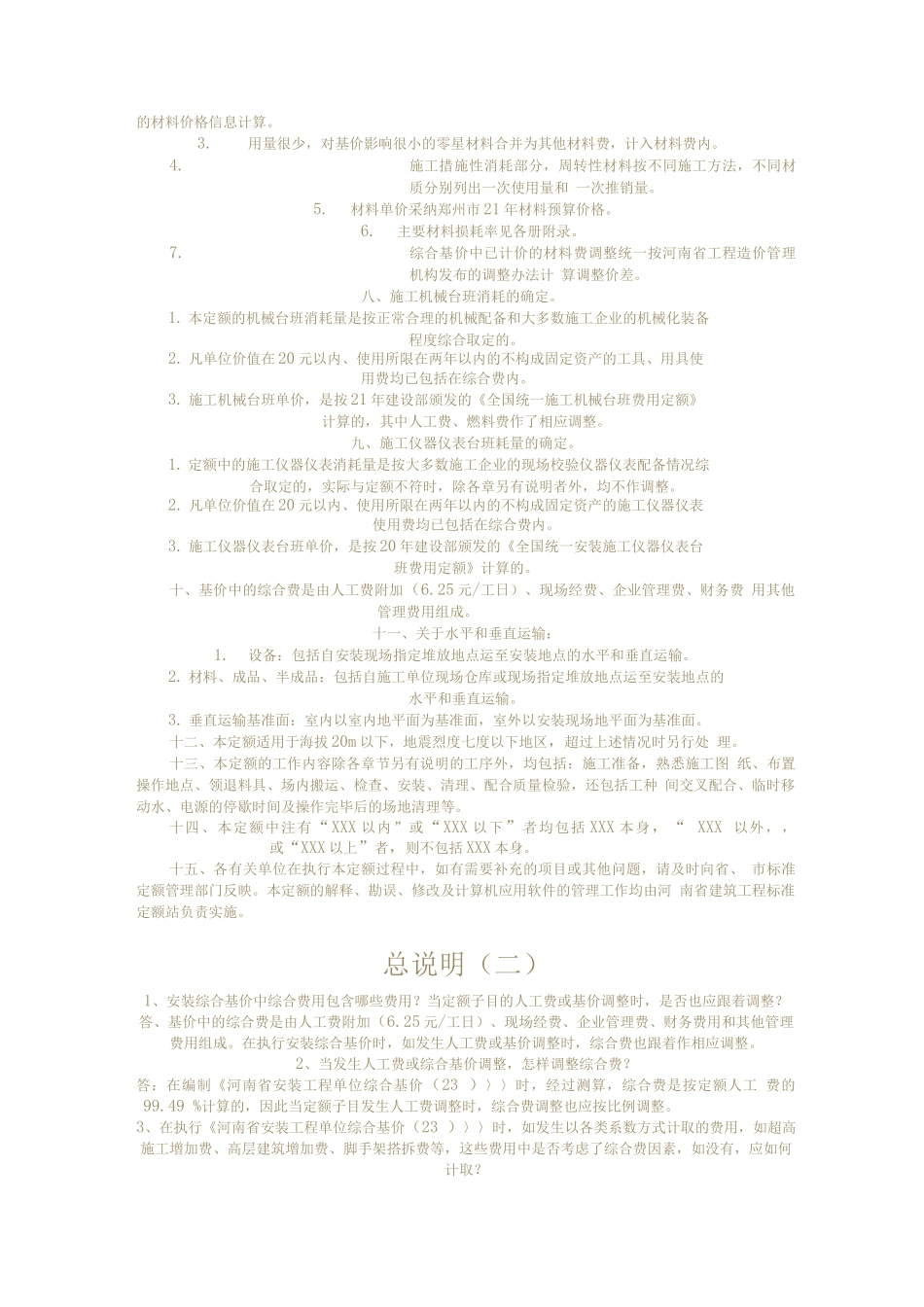

河南省安装工程单位综合基价(23 )-总说明、设备划分、计价办法造价 28-11-16 21:20:52 阅读 391 评论 1总说明一、《河南省安装工程单位综合基价(23)》(以下简称本定额)是根据建设部第 107 号令《建筑工程施工发包与承包计价管理办法》,依据《全国统一安装工程预算定额(22 版)》,结合河南省实际情况编制的。《河南省安装工程单位综合基价(23)》共分 12册,包括:第一册机械设备安装工程第二册电气设备安装工程第三册 热力设备安装工程第四册炉窑砌筑工程第五册静置设备与工艺金属结构制作安装工程第六册工业管道工程第七册消防及安全防范设备安装工程第八册给排水、采暖、燃气工程第九册通风空调工程第十册自动化控制仪表安装工程第十一册刷油、防腐蚀、绝热工程第十二册补充项目(另行发布)二、本定额是完成规定计量单位分项工程计价所需的人工、材料、施工机械台班及相关 间接费用的消耗量标准。是统一全省安装工程预算工程量计算规则、项目划分、计量单位的 依据;是编制河南省新建、扩建安装工程施工图预算,招标工程标底、确定安装工程价格和 办理竣工结算的依据;也是编制设计概算、投资估算指标的基础;也可作为制订企业定额和投标报价的参考。三、本定额是依据现行有关国家的产品标准、设计法律规范、施工验收法律规范、技术操作规程、 质量评定标准和安全操作规程编制的,也参考了行业、地方标准,以及有代表性的工程设计、施工资料和其他资料。四、本定额是按目前国内大多数施工企业采纳的施工方法、机械化装备程度、合理的工 期、施工工艺和劳动组织条件制订的,除各册另有说明外,均不得因上述因素有差异而对定额进行调整或换算。五、本定额是按下列正常的施工条件进行编制的:1.设备、材料、成品、半成品、构件完整无损、符合质量标准和设计要求,附有合格证 书和试验记录。2.安装工程和土建工程之间的交叉作业正常。3.安装地点、建筑物、设备基础、预留孔洞等均符合安装要求。4.水、电供应均满足安装施工正常使用。5.正常的气候、地理条件和施工环境。六、人工工日消耗量的确定。1.本定额的人工工日不分列工种和技术等级,一律以综合工日表示,内容包括基本用 工,超运距用工和人工幅度差。2.人工工资单价按每工日 21 元计算,包括基本工资,工资性补贴。七、材料消耗量的确定。1.本定额中的材料消耗量包括直接消耗在安装工作内容中的主要材料、辅助材料和零星 材料等,并计入了相应损耗,其内容...
