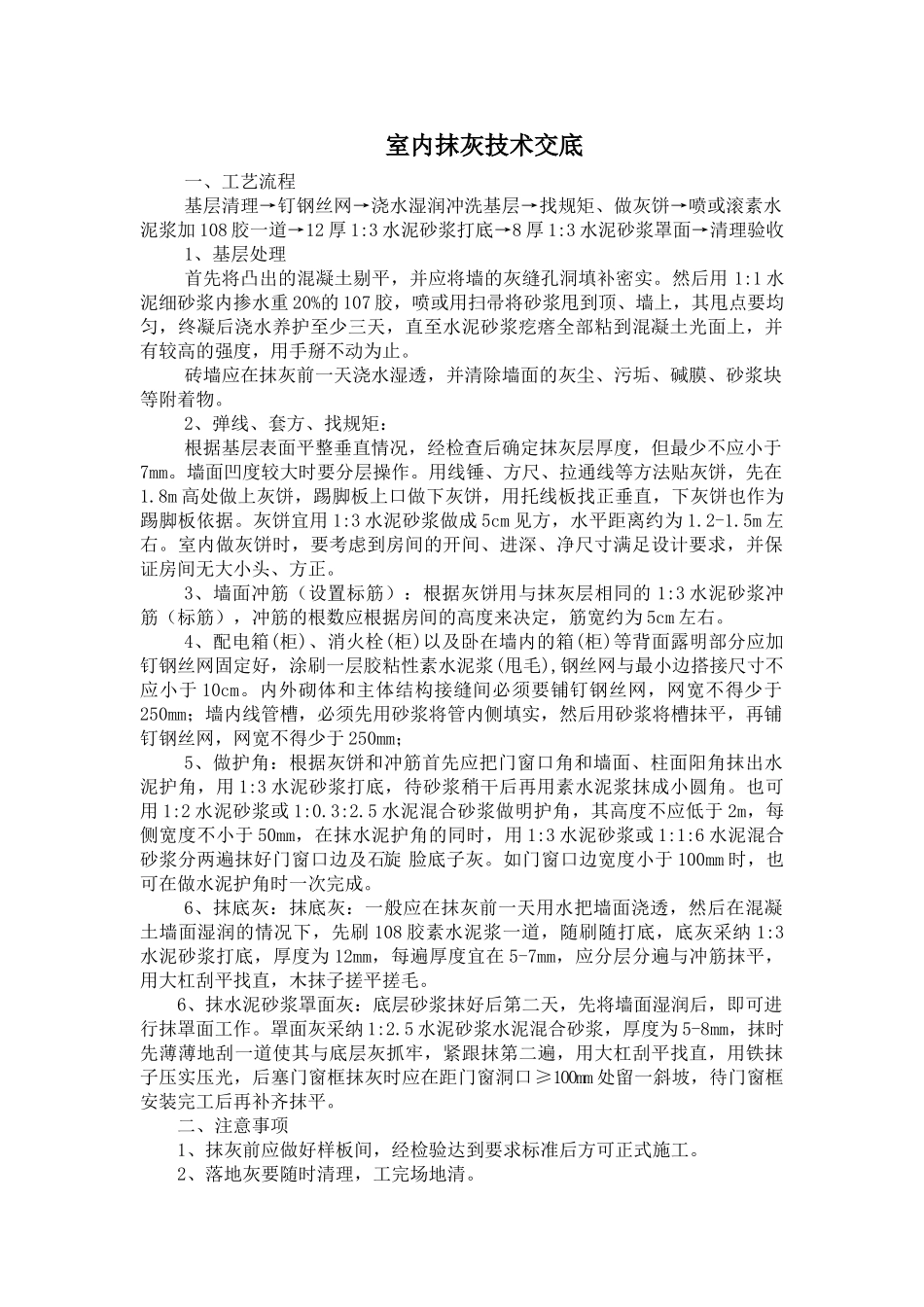

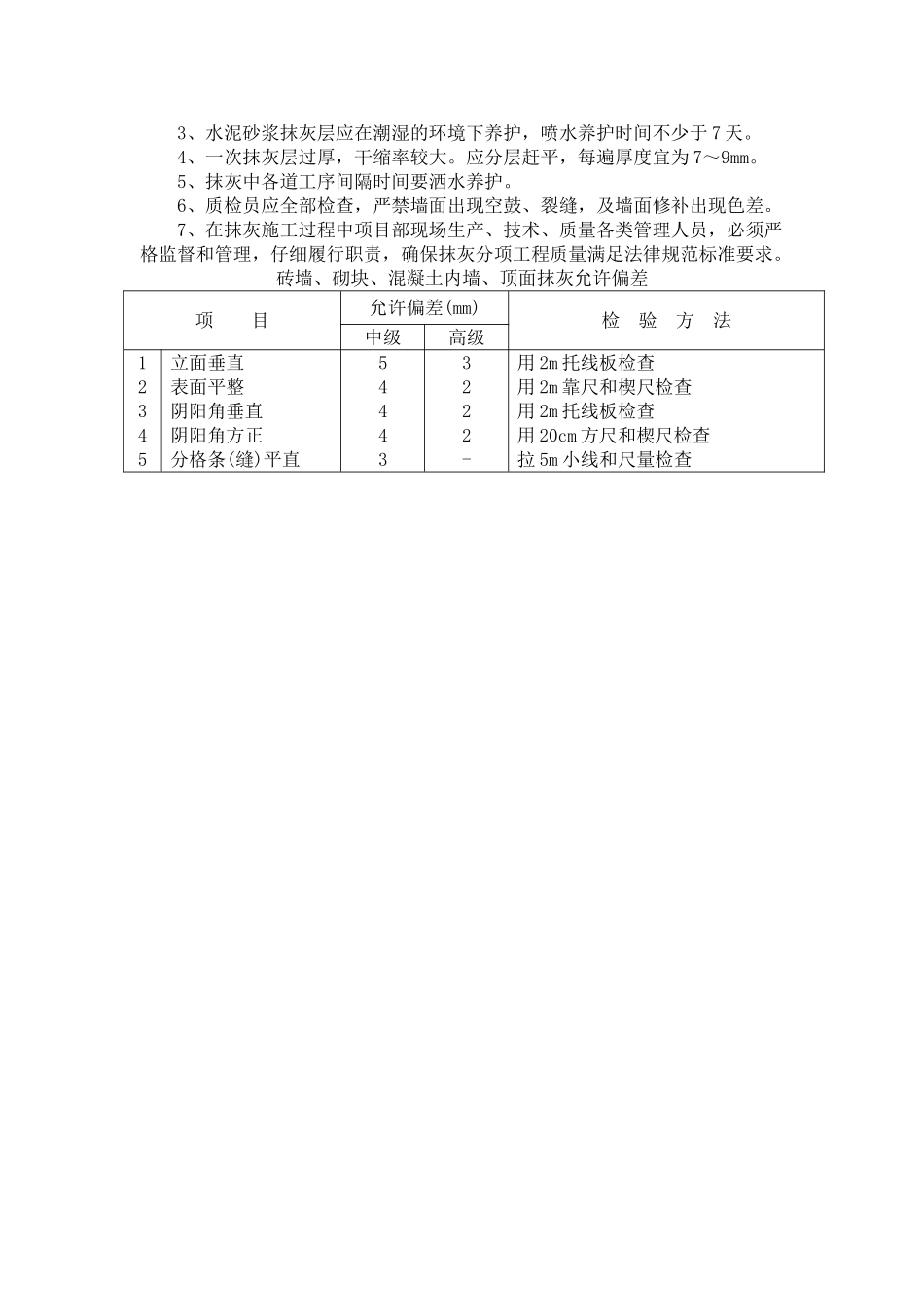

室内抹灰技术交底一、工艺流程基层清理→钉钢丝网→浇水湿润冲洗基层→找规矩、做灰饼→喷或滚素水泥浆加 108 胶一道→12 厚 1:3 水泥砂浆打底→8 厚 1:3 水泥砂浆罩面→清理验收1、基层处理首先将凸出的混凝土剔平,并应将墙的灰缝孔洞填补密实。然后用 1:1 水泥细砂浆内掺水重 20%的 107 胶,喷或用扫帚将砂浆甩到顶、墙上,其甩点要均匀,终凝后浇水养护至少三天,直至水泥砂浆疙瘩全部粘到混凝土光面上,并有较高的强度,用手掰不动为止。砖墙应在抹灰前一天浇水湿透,并清除墙面的灰尘、污垢、碱膜、砂浆块等附着物。2、弹线、套方、找规矩:根据基层表面平整垂直情况,经检查后确定抹灰层厚度,但最少不应小于7mm。墙面凹度较大时要分层操作。用线锤、方尺、拉通线等方法贴灰饼,先在1.8m 高处做上灰饼,踢脚板上口做下灰饼,用托线板找正垂直,下灰饼也作为踢脚板依据。灰饼宜用 1:3 水泥砂浆做成 5cm 见方,水平距离约为 1.2-1.5m 左右。室内做灰饼时,要考虑到房间的开间、进深、净尺寸满足设计要求,并保证房间无大小头、方正。3、墙面冲筋(设置标筋):根据灰饼用与抹灰层相同的 1:3 水泥砂浆冲筋(标筋),冲筋的根数应根据房间的高度来决定,筋宽约为 5cm 左右。4、配电箱(柜)、消火栓(柜)以及卧在墙内的箱(柜)等背面露明部分应加钉钢丝网固定好,涂刷一层胶粘性素水泥浆(甩毛),钢丝网与最小边搭接尺寸不应小于 10cm。内外砌体和主体结构接缝间必须要铺钉钢丝网,网宽不得少于250mm;墙内线管槽,必须先用砂浆将管内侧填实,然后用砂浆将槽抹平,再铺钉钢丝网,网宽不得少于 250mm;5、做护角:根据灰饼和冲筋首先应把门窗口角和墙面、柱面阳角抹出水泥护角,用 1:3 水泥砂浆打底,待砂浆稍干后再用素水泥浆抹成小圆角。也可用 1:2 水泥砂浆或 1:0.3:2.5 水泥混合砂浆做明护角,其高度不应低于 2m,每侧宽度不小于 50mm,在抹水泥护角的同时,用 1:3 水泥砂浆或 1:1:6 水泥混合砂浆分两遍抹好门窗口边及石旋 脸底子灰。如门窗口边宽度小于 100mm 时,也可在做水泥护角时一次完成。6、抹底灰:抹底灰:一般应在抹灰前一天用水把墙面浇透,然后在混凝土墙面湿润的情况下,先刷 108 胶素水泥浆一道,随刷随打底,底灰采纳 1:3水泥砂浆打底,厚度为 12mm,每遍厚度宜在 5-7mm,应分层分遍与冲筋抹平,用大杠刮平找直,木抹子搓平搓毛。6、抹水泥砂浆罩面灰:底层砂浆抹好后第二天,先将墙...
