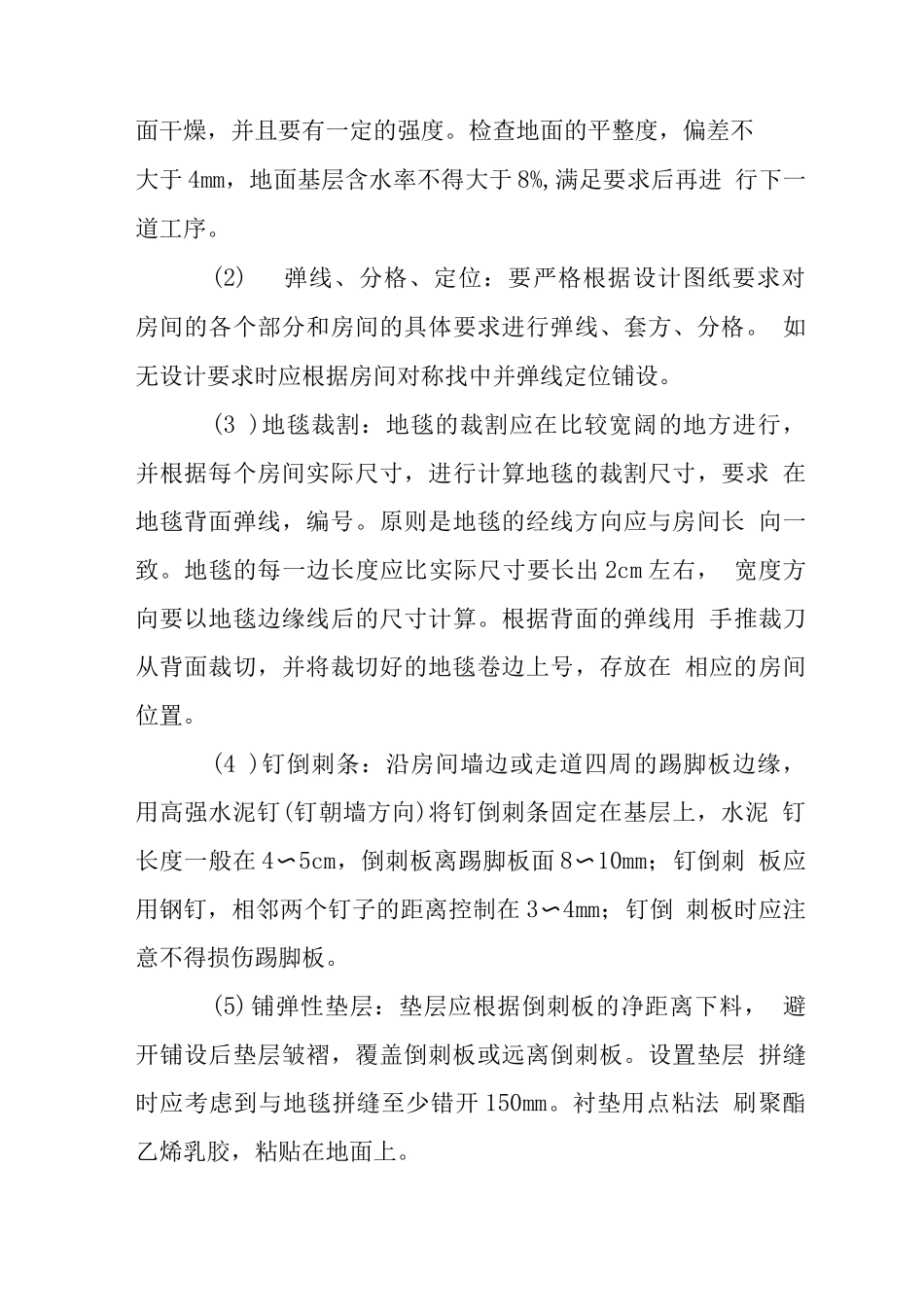

室内精装修地毯铺设施工工艺室内精装修地毯铺设施工工艺1、材料要求地毯及配套材料的质量要求:(1)地毯的分类:1)地毯:地毯的规格、品种、颜色、主要性能和技术 指标必须符合设计要求和相应的出厂合格证明。2)衬垫:衬垫的品种、规格、主要性能指标和技术指 标必须符合设计要求和相关的出厂合格证。3)胶粘剂:无毒、不霉、快干,0.5h 之内使用张紧器 时不脱缝,对地面有足够的粘结强度、可剥离、施工方便的 胶粘剂,均可用于地毯与地面、地毯与地毯连接拼接缝处的 粘结。一般采纳天然乳胶添增调剂、防霉剂等制成的胶粘剂。4)倒刺钉板条:在 12mm*24mm*6mm 的三合板条上钉 有两排斜钉(间距为 35〜40mm),还有五个高强钢钉均匀分布 在全长上(钢钉间距约 4mm 左右,距两端各约 1mm 左右)。5)铝合金倒刺条:用于地毯端头露明处,起到固定和 收边作用。多用在外门或与其他材料的地面相接处。2、主要施工工机具:裁毯子、裁边机、地毯撑子(大 撑子撑头、大撑子撑脚、小撑子)、扁铲、蹲拐、手枪钻、 割刀、剪刀、尖嘴钳子、漆刷橡胶压边滚筒、烫斗、角尺、 直尺、手锤、钢钉、小钉、吸尘器、垃圾桶、盛胶容器、钢 尺、盒尺、弹线粉袋、小线、扫帚、胶轮轻便运料车、铁簸 箕、棉丝盒工具袋、拖鞋等。3、施工作业环境和相关条件:(1) 在铺设地毯前,室内的装饰其他分项必须施工完 毕。室内的重型设备已就位并调试,运行正常经专业验收合 格,其他设备工程均已验收完毕,并经核查全部达到合格标 准。(2) 要求基层表面平整、光滑、洁净,如有油污,必 须用丙酮或松节油擦净。要有一定的强度,不得有起砂、空 鼓、裂缝等,其含水率不大于 8%。(3) 地毯、衬垫和胶粘剂等进场后应检查核对数量、 品种、规格、颜色、图案等是否符合设计要求,应将其品种、 规格分别存放在干燥的仓库或房间内。使用前要预铺、配花、 编号,待铺设时按号取用。(4) 对需要铺设地毯的房间、走道等四周的踢脚板做 好。踢脚板下均应离开地面 8mm 左右,以便于将地毯毛边 掩入踢脚板下;大面积施工前应在施工区域内放出施工大样, 并做完样板,经质量部门鉴定后根据样板的要求进行施工。4、工艺流程:5、主要施工技术措施:(1)基层处理:将铺设地毯的地面清理洁净,保证地 面干燥,并且要有一定的强度。检查地面的平整度,偏差不大于 4mm,地面基层含水率不得大于 8%,满足要求后再进 行下一道工序。(2)弹线、分格、定位:要严格...
