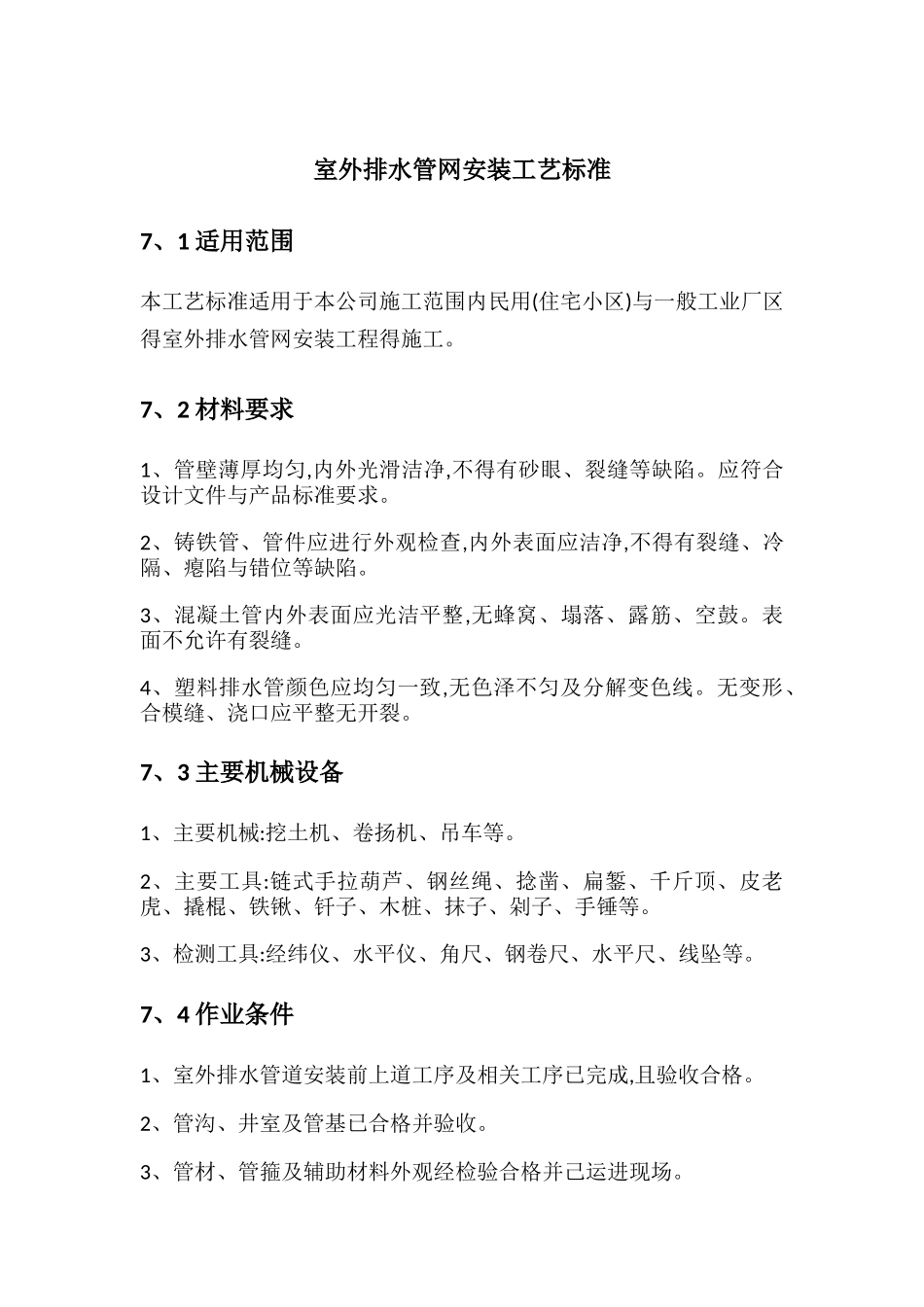

室外排水管网安装工艺标准7、1 适用范围本工艺标准适用于本公司施工范围内民用(住宅小区)与一般工业厂区得室外排水管网安装工程得施工
7、2 材料要求1、管壁薄厚均匀,内外光滑洁净,不得有砂眼、裂缝等缺陷
应符合设计文件与产品标准要求
2、铸铁管、管件应进行外观检查,内外表面应洁净,不得有裂缝、冷隔、瘪陷与错位等缺陷
3、混凝土管内外表面应光洁平整,无蜂窝、塌落、露筋、空鼓
表面不允许有裂缝
4、塑料排水管颜色应均匀一致,无色泽不匀及分解变色线
无变形、合模缝、浇口应平整无开裂
7、3 主要机械设备1、主要机械:挖土机、卷扬机、吊车等
2、主要工具:链式手拉葫芦、钢丝绳、捻凿、扁錾、千斤顶、皮老虎、撬棍、铁锹、钎子、木桩、抹子、剁子、手锤等
3、检测工具:经纬仪、水平仪、角尺、钢卷尺、水平尺、线坠等
7、4 作业条件1、室外排水管道安装前上道工序及相关工序已完成,且验收合格
2、管沟、井室及管基已合格并验收
3、管材、管箍及辅助材料外观经检验合格并己运进现场

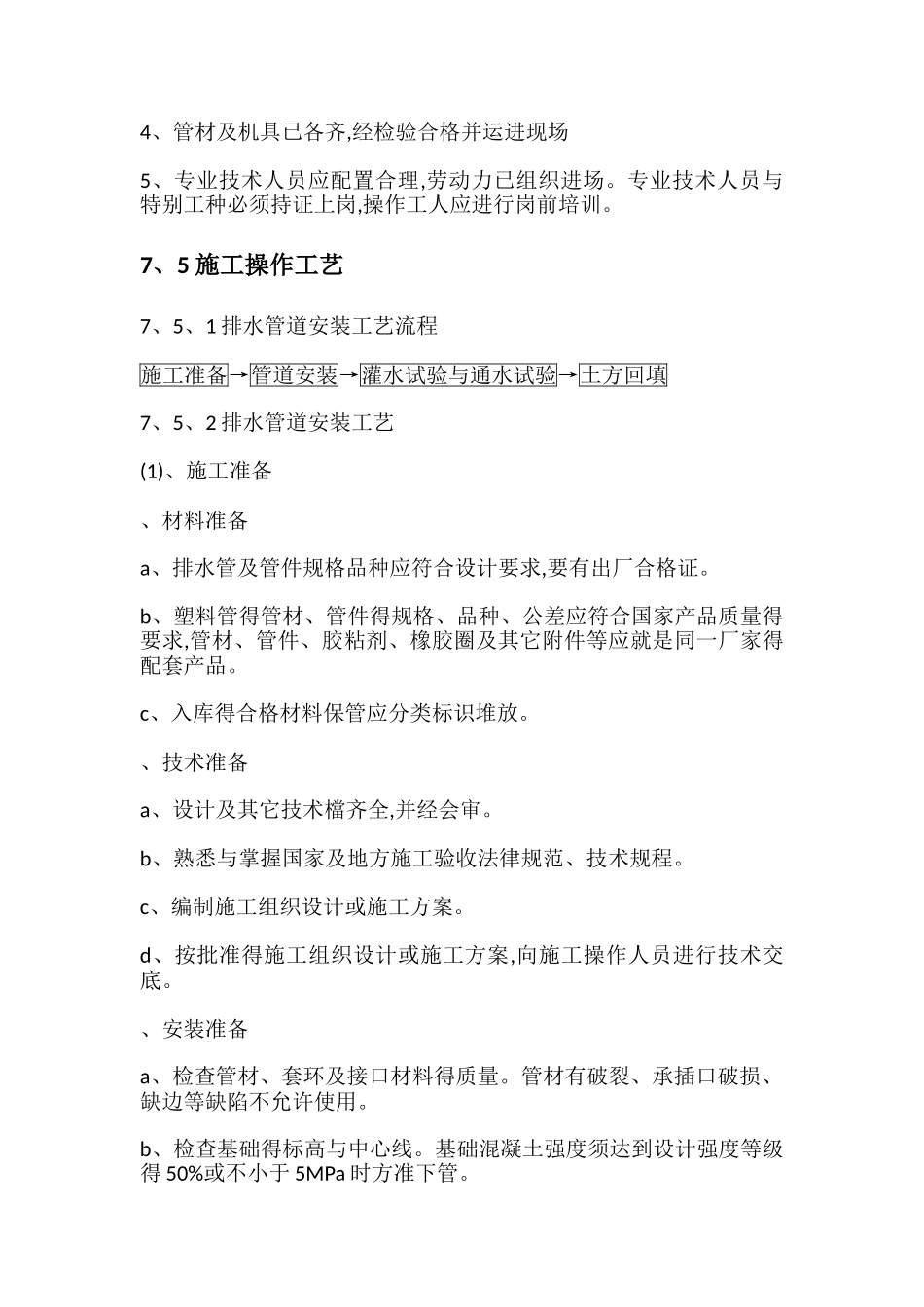

4、管材及机具已各齐,经检验合格并运进现场5、专业技术人员应配置合理,劳动力已组织进场
专业技术人员与特别工种必须持证上岗,操作工人应进行岗前培训
7、5 施工操作工艺7、5、1 排水管道安装工艺流程施工准备→管道安装→灌水试验与通水试验→土方回填7、5、2 排水管道安装工艺(1)、施工准备、材料准备a、排水管及管件规格品种应符合设计要求,要有出厂合格证
b、塑料管得管材、管件得规格、品种、公差应符合国家产品质量得要求,管材、管件、胶粘剂、橡胶圈及其它附件等应就是同一厂家得配套产品
c、入库得合格材料保管应分类标识堆放
、技术准备a、设计及其它技术檔齐全,并经会审
b、熟悉与掌握国家及地方施工验收法律规范、技术规程
c、编制施工组织设计或施工方案

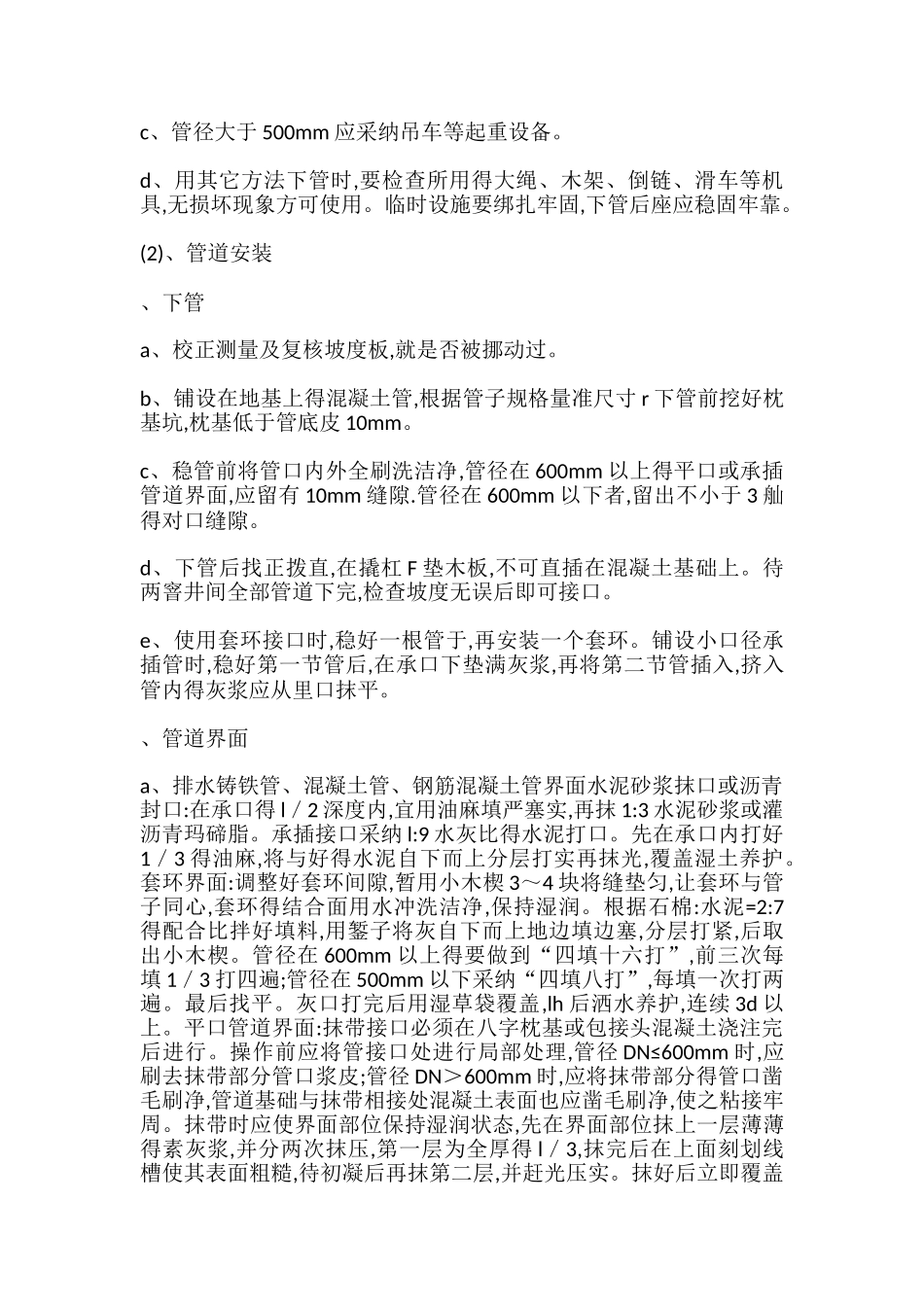

d、按批准得施工组织设计或施工方案,向施工操作人员进行技术交底
