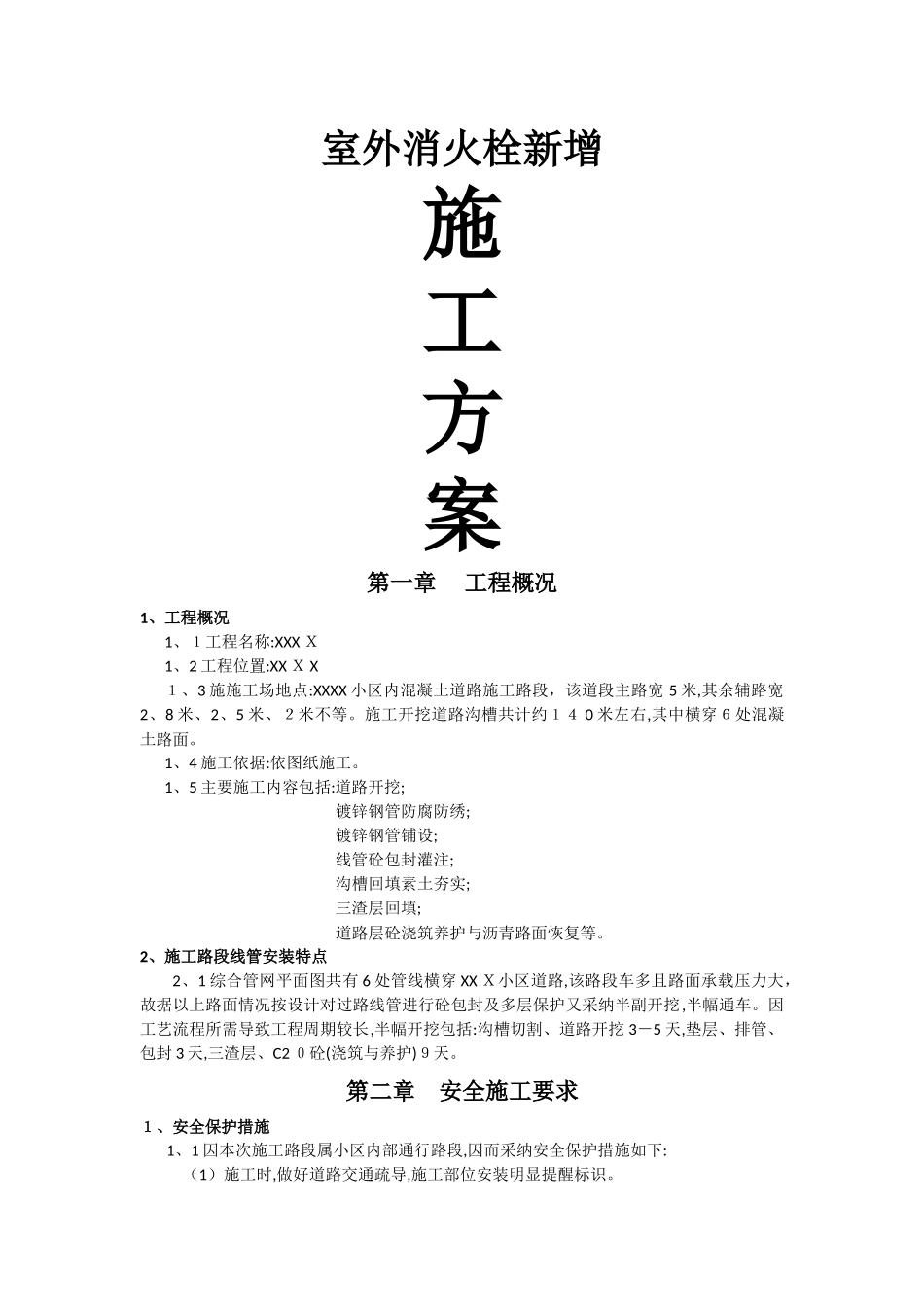

室外消火栓新增施 工 方 案第一章工程概况1、工程概况 1、1工程名称:XXX X1、2 工程位置:XX X X1、3 施施工场地点:XXXX 小区内混凝土道路施工路段,该道段主路宽 5 米,其余辅路宽2、8 米、2、5 米、2米不等
施工开挖道路沟槽共计约14 0 米左右,其中横穿6处混凝土路面
1、4 施工依据:依图纸施工
1、5 主要施工内容包括:道路开挖;镀锌钢管防腐防绣;镀锌钢管铺设;线管砼包封灌注;沟槽回填素土夯实;三渣层回填;道路层砼浇筑养护与沥青路面恢复等
2、施工路段线管安装特点 2、1 综合管网平面图共有 6 处管线横穿 XX X小区道路,该路段车多且路面承载压力大,故据以上路面情况按设计对过路线管进行砼包封及多层保护又采纳半副开挖,半幅通车
因工艺流程所需导致工程周期较长,半幅开挖包括:沟槽切割、道路开挖 3-5 天,垫层、排管、包封 3 天,三渣层、C2 0砼(浇筑与养护)9天
第二章 安全施工要求1、安全保护措施 1、1 因本次施工路段属小区内部通行路段,因而采纳安全保护措施如下: (1)施工时,做好道路交通疏导,施工部位安装明显提醒标识
(2)施工期间根据施工需要布置施工场地,并严格执行交通管理部门批准得交通组织方案,为使施工占地、围挡对沿线人行交通不造成影响,车辆交通不造成较大影响,施工期间在距离封闭区域得南北两头设置布设限速、禁停等标志、标牌 ,必要时根据交通主管部门要求,安排专职人员在路口疏解汽车、行人交通
(4)施工人员穿越道路,注意来往车辆
(5)挖土时对地下管线、各种构筑物等尽量使其外露,并做相应标记,按实际情况采纳吊、托等加固措施,确保各种管线万无一失
第三章 文明施工1、文明施工措施 1、1 施工顺序(1)先施工半车道路,再进行另半车道路
(2)施工现场道路平整,不得有任何积水,现场排水畅通
(3)合理调配施工人员
