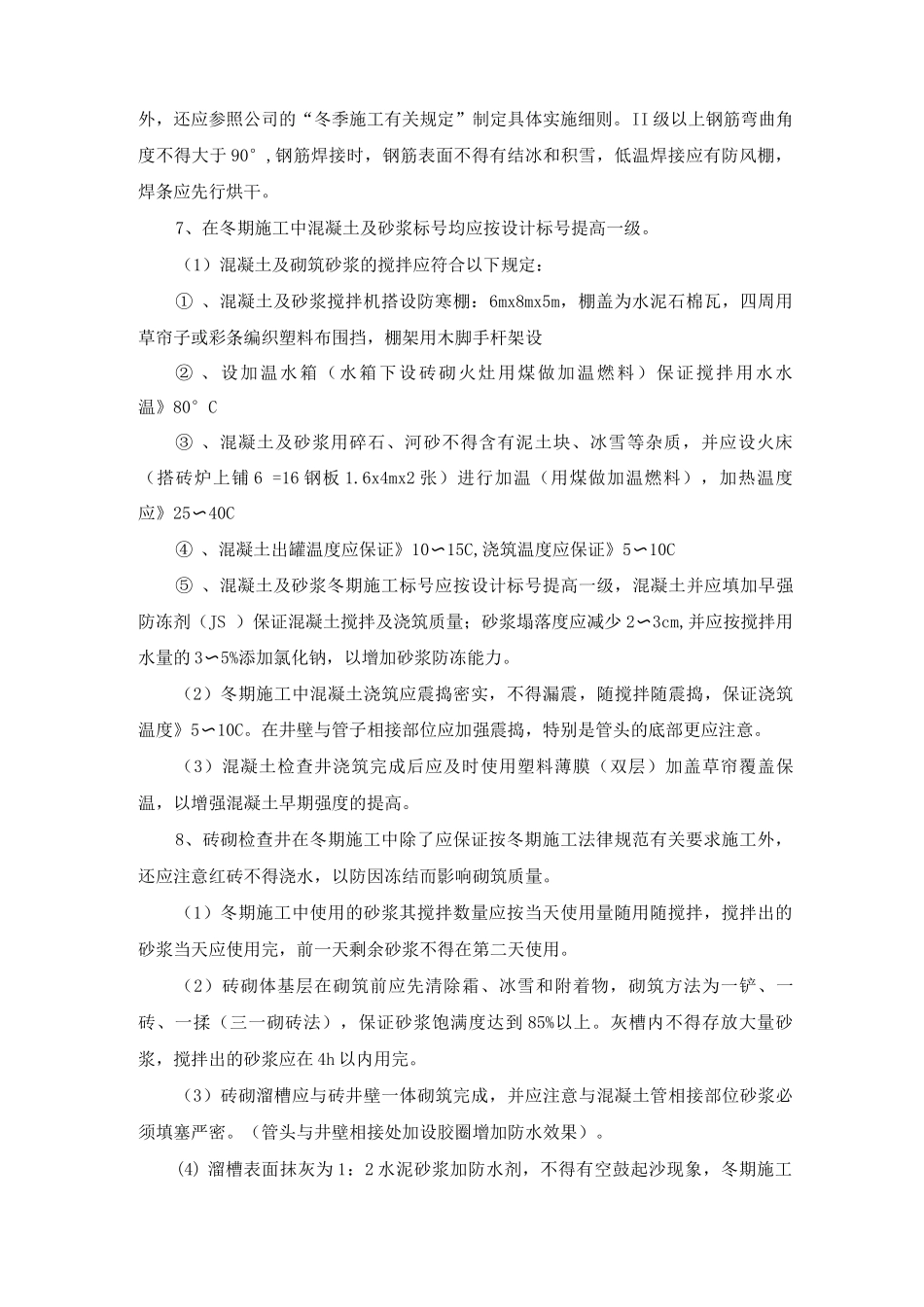

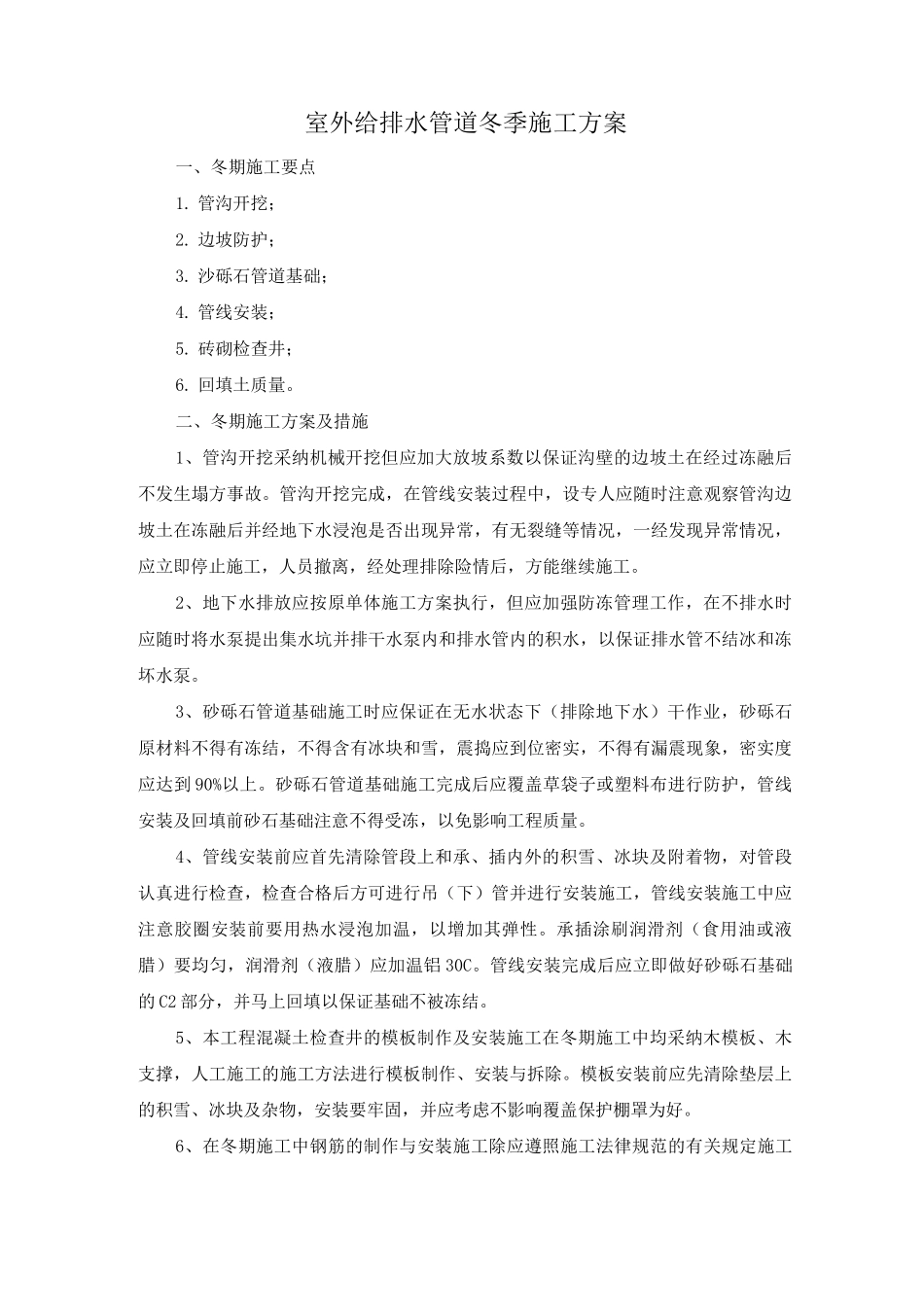

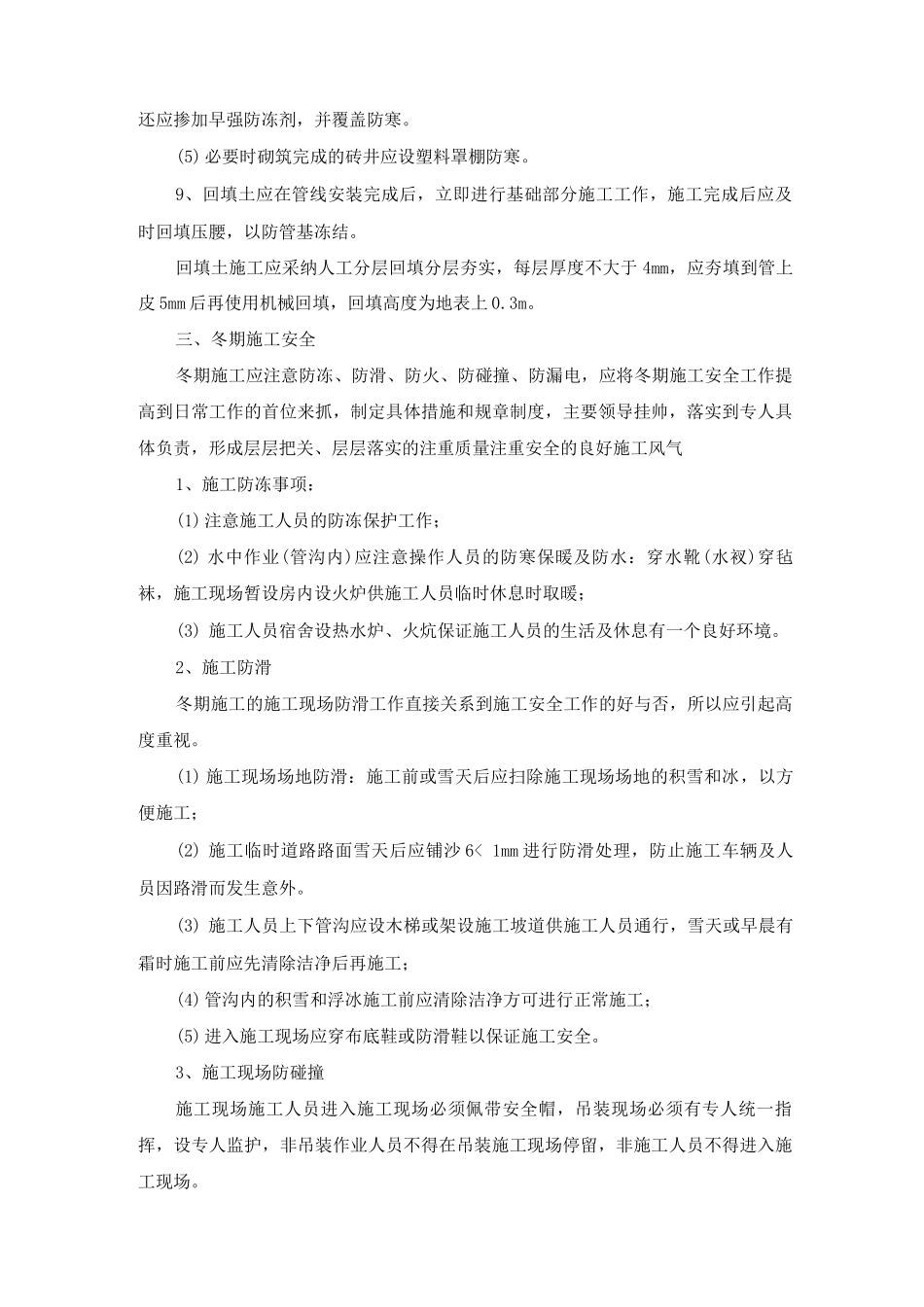

室外给排水管道冬季施工方案一、冬期施工要点1
管沟开挖;2
边坡防护;3
沙砾石管道基础;4
管线安装;5
砖砌检查井;6
二、冬期施工方案及措施1、管沟开挖采纳机械开挖但应加大放坡系数以保证沟壁的边坡土在经过冻融后不发生塌方事故
管沟开挖完成,在管线安装过程中,设专人应随时注意观察管沟边坡土在冻融后并经地下水浸泡是否出现异常,有无裂缝等情况,一经发现异常情况,应立即停止施工,人员撤离,经处理排除险情后,方能继续施工
2、地下水排放应按原单体施工方案执行,但应加强防冻管理工作,在不排水时应随时将水泵提出集水坑并排干水泵内和排水管内的积水,以保证排水管不结冰和冻坏水泵
3、砂砾石管道基础施工时应保证在无水状态下(排除地下水)干作业,砂砾石原材料不得有冻结,不得含有冰块和雪,震捣应到位密实,不得有漏震现象,密实度应达到 90%以上
砂砾石管道基础施工完成后应覆盖草袋子或塑料布进行防护,管线安装及回填前砂石基础注意不得受冻,以免影响工程质量
4、管线安装前应首先清除管段上和承、插内外的积雪、冰块及附着物,对管段认真进行检查,检查合格后方可进行吊(下)管并进行安装施工,管线安装施工中应注意胶圈安装前要用热水浸泡加温,以增加其弹性
承插涂刷润滑剂(食用油或液腊)要均匀,润滑剂(液腊)应加温铝 30C
管线安装完成后应立即做好砂砾石基础的 C2 部分,并马上回填以保证基础不被冻结
5、本工程混凝土检查井的模板制作及安装施工在冬期施工中均采纳木模板、木支撑,人工施工的施工方法进行模板制作、安装与拆除
模板安装前应先清除垫层上的积雪、冰块及杂物,安装要牢固,并应考虑不影响覆盖保护棚罩为好
6、在冬期施工中钢筋的制作与安装施工除应遵照施工法律规范的有关规定施工外,还应参照公司的“冬季施工有关规定”制定具体实施细则
II 级以上钢筋弯曲角度不得大于 90°,钢筋焊接时,
