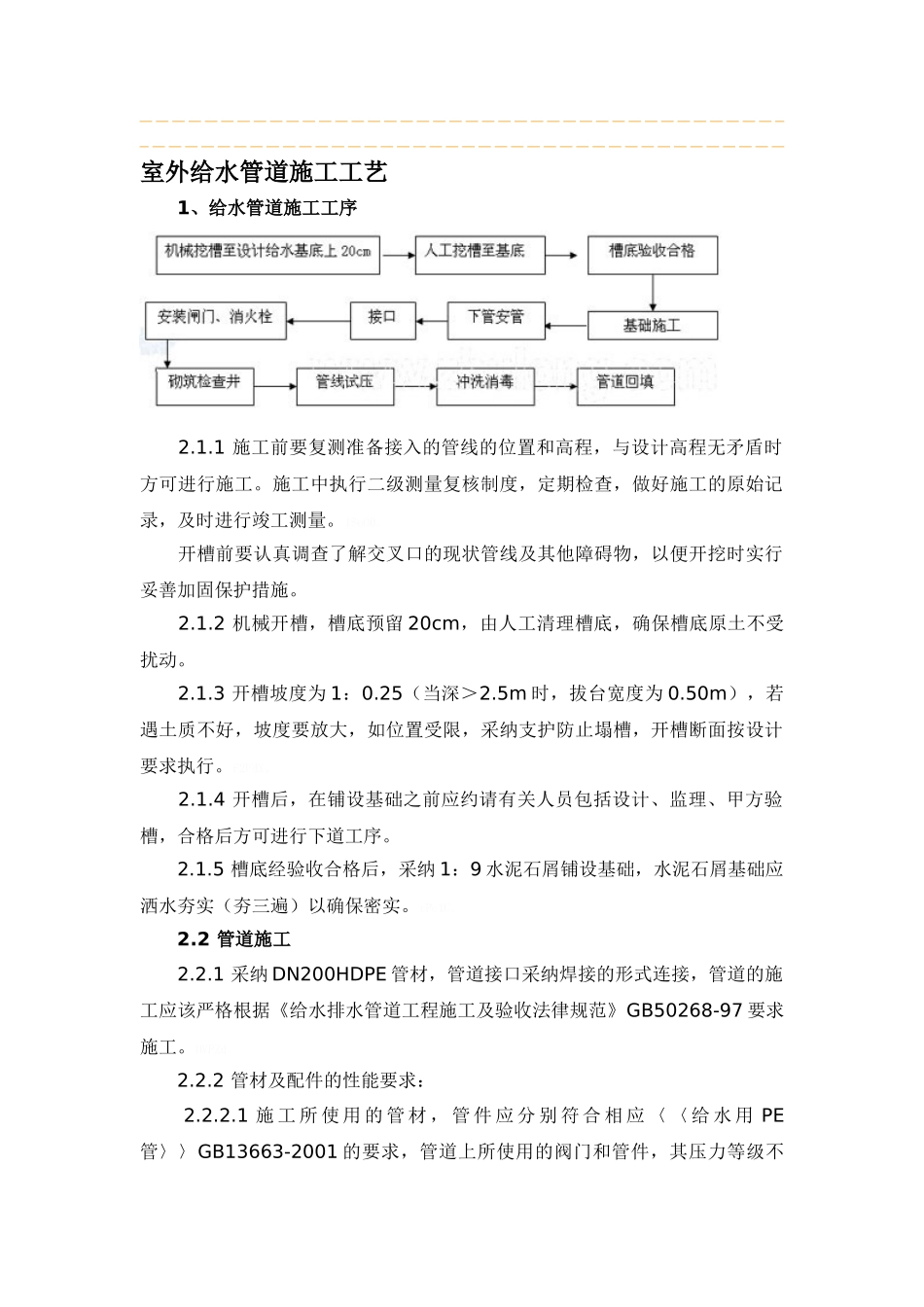

室外给水管道施工工艺 1、给水管道施工工序 2
1 施工前要复测准备接入的管线的位置和高程,与设计高程无矛盾时方可进行施工
施工中执行二级测量复核制度,定期检查,做好施工的原始记录,及时进行竣工测量
开槽前要认真调查了解交叉口的现状管线及其他障碍物,以便开挖时实行妥善加固保护措施
2 机械开槽,槽底预留 20cm,由人工清理槽底,确保槽底原土不受扰动
3 开槽坡度为 1:0
25(当深>2
5m 时,拔台宽度为 0
50m),若遇土质不好,坡度要放大,如位置受限,采纳支护防止塌槽,开槽断面按设计要求执行
4 开槽后,在铺设基础之前应约请有关人员包括设计、监理、甲方验槽,合格后方可进行下道工序
5 槽底经验收合格后,采纳 1:9 水泥石屑铺设基础,水泥石屑基础应洒水夯实(夯三遍)以确保密实
2 管道施工 2

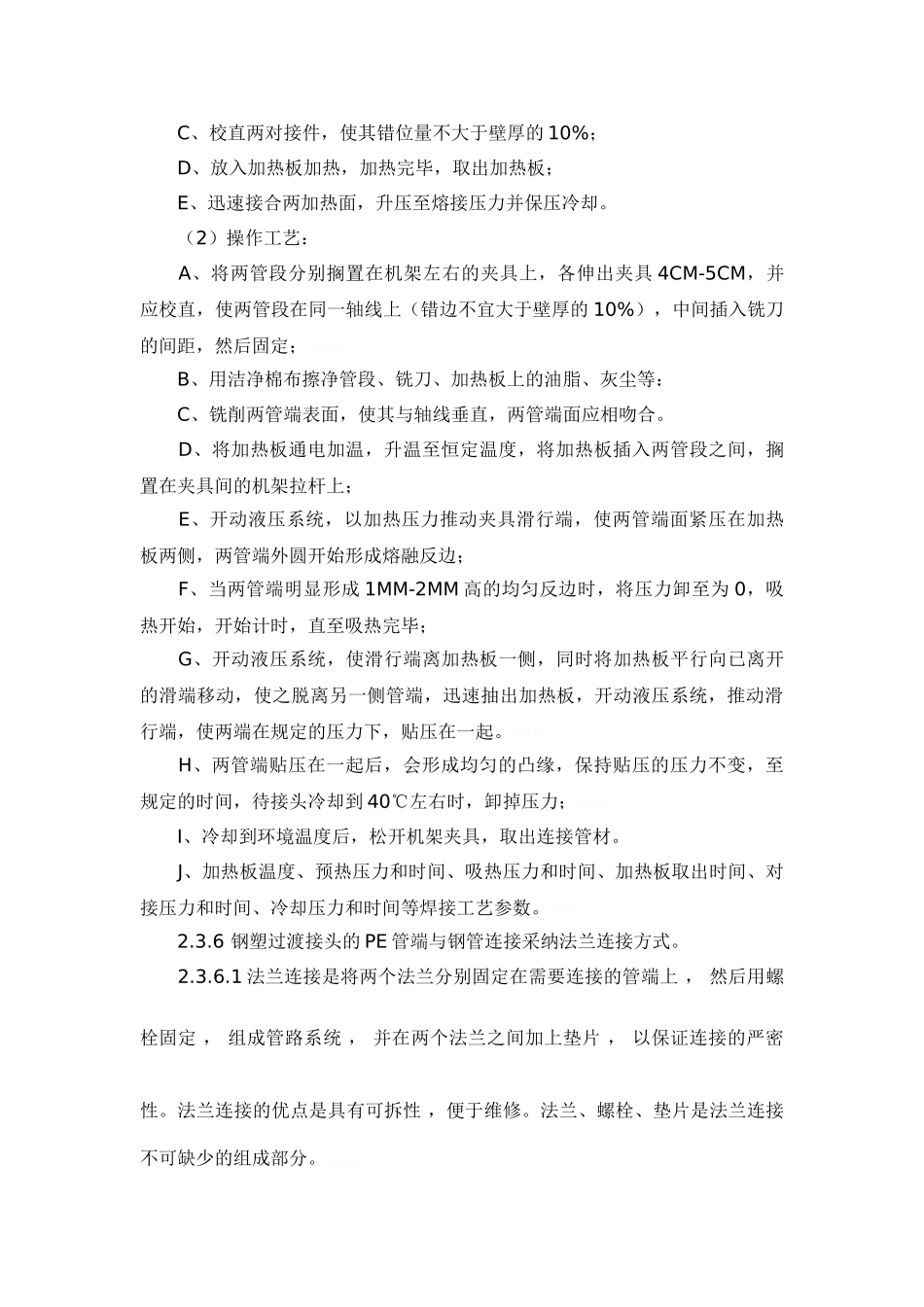

1 采纳 DN200HDPE 管材,管道接口采纳焊接的形式连接,管道的施工应该严格根据《给水排水管道工程施工及验收法律规范》GB50268-97 要求施工
2 管材及配件的性能要求: 2

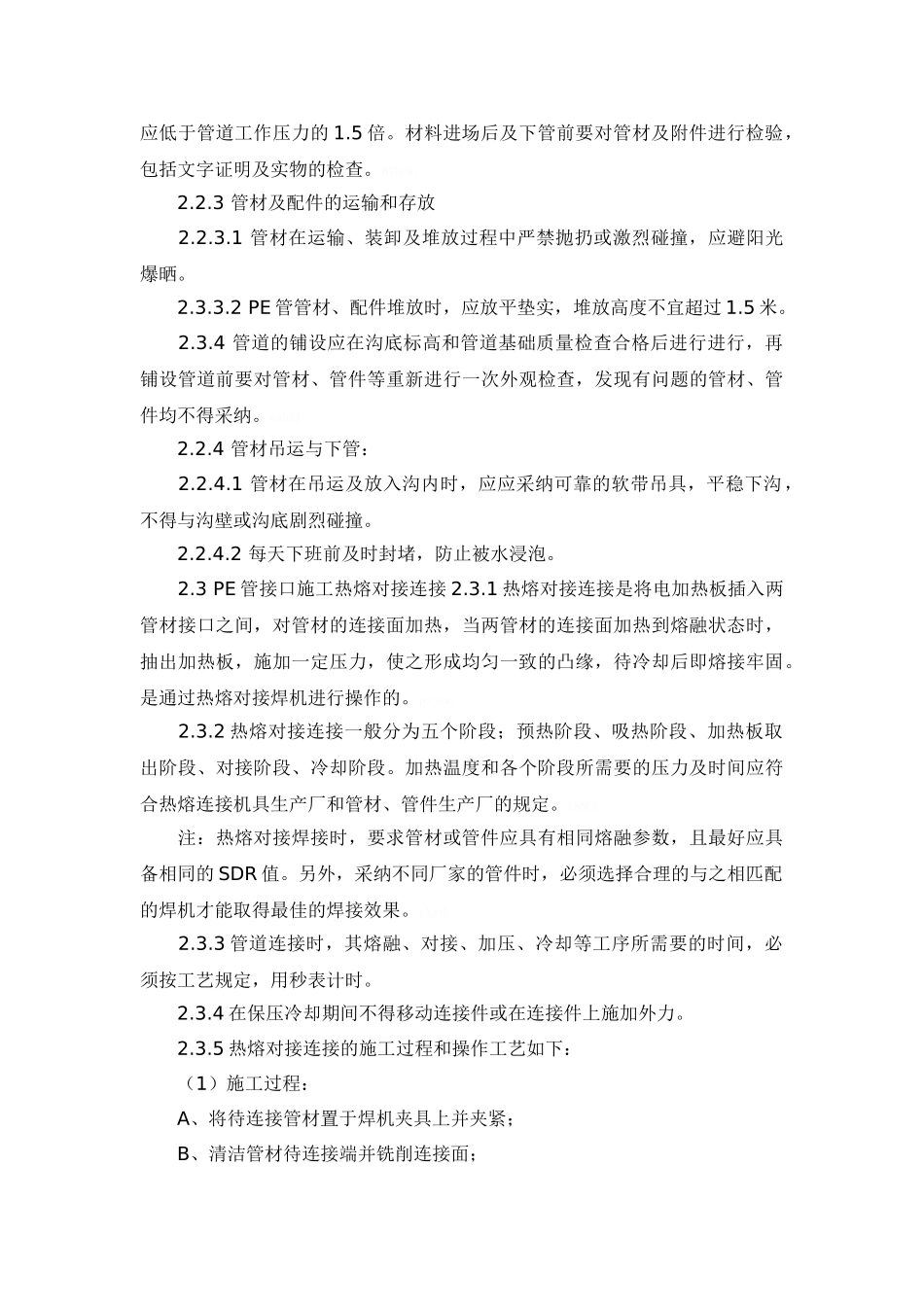

1 施 工 所 使 用 的 管 材 , 管 件 应 分 别 符 合 相 应 〈 〈 给 水 用 PE管〉〉GB13663-2001 的要求,管道上所使用的阀门和管件,其压力等级不应低于管道工作压力的 1
材料进场后及下管前要对管材及附件进行检验,包括文字证明及实物的检查
3 管材及配件的运输和存放 2
1 管材在运输、装卸及堆放过程中严禁抛扔或激烈碰撞,应避阳光爆晒
2 PE 管管材、配件堆放时,应放平垫实,堆放高度不宜超过 1
4 管道的铺设应在沟底标高和管道基础质量检查合格后进行进行,再铺设管道
