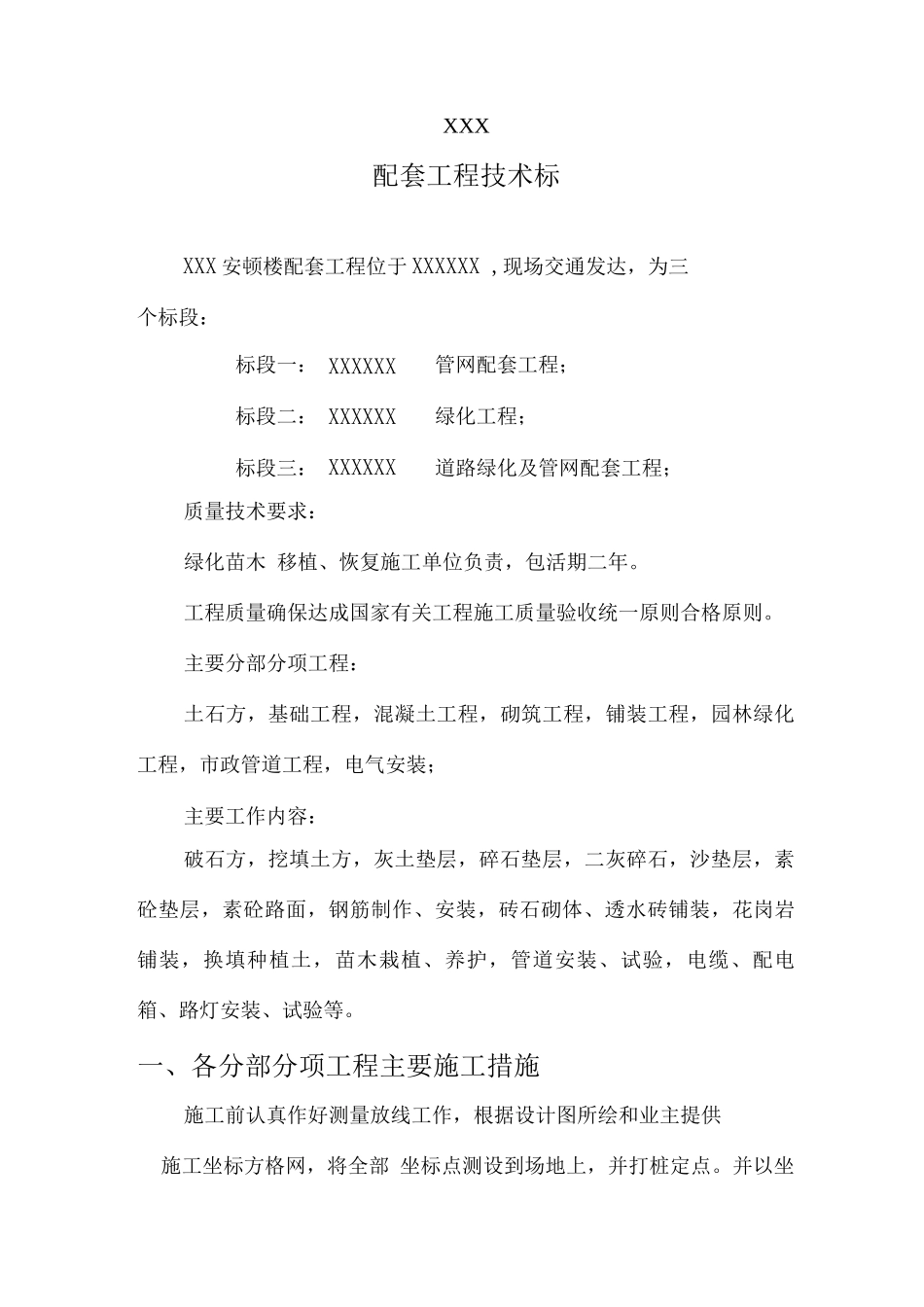

XXX配套工程技术标XXX 安顿楼配套工程位于 XXXXXX ,现场交通发达,为三个标段:标段一: XXXXXX管网配套工程;标段二: XXXXXX绿化工程;标段三: XXXXXX道路绿化及管网配套工程;质量技术要求:绿化苗木 移植、恢复施工单位负责,包活期二年
工程质量确保达成国家有关工程施工质量验收统一原则合格原则
主要分部分项工程:土石方,基础工程,混凝土工程,砌筑工程,铺装工程,园林绿化工程,市政管道工程,电气安装;主要工作内容:破石方,挖填土方,灰土垫层,碎石垫层,二灰碎石,沙垫层,素砼垫层,素砼路面,钢筋制作、安装,砖石砌体、透水砖铺装,花岗岩铺装,换填种植土,苗木栽植、养护,管道安装、试验,电缆、配电箱、路灯安装、试验等

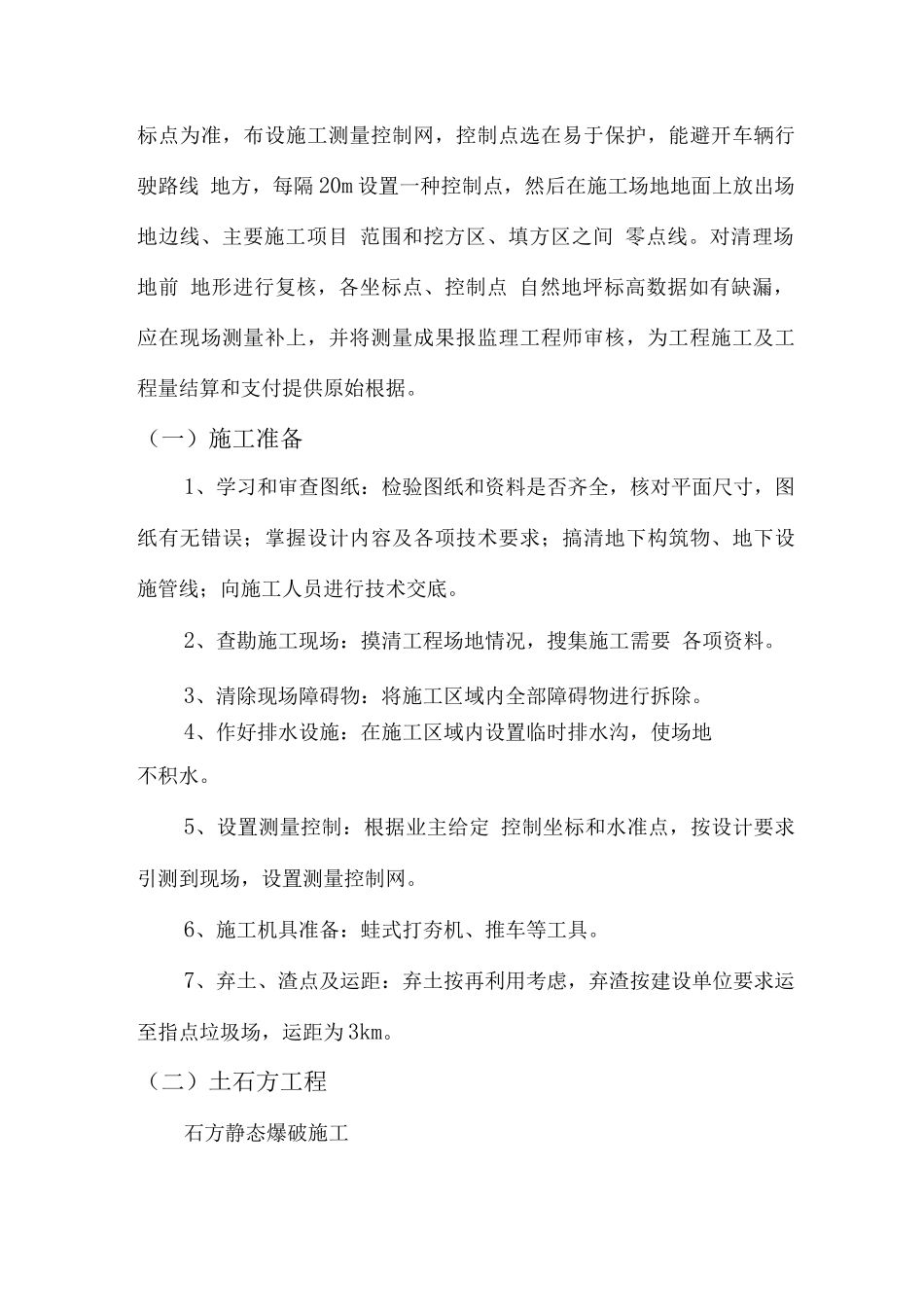

一、各分部分项工程主要施工措施施工前认真作好测量放线工作,根据设计图所绘和业主提供施工坐标方格网,将全部 坐标点测设到场地上,并打桩定点
并以坐标点为准,布设施工测量控制网,控制点选在易于保护,能避开车辆行驶路线 地方,每隔 20m 设置一种控制点,然后在施工场地地面上放出场地边线、主要施工项目 范围和挖方区、填方区之间 零点线
对清理场地前 地形进行复核,各坐标点、控制点 自然地坪标高数据如有缺漏,应在现场测量补上,并将测量成果报监理工程师审核,为工程施工及工程量结算和支付提供原始根据
(一)施工准备1、学习和审查图纸:检验图纸和资料是否齐全,核对平面尺寸,图纸有无错误;掌握设计内容及各项技术要求;搞清地下构筑物、地下设施管线;向施工人员进行技术交底
2、查勘施工现场:摸清工程场地情况,搜集施工需要 各项资料
3、清除现场障碍物:将施工区域内全部障碍物进行拆除
4、作好排水设施:在施工区域内设置临时排水沟,使场地不积水
5、设置测量控制:根据业主给定 控制坐标和水准点,按设计要求引测到现场,设置测量控制网
6、施工机具准备:蛙式打夯机、推车
