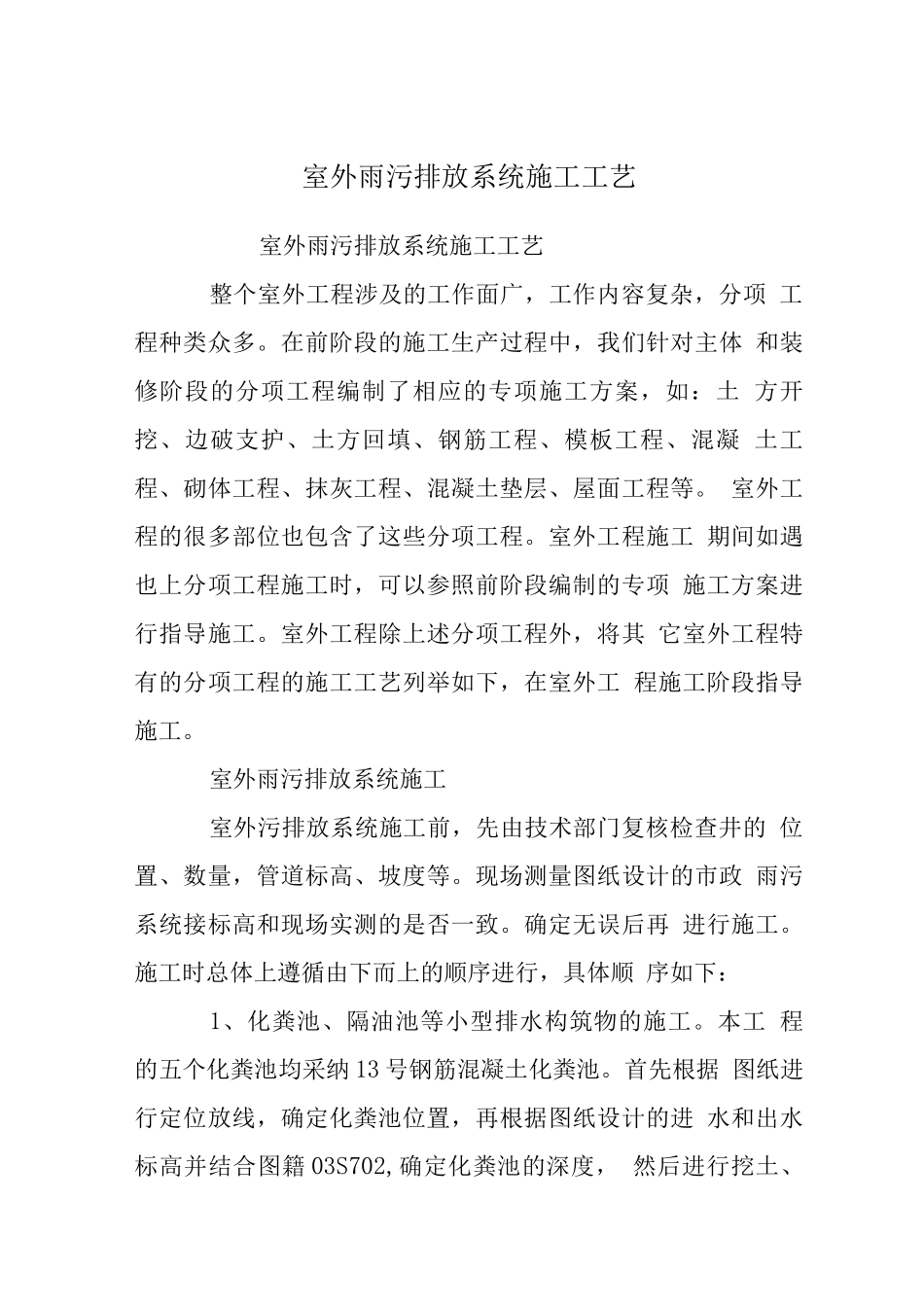

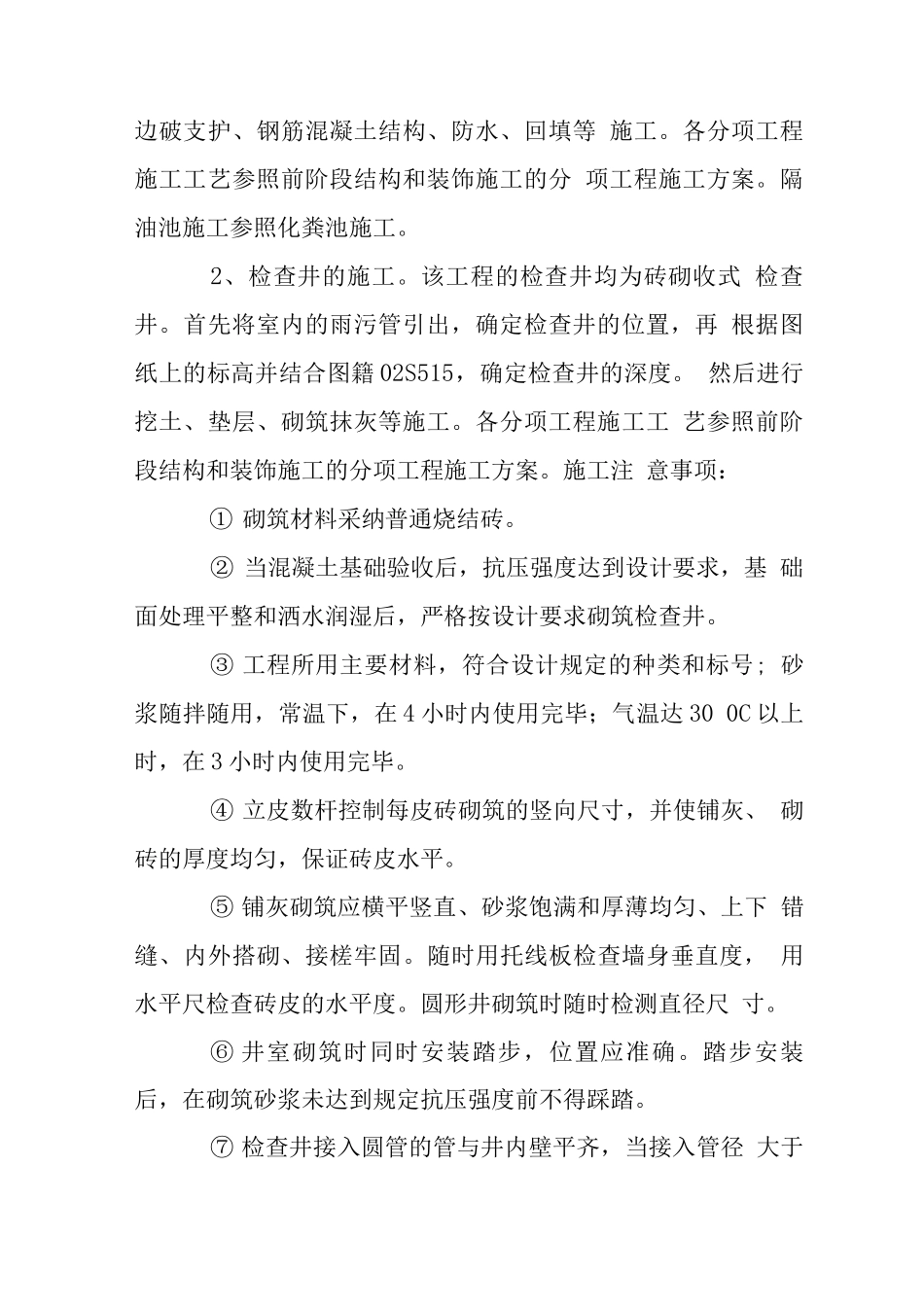

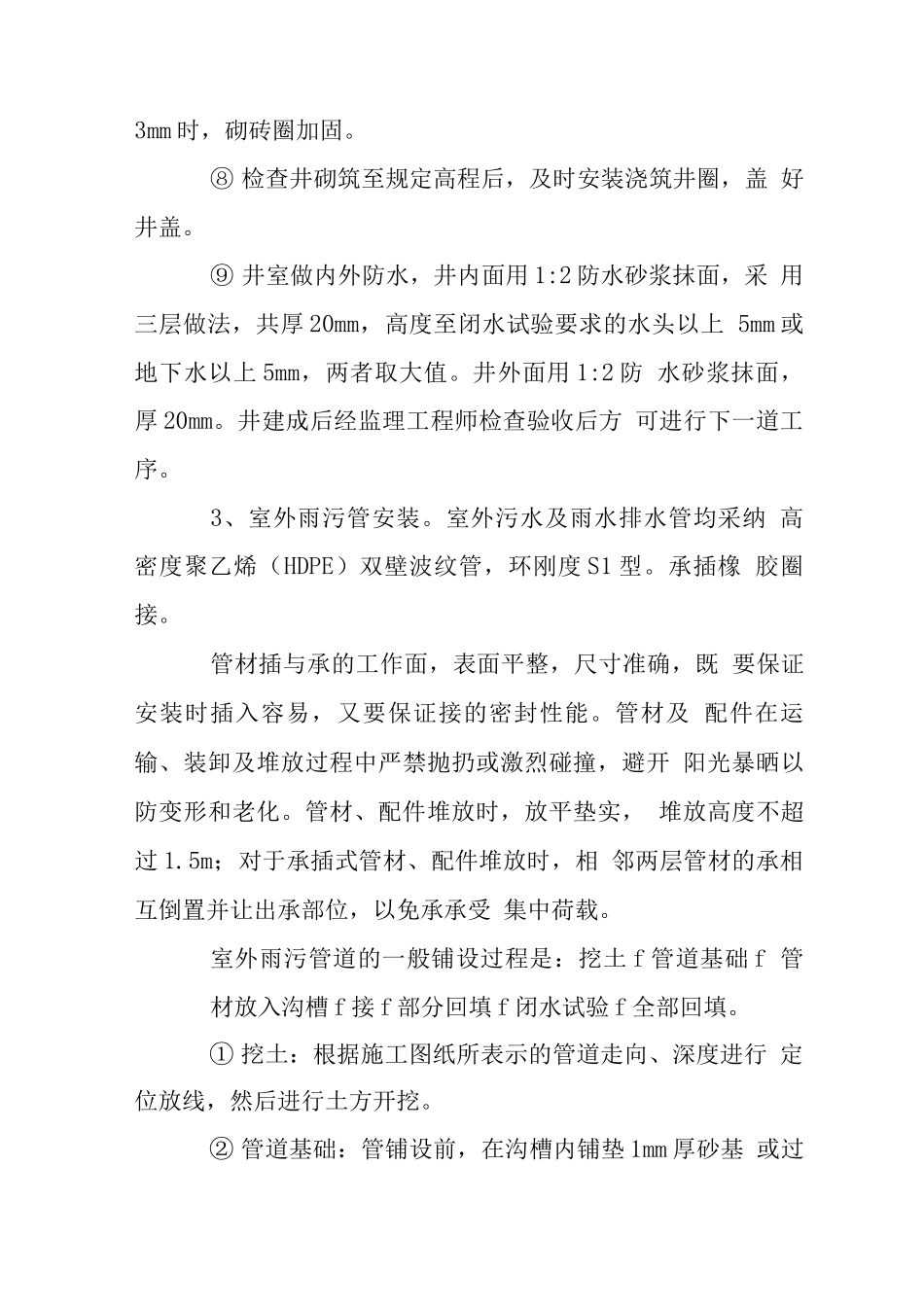

室外雨污排放系统施工工艺室外雨污排放系统施工工艺整个室外工程涉及的工作面广,工作内容复杂,分项 工程种类众多。在前阶段的施工生产过程中,我们针对主体 和装修阶段的分项工程编制了相应的专项施工方案,如:土 方开挖、边破支护、土方回填、钢筋工程、模板工程、混凝 土工程、砌体工程、抹灰工程、混凝土垫层、屋面工程等。 室外工程的很多部位也包含了这些分项工程。室外工程施工 期间如遇也上分项工程施工时,可以参照前阶段编制的专项 施工方案进行指导施工。室外工程除上述分项工程外,将其 它室外工程特有的分项工程的施工工艺列举如下,在室外工 程施工阶段指导施工。室外雨污排放系统施工室外污排放系统施工前,先由技术部门复核检查井的 位置、数量,管道标高、坡度等。现场测量图纸设计的市政 雨污系统接标高和现场实测的是否一致。确定无误后再 进行施工。施工时总体上遵循由下而上的顺序进行,具体顺 序如下:1、化粪池、隔油池等小型排水构筑物的施工。本工 程的五个化粪池均采纳 13 号钢筋混凝土化粪池。首先根据 图纸进行定位放线,确定化粪池位置,再根据图纸设计的进 水和出水标高并结合图籍 03S702,确定化粪池的深度, 然后进行挖土、边破支护、钢筋混凝土结构、防水、回填等 施工。各分项工程施工工艺参照前阶段结构和装饰施工的分 项工程施工方案。隔油池施工参照化粪池施工。2、检查井的施工。该工程的检查井均为砖砌收式 检查井。首先将室内的雨污管引出,确定检查井的位置,再 根据图纸上的标高并结合图籍 02S515,确定检查井的深度。 然后进行挖土、垫层、砌筑抹灰等施工。各分项工程施工工 艺参照前阶段结构和装饰施工的分项工程施工方案。施工注 意事项:① 砌筑材料采纳普通烧结砖。② 当混凝土基础验收后,抗压强度达到设计要求,基 础面处理平整和洒水润湿后,严格按设计要求砌筑检查井。③ 工程所用主要材料,符合设计规定的种类和标号; 砂浆随拌随用,常温下,在 4 小时内使用完毕;气温达 30 0C 以上时,在 3 小时内使用完毕。④ 立皮数杆控制每皮砖砌筑的竖向尺寸,并使铺灰、 砌砖的厚度均匀,保证砖皮水平。⑤ 铺灰砌筑应横平竖直、砂浆饱满和厚薄均匀、上下 错缝、内外搭砌、接槎牢固。随时用托线板检查墙身垂直度, 用水平尺检查砖皮的水平度。圆形井砌筑时随时检测直径尺 寸。⑥ 井室砌筑时同时安装踏步,位置应准确。踏步安装 后,在砌筑砂浆未达到...
