小型房屋模板工程施工方案

小型房屋模板工程施工方案_第1页
1/3
小型房屋模板工程施工方案_第2页
2/3
小型房屋模板工程施工方案_第3页
3/3

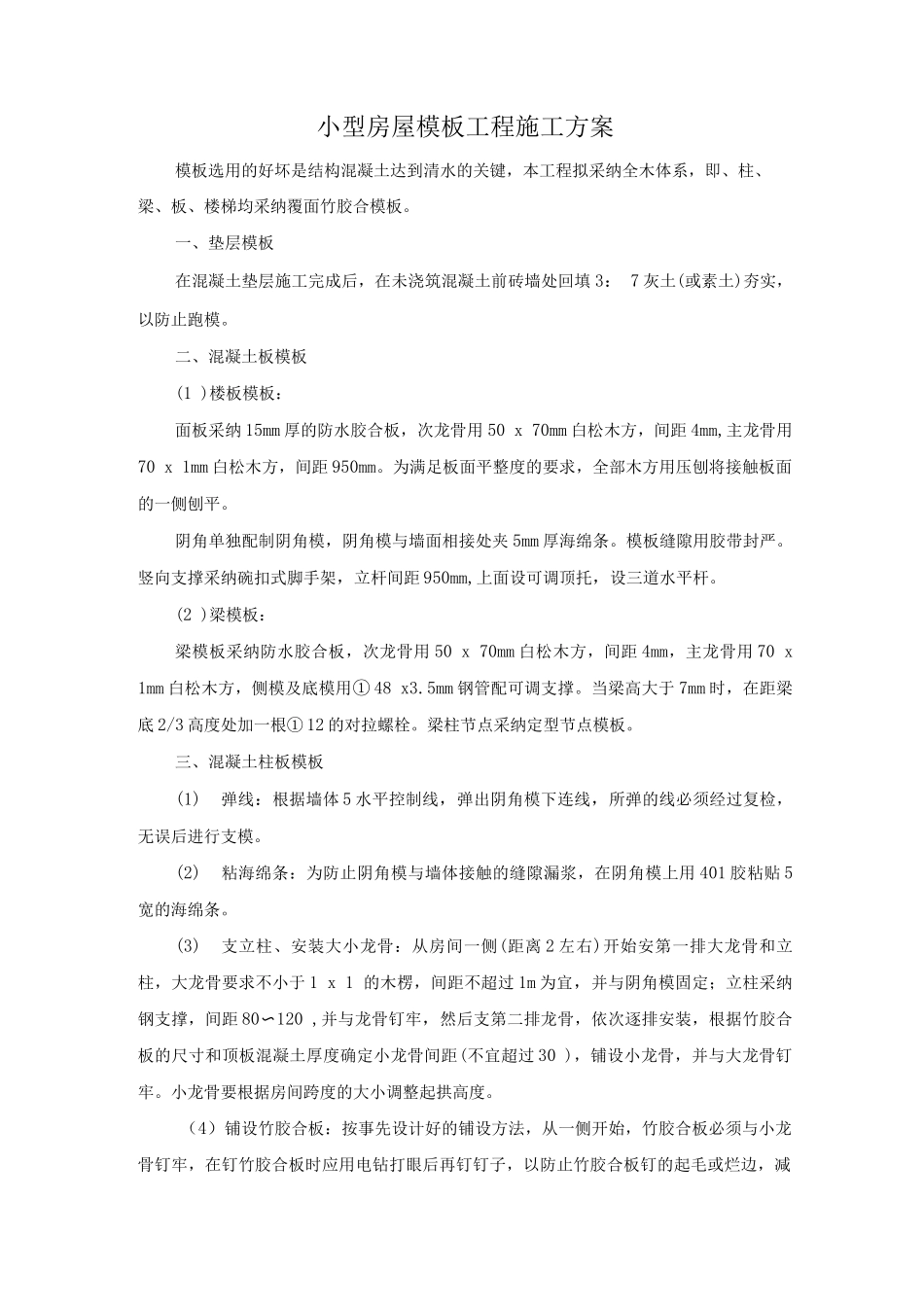

小型房屋模板工程施工方案模板选用的好坏是结构混凝土达到清水的关键,本工程拟采纳全木体系,即、柱、梁、板、楼梯均采纳覆面竹胶合模板。一、垫层模板在混凝土垫层施工完成后,在未浇筑混凝土前砖墙处回填 3: 7 灰土(或素土)夯实,以防止跑模。二、混凝土板模板(1 )楼板模板:面板采纳 15mm 厚的防水胶合板,次龙骨用 50 x 70mm 白松木方,间距 4mm,主龙骨用70 x 1mm 白松木方,间距 950mm。为满足板面平整度的要求,全部木方用压刨将接触板面的一侧刨平。阴角单独配制阴角模,阴角模与墙面相接处夹 5mm 厚海绵条。模板缝隙用胶带封严。竖向支撑采纳碗扣式脚手架,立杆间距 950mm,上面设可调顶托,设三道水平杆。(2 )梁模板:梁模板采纳防水胶合板,次龙骨用 50 x 70mm 白松木方,间距 4mm,主龙骨用 70 x 1mm 白松木方,侧模及底模用① 48 x3.5mm 钢管配可调支撑。当梁高大于 7mm 时,在距梁底 2/3 高度处加一根① 12 的对拉螺栓。梁柱节点采纳定型节点模板。三、混凝土柱板模板(1)弹线:根据墙体 5 水平控制线,弹出阴角模下连线,所弹的线必须经过复检,无误后进行支模。(2)粘海绵条:为防止阴角模与墙体接触的缝隙漏浆,在阴角模上用 401 胶粘贴 5宽的海绵条。(3)支立柱、安装大小龙骨:从房间一侧(距离 2 左右)开始安第一排大龙骨和立柱,大龙骨要求不小于 1 x 1 的木楞,间距不超过 1m 为宜,并与阴角模固定;立柱采纳钢支撑,间距 80〜120 ,并与龙骨钉牢,然后支第二排龙骨,依次逐排安装,根据竹胶合板的尺寸和顶板混凝土厚度确定小龙骨间距(不宜超过 30 ),铺设小龙骨,并与大龙骨钉牢。小龙骨要根据房间跨度的大小调整起拱高度。(4)铺设竹胶合板:按事先设计好的铺设方法,从一侧开始,竹胶合板必须与小龙骨钉牢,在钉竹胶合板时应用电钻打眼后再钉钉子,以防止竹胶合板钉的起毛或烂边,减少使用次数。(5)校正标高及起拱:按钢筋上的过渡标高控制线,即上层 5MM 水平线,挂线检查各房间顶板标高及起拱高度,并用杠尺检查顶板模的平整度,并进行校正。(6)粘贴胶带纸:顶板模板支设自检合格后,将竹胶合板间的拼缝粘贴胶带纸,防止漏浆。(7)刷脱模剂:将模板面上的杂物用气泵吹洁净后,涂刷水性脱模剂,涂刷要均匀,不漏。四、楼梯模板采纳踏步式定型封闭式木模。根据楼梯的宽度、高度和长度,踏步的步数来配制。五、模板保护措施1、模板安装好即涂刷脱模剂 1〜2 遍...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

小型房屋模板工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
