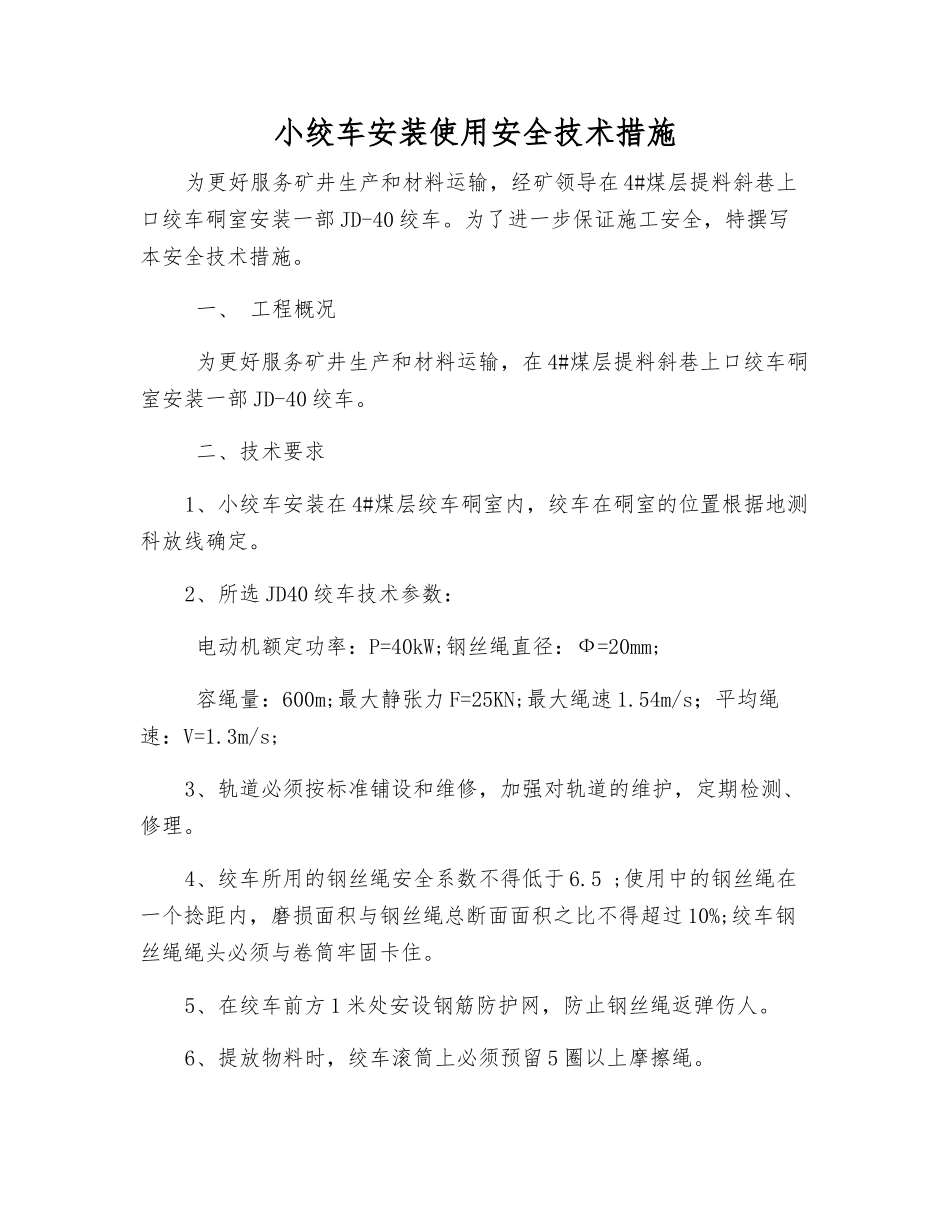

小绞车安装使用安全技术措施为更好服务矿井生产和材料运输,经矿领导在 4#煤层提料斜巷上口绞车硐室安装一部 JD-40 绞车
为了进一步保证施工安全,特撰写本安全技术措施
一、 工程概况 为更好服务矿井生产和材料运输,在 4#煤层提料斜巷上口绞车硐室安装一部 JD-40 绞车
二、技术要求1、小绞车安装在 4#煤层绞车硐室内,绞车在硐室的位置根据地测科放线确定
2、所选 JD40 绞车技术参数: 电动机额定功率:P=40kW;钢丝绳直径:Ф=20mm; 容绳量:600m;最大静张力 F=25KN;最大绳速 1
54m/s;平均绳速:V=1
3m/s;3、轨道必须按标准铺设和维修,加强对轨道的维护,定期检测、修理
4、绞车所用的钢丝绳安全系数不得低于 6
5 ;使用中的钢丝绳在一个捻距内,磨损面积与钢丝绳总断面面积之比不得超过 10%;绞车钢丝绳绳头必须与卷筒牢固卡住
5、在绞车前方 1 米处安设钢筋防护网,防止钢丝绳返弹伤人
6、提放物料时,绞车滚筒上必须预留 5 圈以上摩擦绳

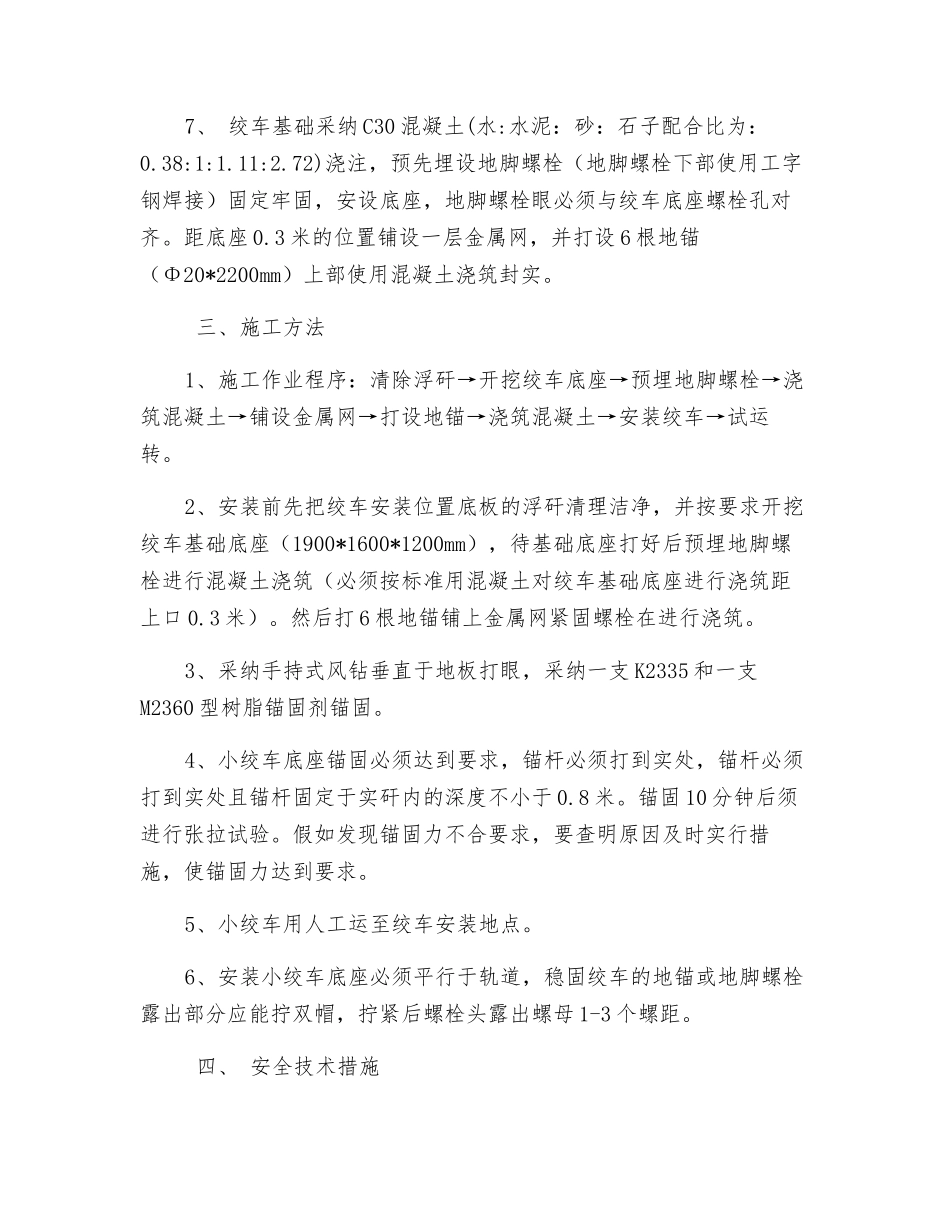

7、 绞车基础采纳 C30 混凝土(水:水泥:砂:石子配合比为:0
38:1:1
72)浇注,预先埋设地脚螺栓(地脚螺栓下部使用工字钢焊接)固定牢固,安设底座,地脚螺栓眼必须与绞车底座螺栓孔对齐
3 米的位置铺设一层金属网,并打设 6 根地锚(Φ20*2200mm)上部使用混凝土浇筑封实
三、施工方法1、施工作业程序:清除浮矸→开挖绞车底座→预埋地脚螺栓→浇筑混凝土→铺设金属网→打设地锚→浇筑混凝土→安装绞车→试运转
2、安装前先把绞车安装位置底板的浮矸清理洁净,并按要求开挖绞车基础底座(1900*1600*1200mm),待基础底座打好后预埋地脚螺栓进行混凝土浇筑(必须按标准用混凝土对绞车基础底座进行浇筑距上口 0
然后打 6 根地锚铺上金属网紧固螺栓在进行浇筑
