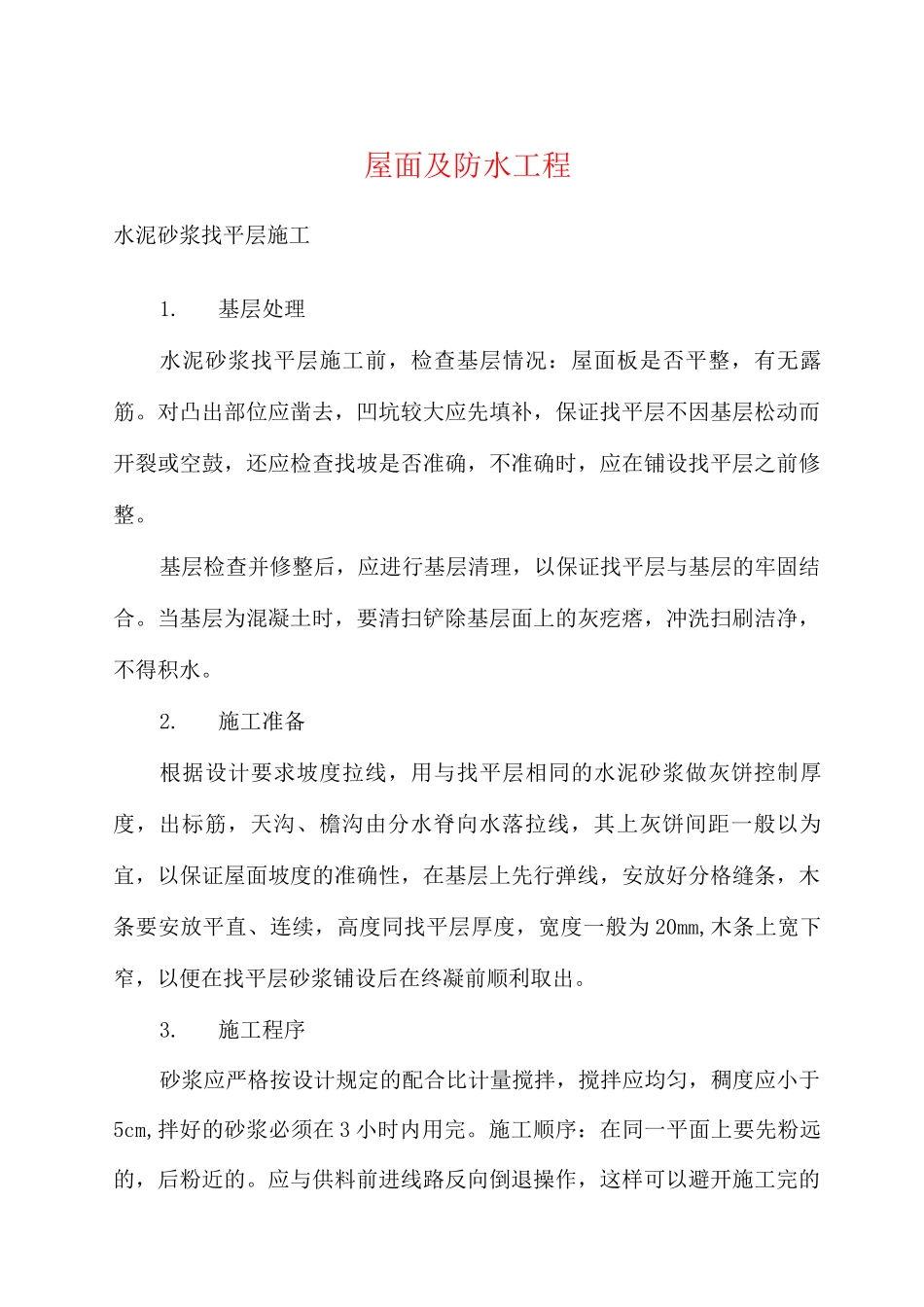

屋面及防水工程水泥砂浆找平层施工1
基层处理水泥砂浆找平层施工前,检查基层情况:屋面板是否平整,有无露筋
对凸出部位应凿去,凹坑较大应先填补,保证找平层不因基层松动而开裂或空鼓,还应检查找坡是否准确,不准确时,应在铺设找平层之前修整
基层检查并修整后,应进行基层清理,以保证找平层与基层的牢固结合
当基层为混凝土时,要清扫铲除基层面上的灰疙瘩,冲洗扫刷洁净,不得积水
施工准备根据设计要求坡度拉线,用与找平层相同的水泥砂浆做灰饼控制厚度,出标筋,天沟、檐沟由分水脊向水落拉线,其上灰饼间距一般以为宜,以保证屋面坡度的准确性,在基层上先行弹线,安放好分格缝条,木条要安放平直、连续,高度同找平层厚度,宽度一般为 20mm,木条上宽下窄,以便在找平层砂浆铺设后在终凝前顺利取出
施工程序砂浆应严格按设计规定的配合比计量搅拌,搅拌应均匀,稠度应小于5cm,拌好的砂浆必须在 3 小时内用完
施工顺序:在同一平面上要先粉远的,后粉近的

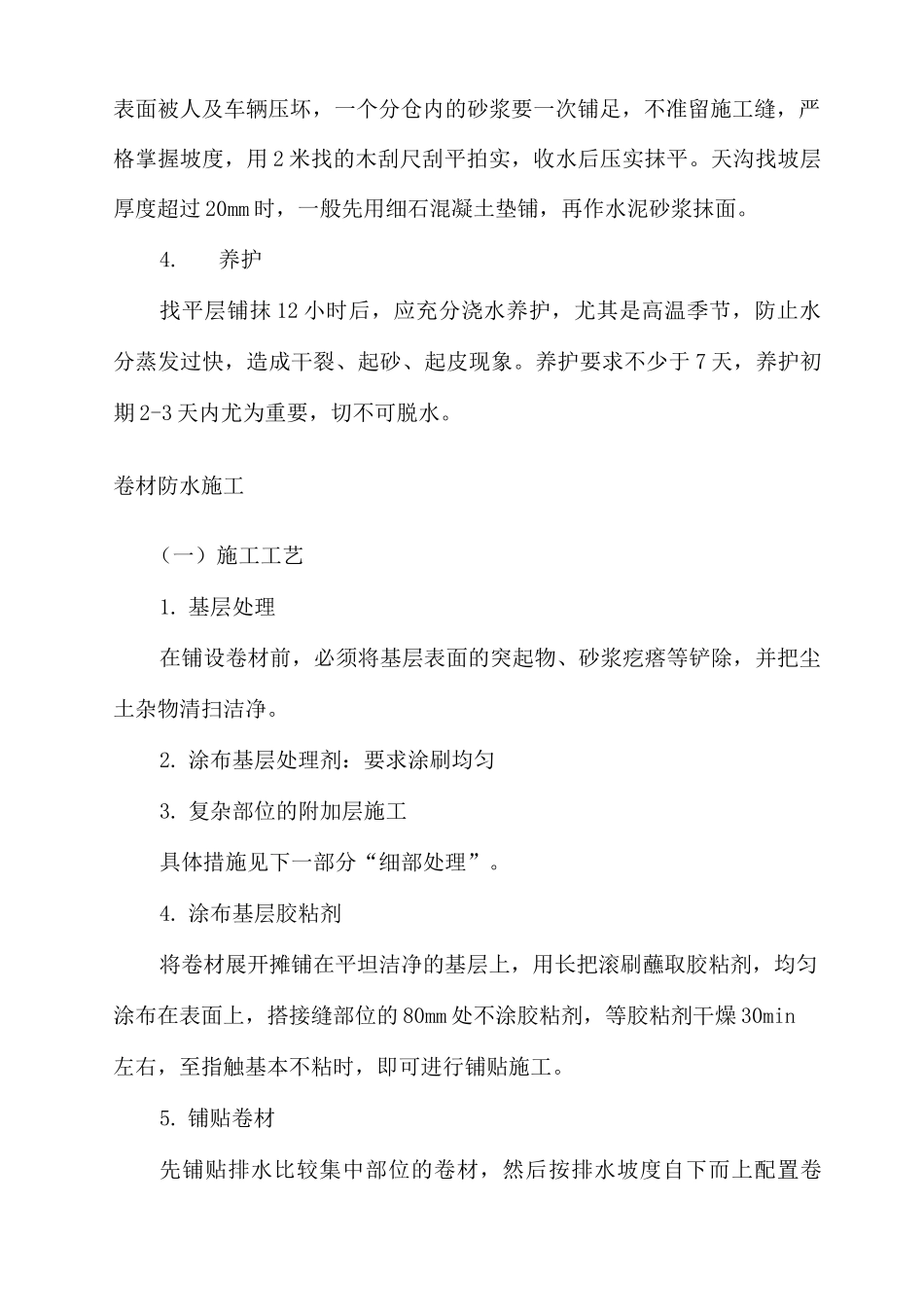

应与供料前进线路反向倒退操作,这样可以避开施工完的表面被人及车辆压坏,一个分仓内的砂浆要一次铺足,不准留施工缝,严格掌握坡度,用 2 米找的木刮尺刮平拍实,收水后压实抹平
天沟找坡层厚度超过 20mm 时,一般先用细石混凝土垫铺,再作水泥砂浆抹面
养护找平层铺抹 12 小时后,应充分浇水养护,尤其是高温季节,防止水分蒸发过快,造成干裂、起砂、起皮现象
养护要求不少于 7 天,养护初期 2-3 天内尤为重要,切不可脱水
卷材防水施工(一)施工工艺1
基层处理在铺设卷材前,必须将基层表面的突起物、砂浆疙瘩等铲除,并把尘土杂物清扫洁净
涂布基层处理剂:要求涂刷均匀3
复杂部位的附加层施工具体措施见下一部分“细部处理”

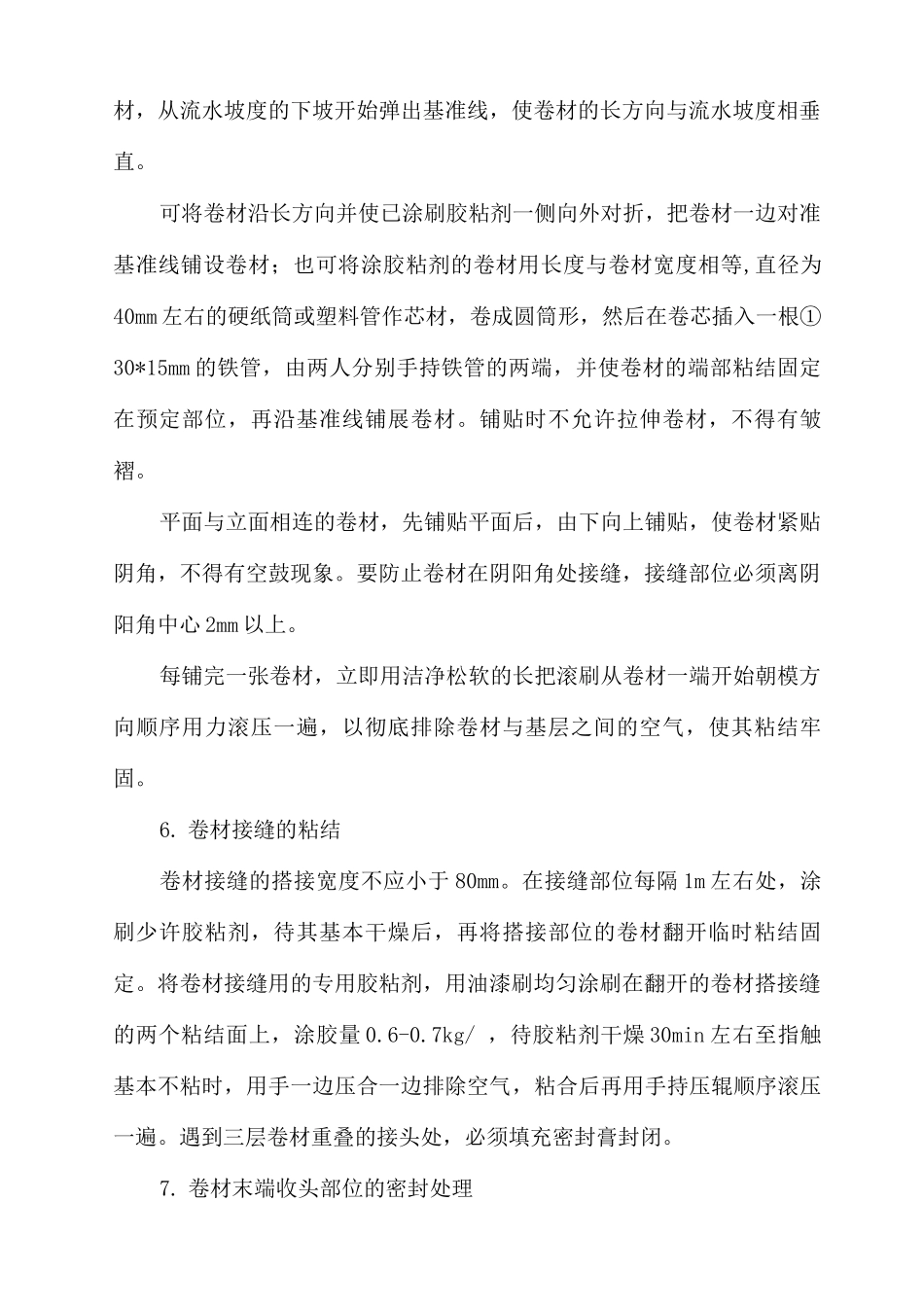

涂布基层胶粘剂将卷材展开摊铺在平坦洁净的基层上,用长把滚刷蘸取胶粘剂,均匀涂布在表面上,搭接缝部位的 80mm 处不涂胶粘剂
