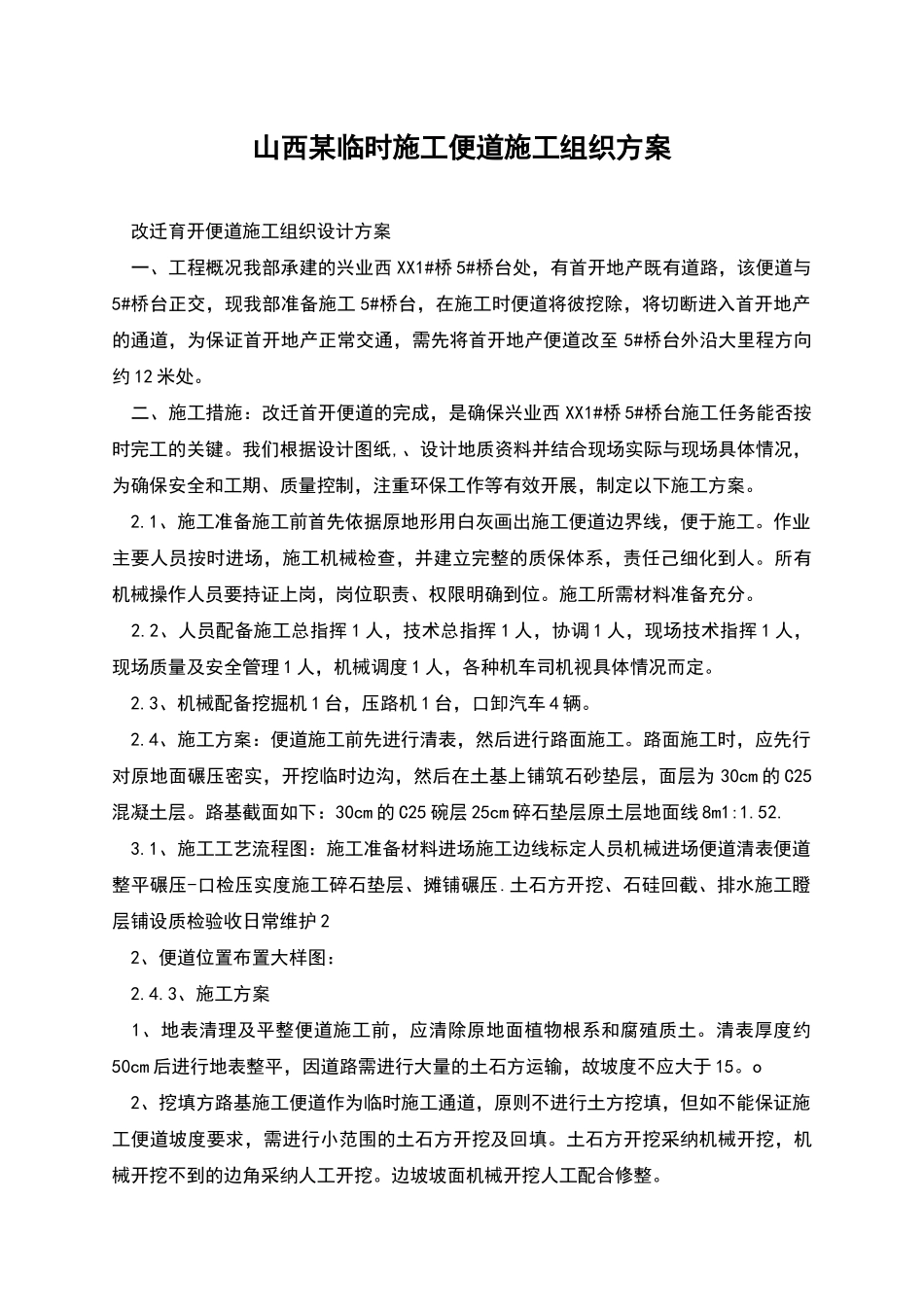

山西某临时施工便道施工组织方案 改迁育开便道施工组织设计方案 一、工程概况我部承建的兴业西 XX1#桥 5#桥台处,有首开地产既有道路,该便道与5#桥台正交,现我部准备施工 5#桥台,在施工时便道将彼挖除,将切断进入首开地产的通道,为保证首开地产正常交通,需先将首开地产便道改至 5#桥台外沿大里程方向约 12 米处
二、施工措施:改迁首开便道的完成,是确保兴业西 XX1#桥 5#桥台施工任务能否按时完工的关键
我们根据设计图纸,、设计地质资料并结合现场实际与现场具体情况,为确保安全和工期、质量控制,注重环保工作等有效开展,制定以下施工方案
1、施工准备施工前首先依据原地形用白灰画出施工便道边界线,便于施工
作业主要人员按时进场,施工机械检查,并建立完整的质保体系,责任己细化到人
所有机械操作人员要持证上岗,岗位职责、权限明确到位
施工所需材料准备充分
2、人员配备施工总指挥 1 人,技术总指挥 1 人,协调 1 人,现场技术指挥 1 人,现场质量及安全管理 1 人,机械调度 1 人,各种机车司机视具体情况而定
3、机械配备挖掘机 1 台,压路机 1 台,口卸汽车 4 辆
4、施工方案:便道施工前先进行清表,然后进行路面施工
路面施工时,应先行对原地面碾压密实,开挖临时边沟,然后在土基上铺筑石砂垫层,面层为 30cm 的 C25混凝土层
路基截面如下:30cm 的 C25 碗层 25cm 碎石垫层原土层地面线 8m1:1
1、施工工艺流程图:施工准备材料进场施工边线标定人员机械进场便道清表便道整平碾压-口检压实度施工碎石垫层、摊铺碾压
土石方开挖、石硅回截、排水施工瞪层铺设质检验收日常维护 2 2、便道位置布置大样图: 2
3、施工方案 1、地表清理及平整便道施工前,应清除原地面植物根系和腐殖质土
清表厚度约50cm 后进行地表整平,
