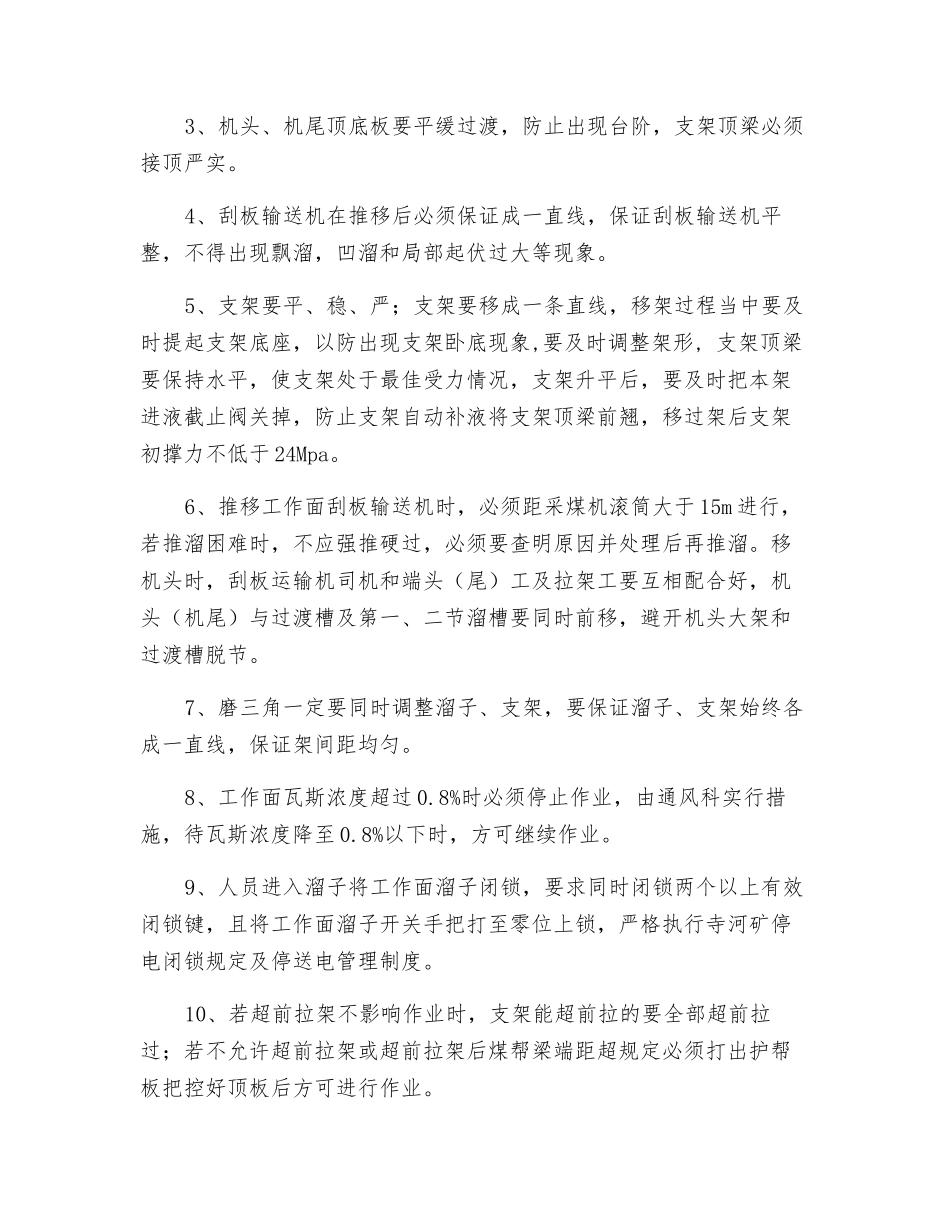

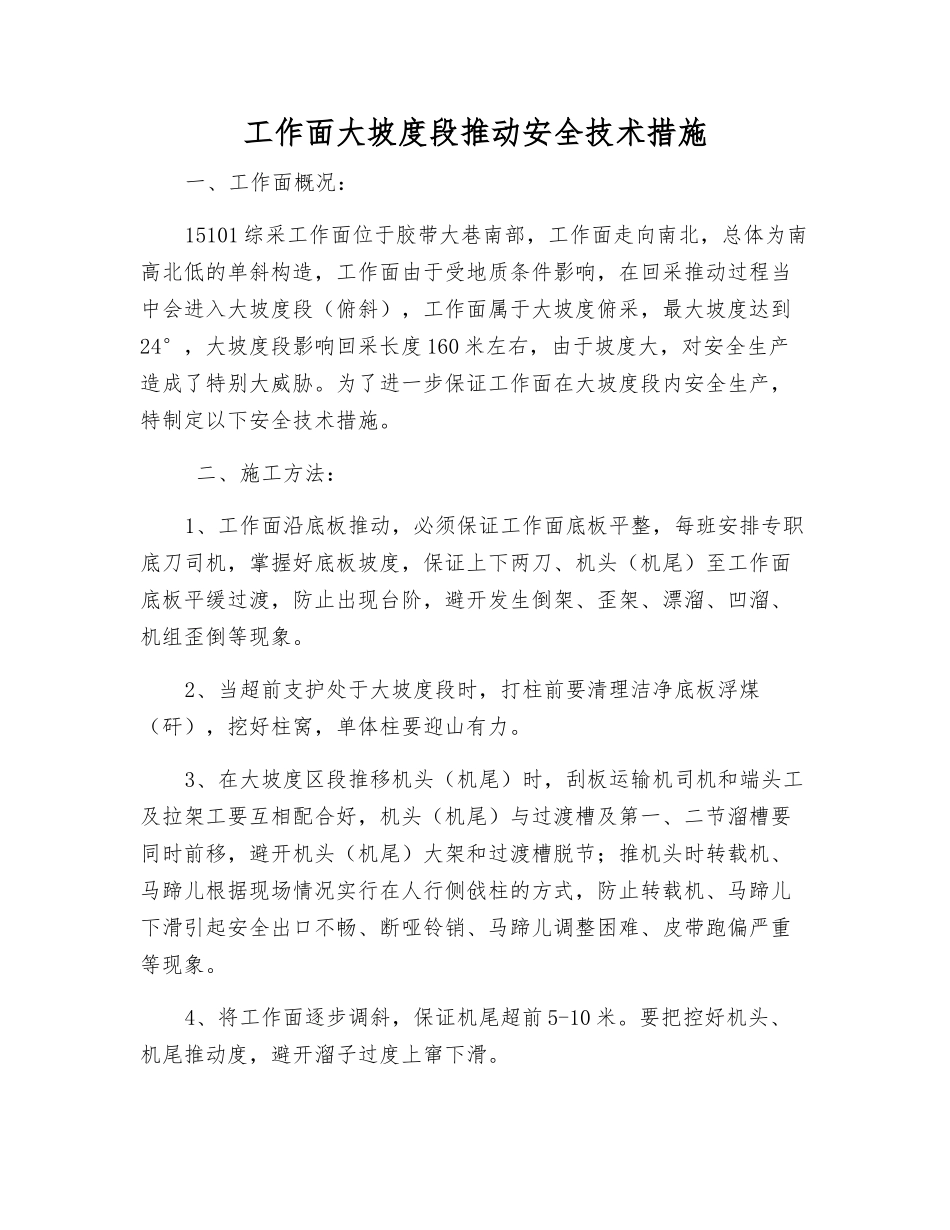

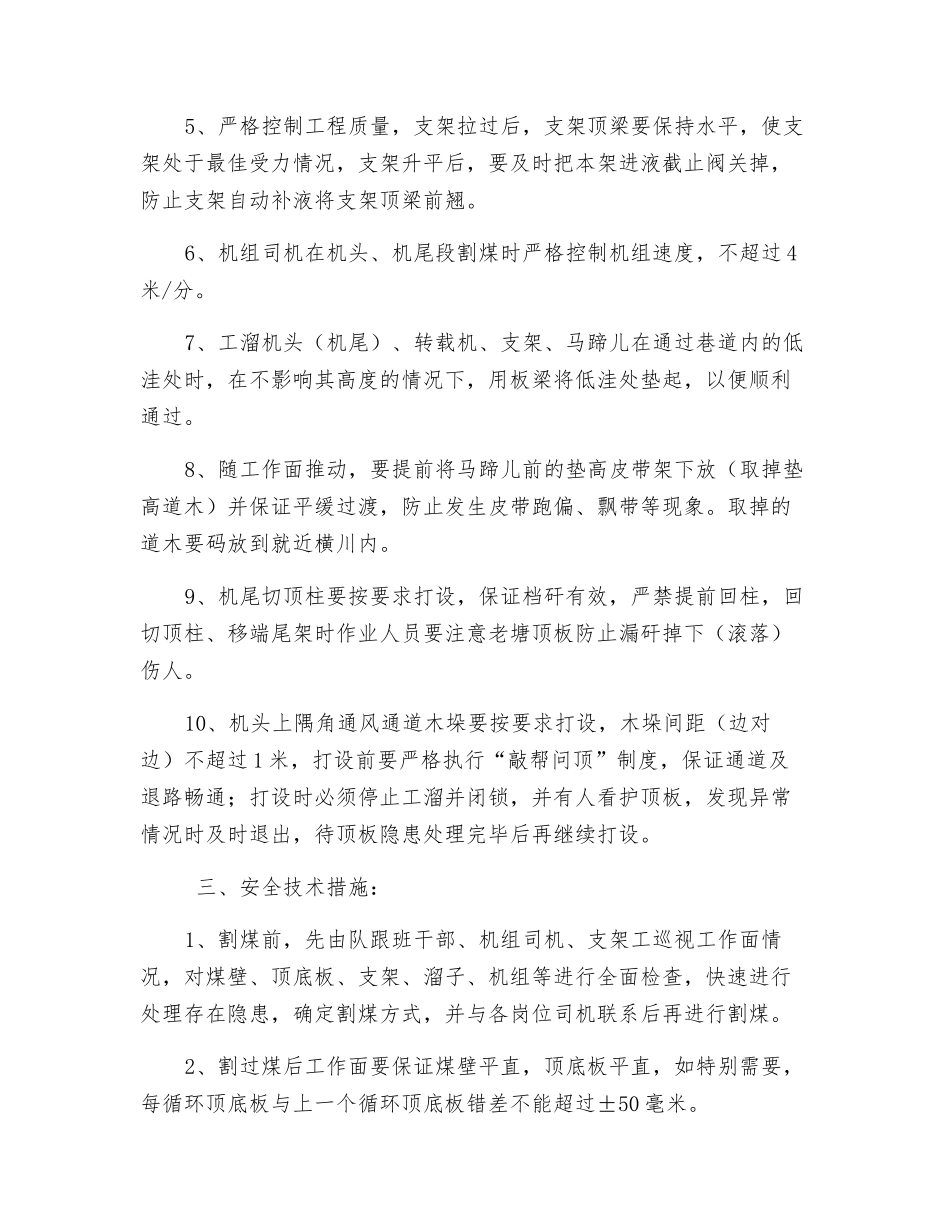

工作面大坡度段推动安全技术措施一、工作面概况:15101 综采工作面位于胶带大巷南部,工作面走向南北,总体为南高北低的单斜构造,工作面由于受地质条件影响,在回采推动过程当中会进入大坡度段(俯斜),工作面属于大坡度俯采,最大坡度达到24°,大坡度段影响回采长度 160 米左右,由于坡度大,对安全生产造成了特别大威胁。为了进一步保证工作面在大坡度段内安全生产,特制定以下安全技术措施。 二、施工方法:1、工作面沿底板推动,必须保证工作面底板平整,每班安排专职底刀司机,掌握好底板坡度,保证上下两刀、机头(机尾)至工作面底板平缓过渡,防止出现台阶,避开发生倒架、歪架、漂溜、凹溜、机组歪倒等现象。2、当超前支护处于大坡度段时,打柱前要清理洁净底板浮煤(矸),挖好柱窝,单体柱要迎山有力。3、在大坡度区段推移机头(机尾)时,刮板运输机司机和端头工及拉架工要互相配合好,机头(机尾)与过渡槽及第一、二节溜槽要同时前移,避开机头(机尾)大架和过渡槽脱节;推机头时转载机、马蹄儿根据现场情况实行在人行侧戗柱的方式,防止转载机、马蹄儿下滑引起安全出口不畅、断哑铃销、马蹄儿调整困难、皮带跑偏严重等现象。4、将工作面逐步调斜,保证机尾超前 5-10 米。要把控好机头、机尾推动度,避开溜子过度上窜下滑。5、严格控制工程质量,支架拉过后,支架顶梁要保持水平,使支架处于最佳受力情况,支架升平后,要及时把本架进液截止阀关掉,防止支架自动补液将支架顶梁前翘。6、机组司机在机头、机尾段割煤时严格控制机组速度,不超过 4米/分。7、工溜机头(机尾)、转载机、支架、马蹄儿在通过巷道内的低洼处时,在不影响其高度的情况下,用板梁将低洼处垫起,以便顺利通过。8、随工作面推动,要提前将马蹄儿前的垫高皮带架下放(取掉垫高道木)并保证平缓过渡,防止发生皮带跑偏、飘带等现象。取掉的道木要码放到就近横川内。9、机尾切顶柱要按要求打设,保证档矸有效,严禁提前回柱,回切顶柱、移端尾架时作业人员要注意老塘顶板防止漏矸掉下(滚落)伤人。10、机头上隅角通风通道木垛要按要求打设,木垛间距(边对边)不超过 1 米,打设前要严格执行“敲帮问顶”制度,保证通道及退路畅通;打设时必须停止工溜并闭锁,并有人看护顶板,发现异常情况时及时退出,待顶板隐患处理完毕后再继续打设。 三、安全技术措施:1、割煤前,先由队跟班干部、机组司机、支架工巡视工作面情况,对煤壁、顶底板、支架、溜...
