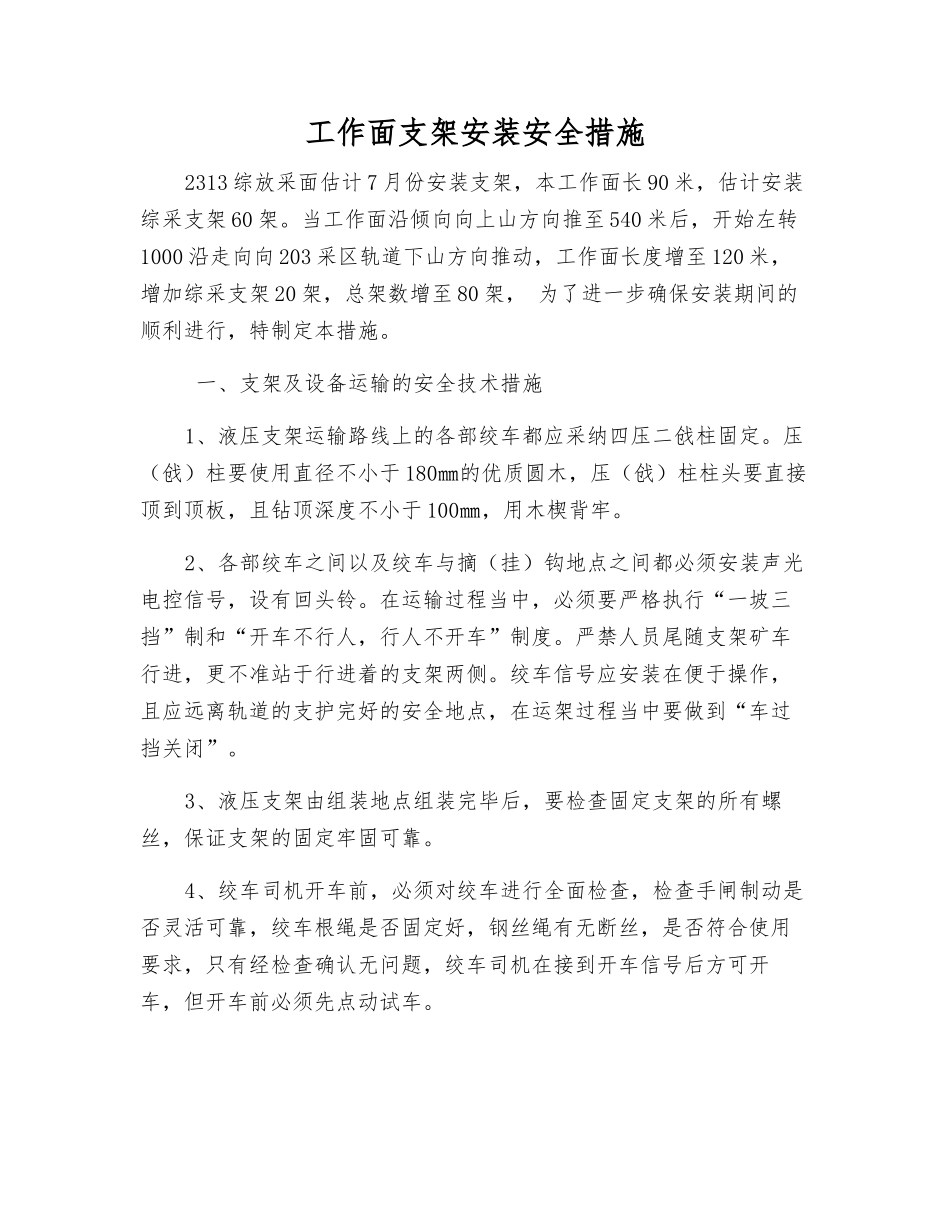

工作面支架安装安全措施2313 综放采面估计 7 月份安装支架,本工作面长 90 米,估计安装综采支架 60 架
当工作面沿倾向向上山方向推至 540 米后,开始左转1000 沿走向向 203 采区轨道下山方向推动,工作面长度增至 120 米,增加综采支架 20 架,总架数增至 80 架, 为了进一步确保安装期间的顺利进行,特制定本措施
一、支架及设备运输的安全技术措施1、液压支架运输路线上的各部绞车都应采纳四压二戗柱固定
压(戗)柱要使用直径不小于 180㎜的优质圆木,压(戗)柱柱头要直接顶到顶板,且钻顶深度不小于 100㎜,用木楔背牢
2、各部绞车之间以及绞车与摘(挂)钩地点之间都必须安装声光电控信号,设有回头铃
在运输过程当中,必须要严格执行“一坡三挡”制和“开车不行人,行人不开车”制度
严禁人员尾随支架矿车行进,更不准站于行进着的支架两侧
绞车信号应安装在便于操作,且应远离轨道的支护完好的安全地点,在运架过程当中要做到“车过挡关闭”
3、液压支架由组装地点组装完毕后,要检查固定支架的所有螺丝,保证支架的固定牢固可靠
4、绞车司机开车前,必须对绞车进行全面检查,检查手闸制动是否灵活可靠,绞车根绳是否固定好,钢丝绳有无断丝,是否符合使用要求,只有经检查确认无问题,绞车司机在接到开车信号后方可开车,但开车前必须先点动试车
5、使用绞车运送支架时,必须事先挂好保险绳和牵引绳
钢丝绳钩头至少要用四道绳卡子固定好,并加绳皮,每拉一架必须检查 1 次绳头
绞车必须带电操作,严禁放飞车
6、安装绞车时,其最突出部分与运转的矿车间应留有宽度不小于500㎜的安全间隙,绞车护板必须上好
7、支架设备在运输、安装、拆除时,通讯信号必须齐全、灵敏、准确、可靠;严禁用其它方法代替
装车时要找好重心,达到平稳,捆绑牢固
对怕碰的设备或部位,要实行防护措施
8、绞车司机开车过程当中,若发现负荷突
