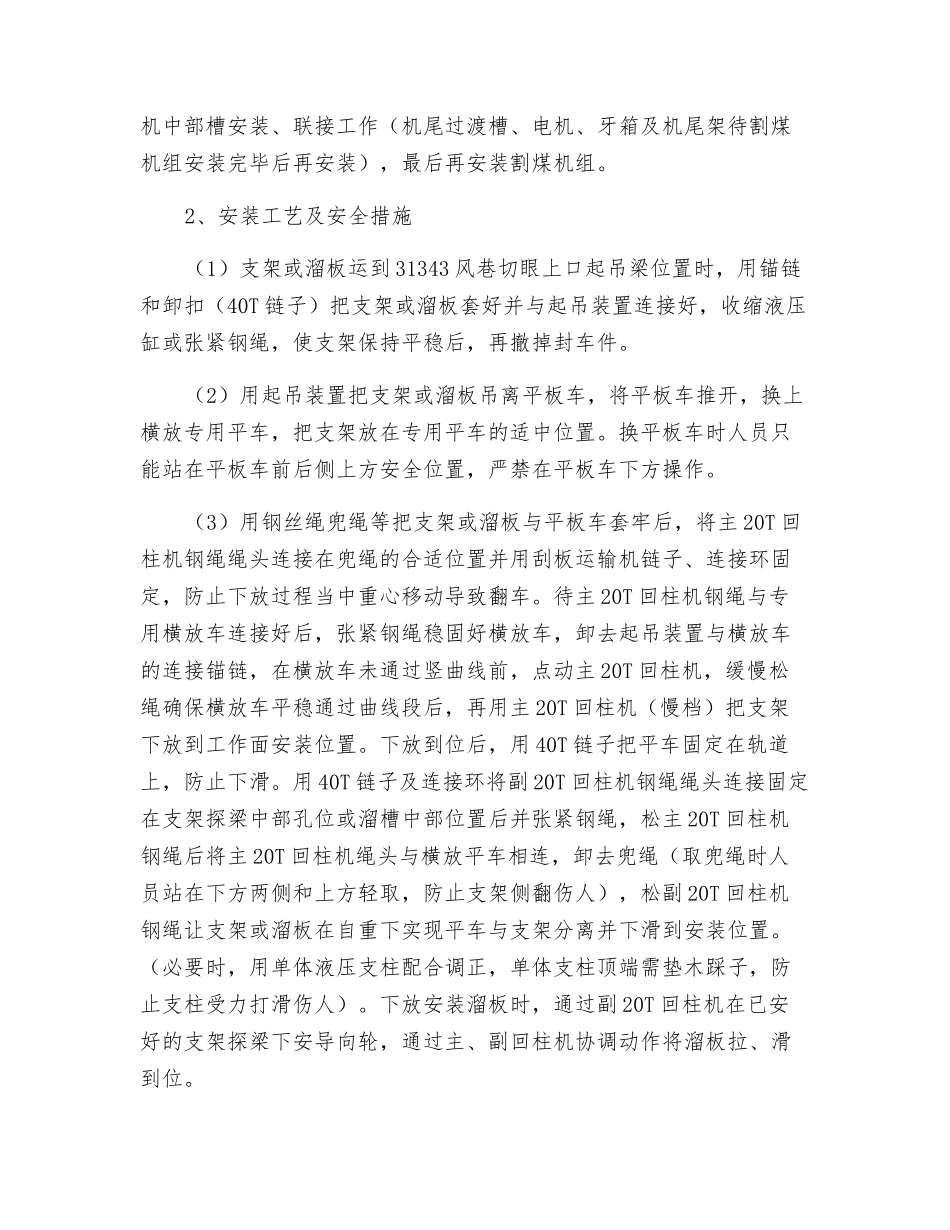

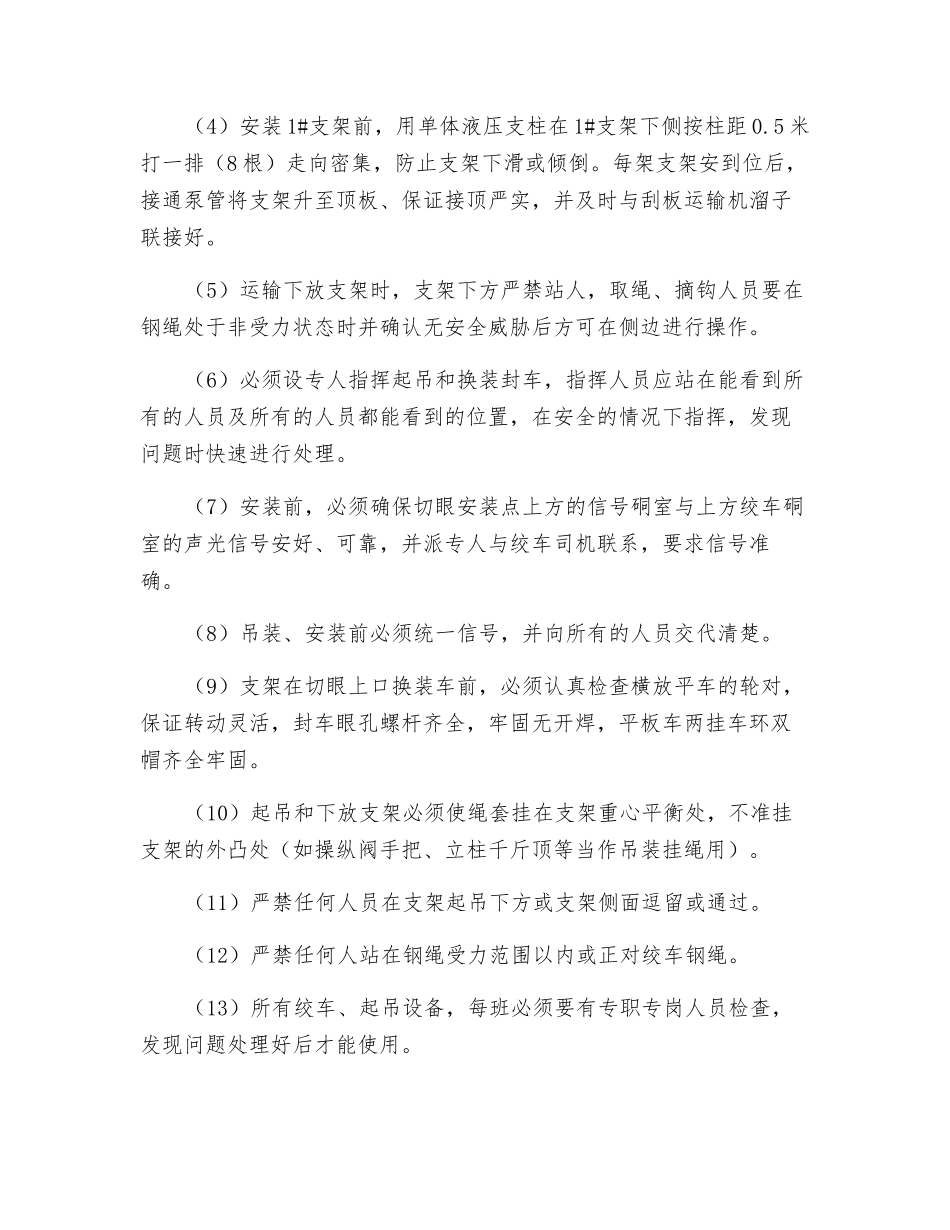

工作面液压支架及设备安装安全技术措施(一)安装前的准备工作1、所有设备、支架必须由机运科在地面验收合格之后方可装车运入井下安装。2、所有绞车(回柱机)必须按机运科设计的设备布置图及设计安装到位,保证与提升中心线重合,打牢稳桩、压柱、地锚、压杠及稳绳;挡车和阻车装置必须牢固可靠。3、安装队完成切眼上口安装硐室与切眼内支架安设点的信号联系系统的布置,所安信号(铃)必须确保完好无损、灵敏、可靠。4、按设计要求完成切眼内导轨和切眼上口起吊装置安装工作。5、安装准备工作结束后,由机运科组织生技科、安监处、调度室、采煤一队等单位验收合格之后方可进行安装工作。(二)安装顺序先由下至上安装液压支架,然后安装刮板运输机,最后安装割煤机组等(风巷、机巷各系统已形成)设备。安装期间由 31343 风巷泵站提供乳化液动力。1、安装顺序在验收合格的开切眼内,首先安装端头液压支架,然后把刮板运输机电机、牙箱,运到不影响安装 1#支架的位置固定好,自下而上安装、联接好前六架排头支架后,再自下而上安装刮板运输机简易机头架、过渡槽及中部槽。待与排头支架联接好后,再按支架超前刮板运输机中部槽 2~3 架的距离,逐架(节)向上完成液压支架或刮板运输机中部槽安装、联接工作(机尾过渡槽、电机、牙箱及机尾架待割煤机组安装完毕后再安装),最后再安装割煤机组。2、安装工艺及安全措施(1)支架或溜板运到 31343 风巷切眼上口起吊梁位置时,用锚链和卸扣(40T 链子)把支架或溜板套好并与起吊装置连接好,收缩液压缸或张紧钢绳,使支架保持平稳后,再撤掉封车件。(2)用起吊装置把支架或溜板吊离平板车,将平板车推开,换上横放专用平车,把支架放在专用平车的适中位置。换平板车时人员只能站在平板车前后侧上方安全位置,严禁在平板车下方操作。(3)用钢丝绳兜绳等把支架或溜板与平板车套牢后,将主 20T 回柱机钢绳绳头连接在兜绳的合适位置并用刮板运输机链子、连接环固定,防止下放过程当中重心移动导致翻车。待主 20T 回柱机钢绳与专用横放车连接好后,张紧钢绳稳固好横放车,卸去起吊装置与横放车的连接锚链,在横放车未通过竖曲线前,点动主 20T 回柱机,缓慢松绳确保横放车平稳通过曲线段后,再用主 20T 回柱机(慢档)把支架下放到工作面安装位置。下放到位后,用 40T 链子把平车固定在轨道上,防止下滑。用 40T 链子及连接环将副 20T 回柱机钢绳绳头连接固定在支架探梁中部孔位或...
