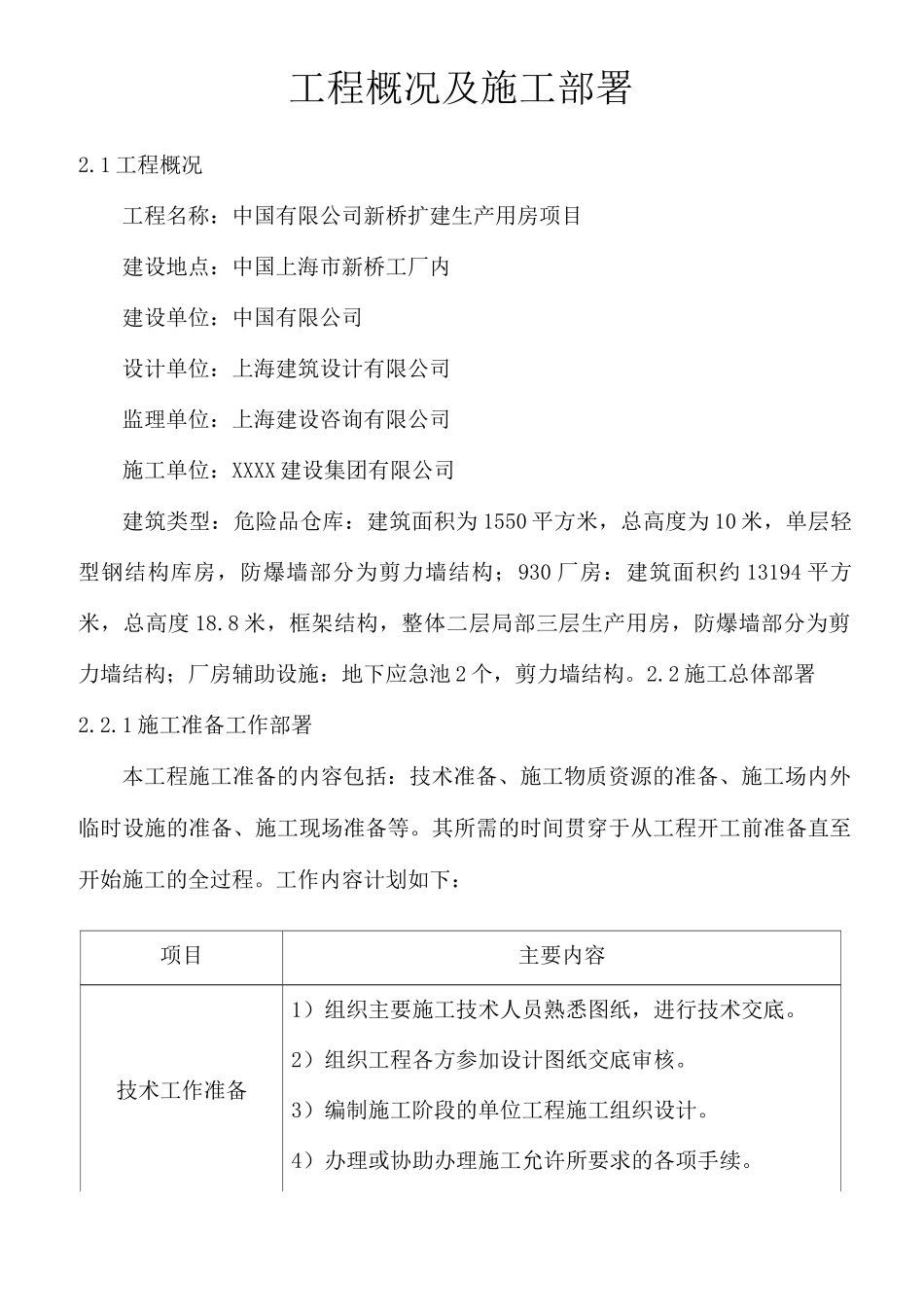

工程概况及施工部署2
1 工程概况工程名称:中国有限公司新桥扩建生产用房项目建设地点:中国上海市新桥工厂内建设单位:中国有限公司设计单位:上海建筑设计有限公司监理单位:上海建设咨询有限公司施工单位:XXXX 建设集团有限公司建筑类型:危险品仓库:建筑面积为 1550 平方米,总高度为 10 米,单层轻型钢结构库房,防爆墙部分为剪力墙结构;930 厂房:建筑面积约 13194 平方米,总高度 18
8 米,框架结构,整体二层局部三层生产用房,防爆墙部分为剪力墙结构;厂房辅助设施:地下应急池 2 个,剪力墙结构
2 施工总体部署2
1 施工准备工作部署本工程施工准备的内容包括:技术准备、施工物质资源的准备、施工场内外临时设施的准备、施工现场准备等
其所需的时间贯穿于从工程开工前准备直至开始施工的全过程
工作内容计划如下:项目主要内容技术工作准备1)组织主要施工技术人员熟悉图纸,进行技术交底
2)组织工程各方参加设计图纸交底审核
3)编制施工阶段的单位工程施工组织设计
4)办理或协助办理施工允许所要求的各项手续

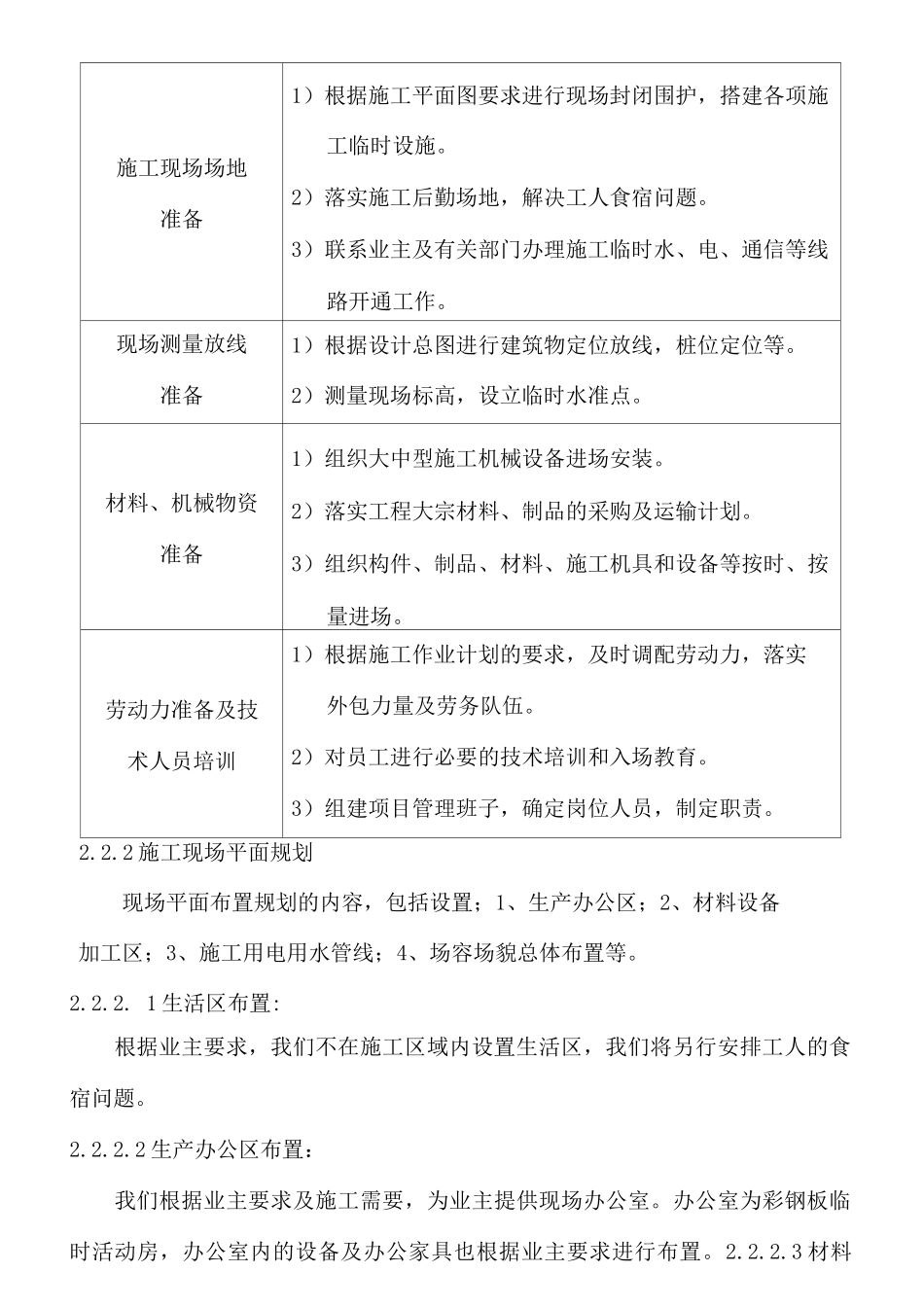

施工现场场地准备1)根据施工平面图要求进行现场封闭围护,搭建各项施工临时设施
2)落实施工后勤场地,解决工人食宿问题
3)联系业主及有关部门办理施工临时水、电、通信等线路开通工作
现场测量放线准备1)根据设计总图进行建筑物定位放线,桩位定位等
2)测量现场标高,设立临时水准点
材料、机械物资准备1)组织大中型施工机械设备进场安装
2)落实工程大宗材料、制品的采购及运输计划
3)组织构件、制品、材料、施工机具和设备等按时、按量进场
劳动力准备及技术人员培训1)根据施工作业计划的要求,及时调配劳动力,落实外包力量及劳务队伍
2)对员工进行必要的技术培训和入场教育
3)组建项目管理班子,确定岗位人员,制定职责

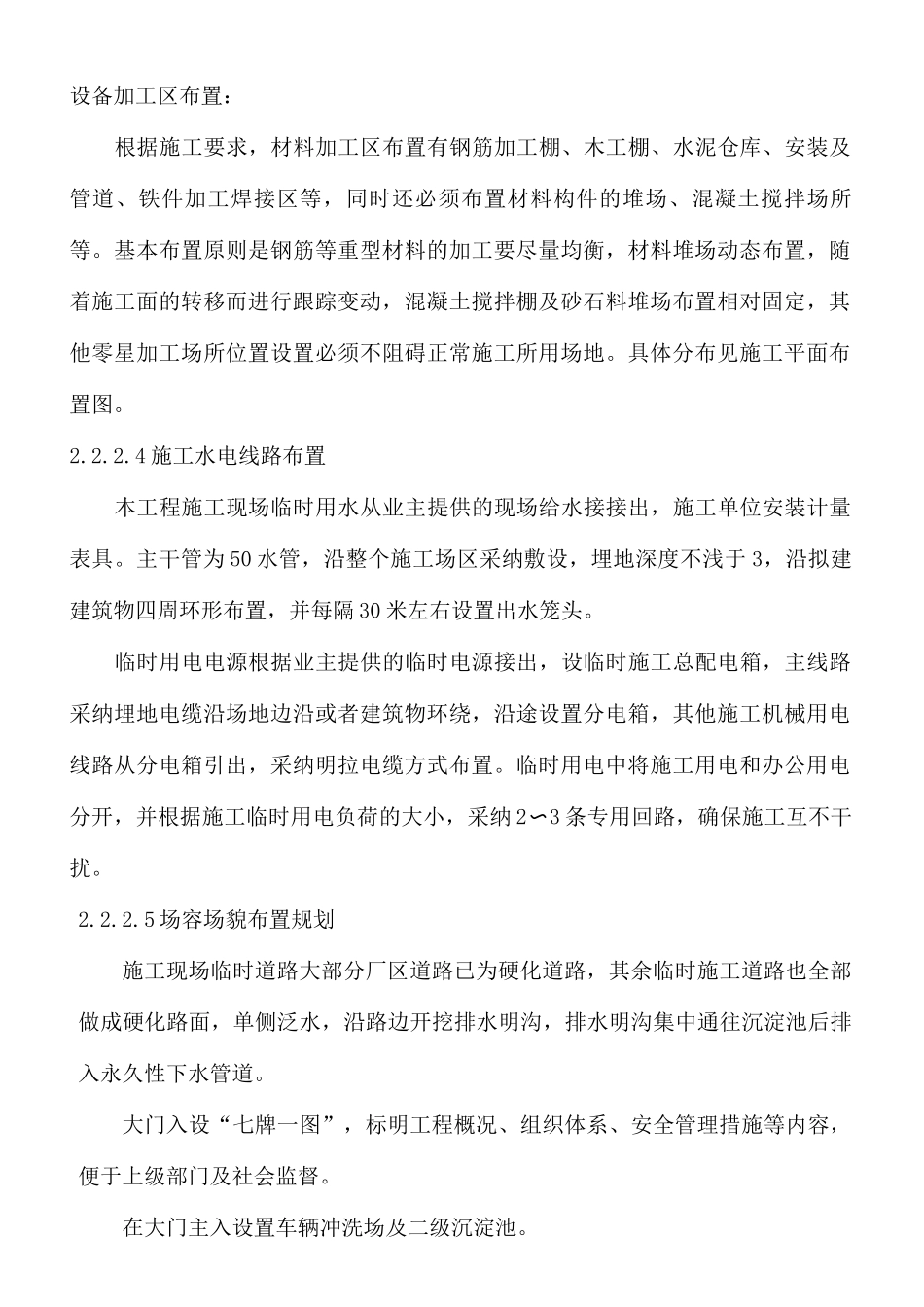

2 施工现场平面规划现场平面布置规划的内容,包括设置
