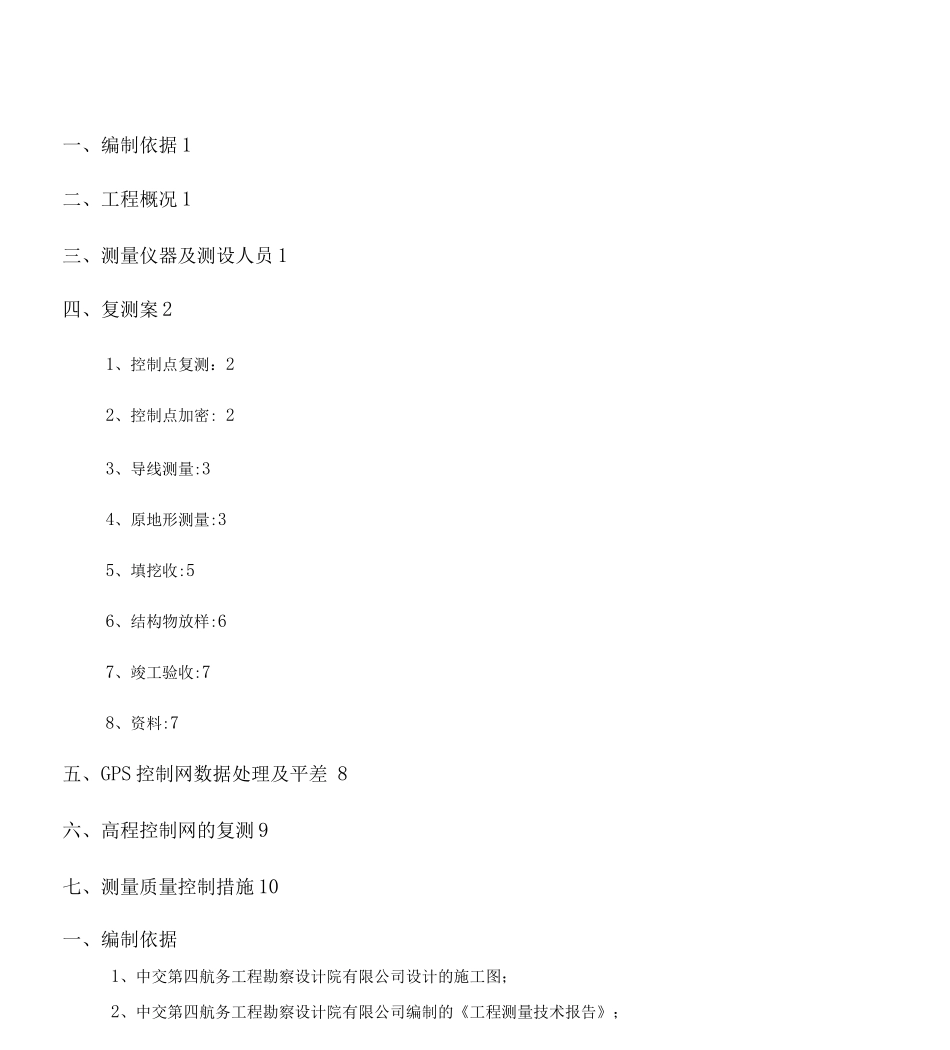

四会市青岐涌综合整治工程设计采购施工总承包(EPC)工程测量施测案编 希 9: 审 批:编制单位:省源天工程有限公司四会市青岐涌综合整治工程设计采购施工总承包(EPC)项目部日期:2025 年 1 月 18 日一、编制依据 1二、工程概况 1三、测量仪器及测设人员 1四、复测案 21、控制点复测:22、控制点加密: 23、导线测量:34、原地形测量:35、填挖收:56、结构物放样:67、竣工验收:78、资料:7五、GPS 控制网数据处理及平差 8六、高程控制网的复测 9七、测量质量控制措施 10一、编制依据1、中交第四航务工程勘察设计院有限公司设计的施工图;2、中交第四航务工程勘察设计院有限公司编制的《工程测量技术报告》;3、本工程涉及的有关工程规程规和标准《水利水电工程施工测量规》 SL 52-2025《全球定位系统(GPS )测量规》GB/T18314-29《三、四等水准测量规》 GB12898-29《水利水电工程单元工程施工质量验收评定标准》SL631637 — 2025《中华人民国测绘法》二、工程概况青岐涌综合整治工程位于四会市大沙镇,青岐涌为沟通绥江和西江的河道
该工程为堤路工程,左岸堤路工程防洪设计标准 50 年一遇,起点接青岐涌入牛头寨与规划道路衔接,终点至大沙镇与 321 国道衔接,规划总长约9
3 公里,设计围 8
707 公里,行车道路为双向设计标 4 车道
青岐涌右岸堤路防洪 准为 1 年一遇,起于飞鹅岭森林公园侧,止于大德洲尾, 设计围 2
堤顶路为城市次干道,设计车速 30 公里/小时
此路的建设将有力推动丰乐围城乡一体化建设
根据控制点交桩情况,平面控制系统采纳1985 高程基准
三、测量仪器及测设人员⑴ 仪器名称及型号名称数量单位型号精度GPS4台中海达 V8 双频接收机静态平面 土 2
5mm+1 X 106 XD静态程土 5mm
