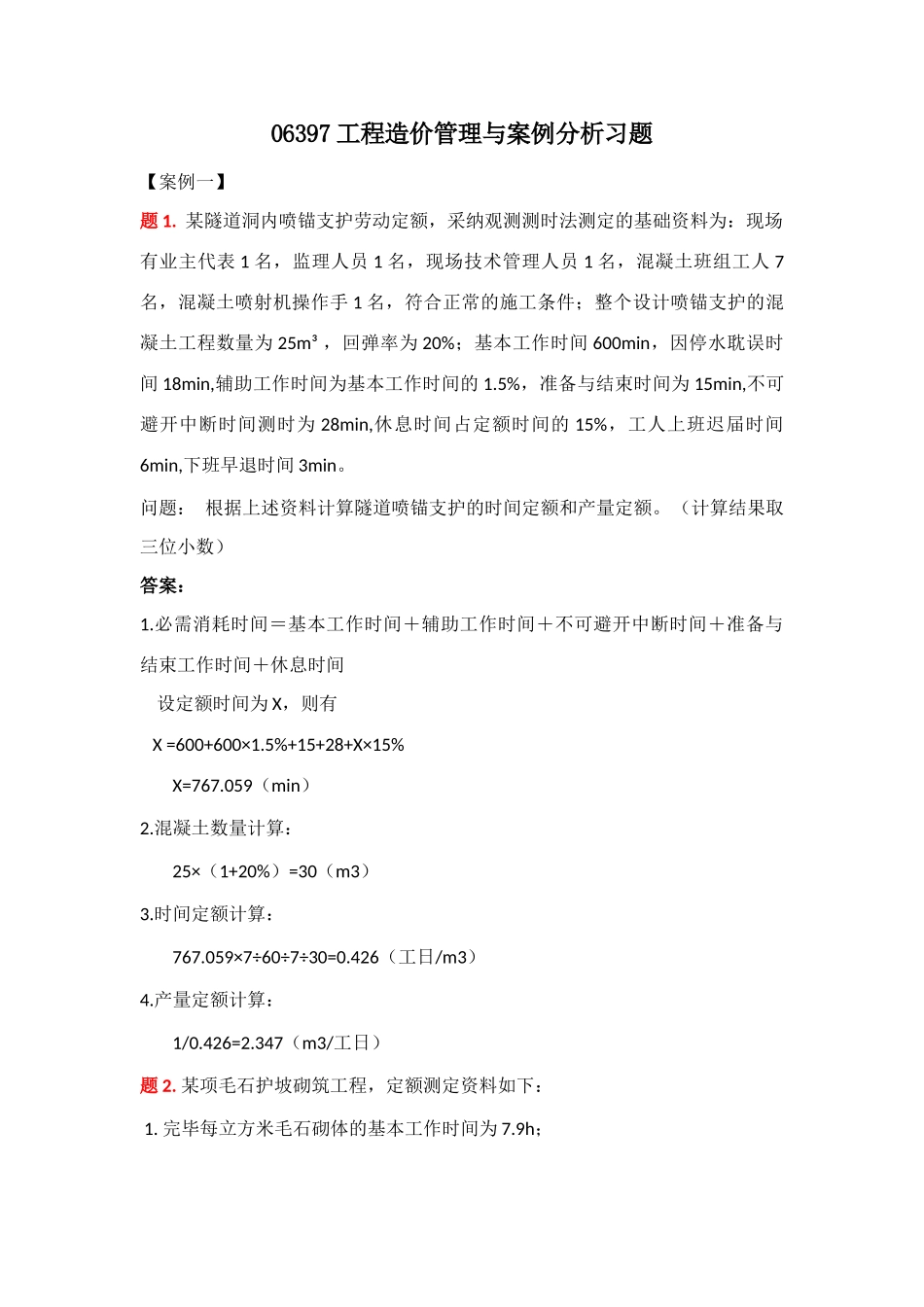

某隧道洞内喷锚支护劳动定额,采纳观测测时法测定的基础资料为:现场有业主代表 1 名,监理人员 1 名,现场技术管理人员 1 名,混凝土班组工人 7名,混凝土喷射机操作手 1 名,符合正常的施工条件;整个设计喷锚支护的混凝土工程数量为 25m³ ,回弹率为 20%;基本工作时间 600min,因停水耽误时间 18min,辅助工作时间为基本工作时间的 1
5%,准备与结束时间为 15min,不可避开中断时间测时为 28min,休息时间占定额时间的 15%,工人上班迟届时间6min,下班早退时间 3min
问题: 根据上述资料计算隧道喷锚支护的时间定额和产量定额
(计算结果取三位小数)答案:1
必需消耗时间=基本工作时间+辅助工作时间+不可避开中断时间+准备与结束工作时间+休息时间 设定额时间为 X,则有 X =600+600×1
5%+15+28+X×15%X=767
059(min)2
混凝土数量计算:25×(1+20%)=30(m3)3
时间定额计算:767
059×7÷60÷7÷30=0
426(工日/m3)4
产量定额计算:1/0
347(m3/工日)题 2
