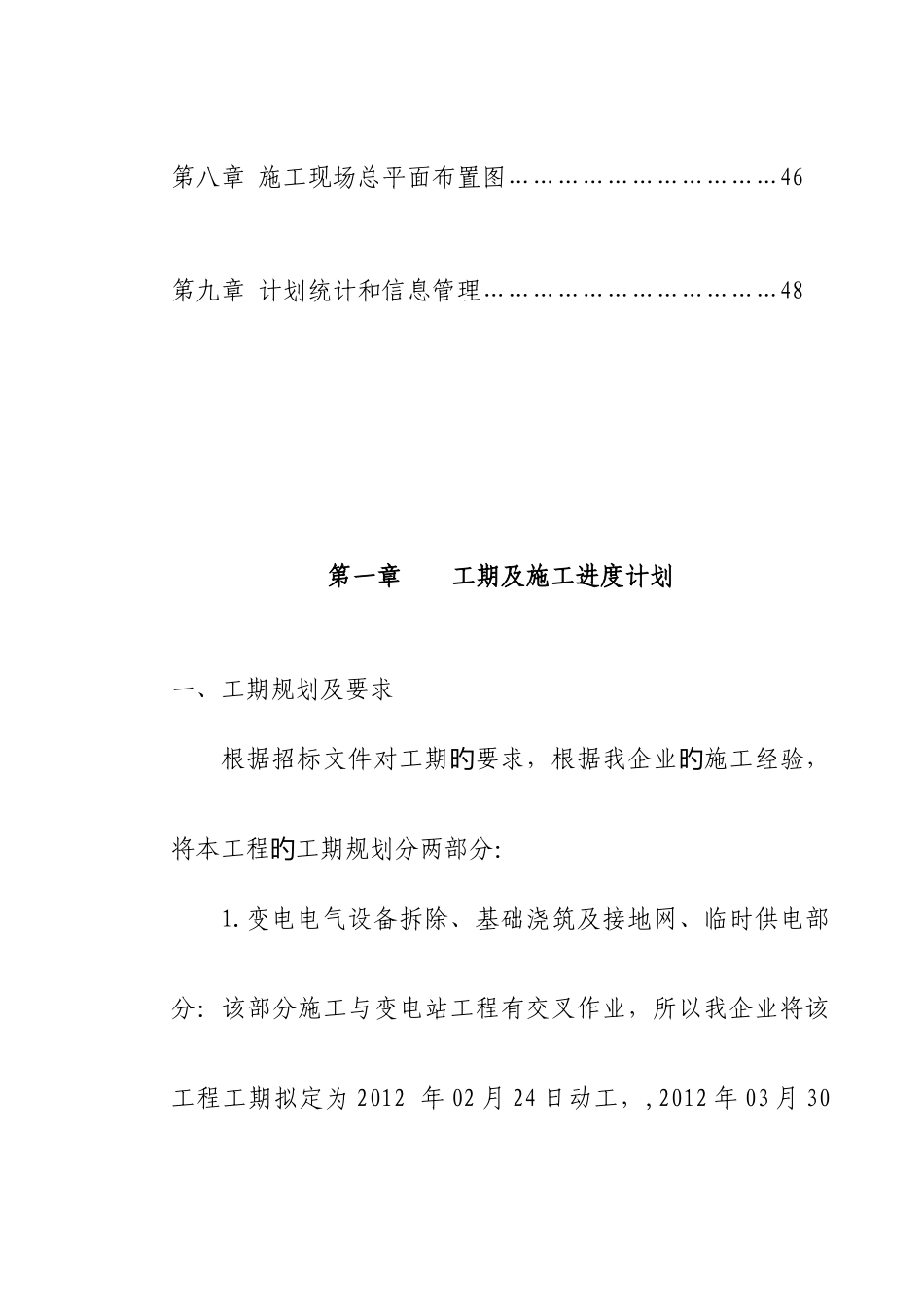

巴东县电力企业 35KV 溪丘湾变电站“两型一化”改造工程(电气设备安装)施工组织设计 2025 年 02 月目 录第一章 工期及施工进度计划……………………………… 3第二章 质量确保措施……………………………………… 7第三章 安全确保措施………………………………………19第四章 文明施工……………………………………………24第五章 工程概况……………………………………………29第六章 工现场组织机构及工程主要责任人简介…………30第七章 施工方案……………………………………………33第八章 施工现场总平面布置图……………………………46第九章 计划统计和信息管理………………………………48第一章 工期及施工进度计划一、工期规划及要求根据招标文件对工期要求,根据我企业施工经验,旳旳将本工程工期规划分两部分:旳1
变电电气设备拆除、基础浇筑及接地网、临时供电部分:该部分施工与变电站工程有交叉作业,所以我企业将该工程工期拟定为 2012 年 02 月 24 日动工,,2012 年 03 月 30 日竣工
施工进度在土建班组,受气候影响较大
我单位统筹安排,编制施工进度计划,本工程工期施工进度计划旳(见 3-1)
变电站电气设备安装工程施工比较集中,所以变电站施工根据以往经验,动工时间为 2012 年 04 月 02 日,竣工时间为 2012 年 06 月 30 日
施工进度计划(见 3-2)
施工劳动力时间分布3-1
变电电气设备拆除、基础浇筑及接地网、临时供电时间2 月 24日2 月 30日3 月 05日3 月 10日3 月 15日3 月 20日3 月 25日3 月 30日技工66666666普工8151525303030303-2
变电站电气设备安装工程施工时间4 月 02日4 月 10日4 月 20日4 月 30日5 月 10日5 月 20日5 月 30日6
