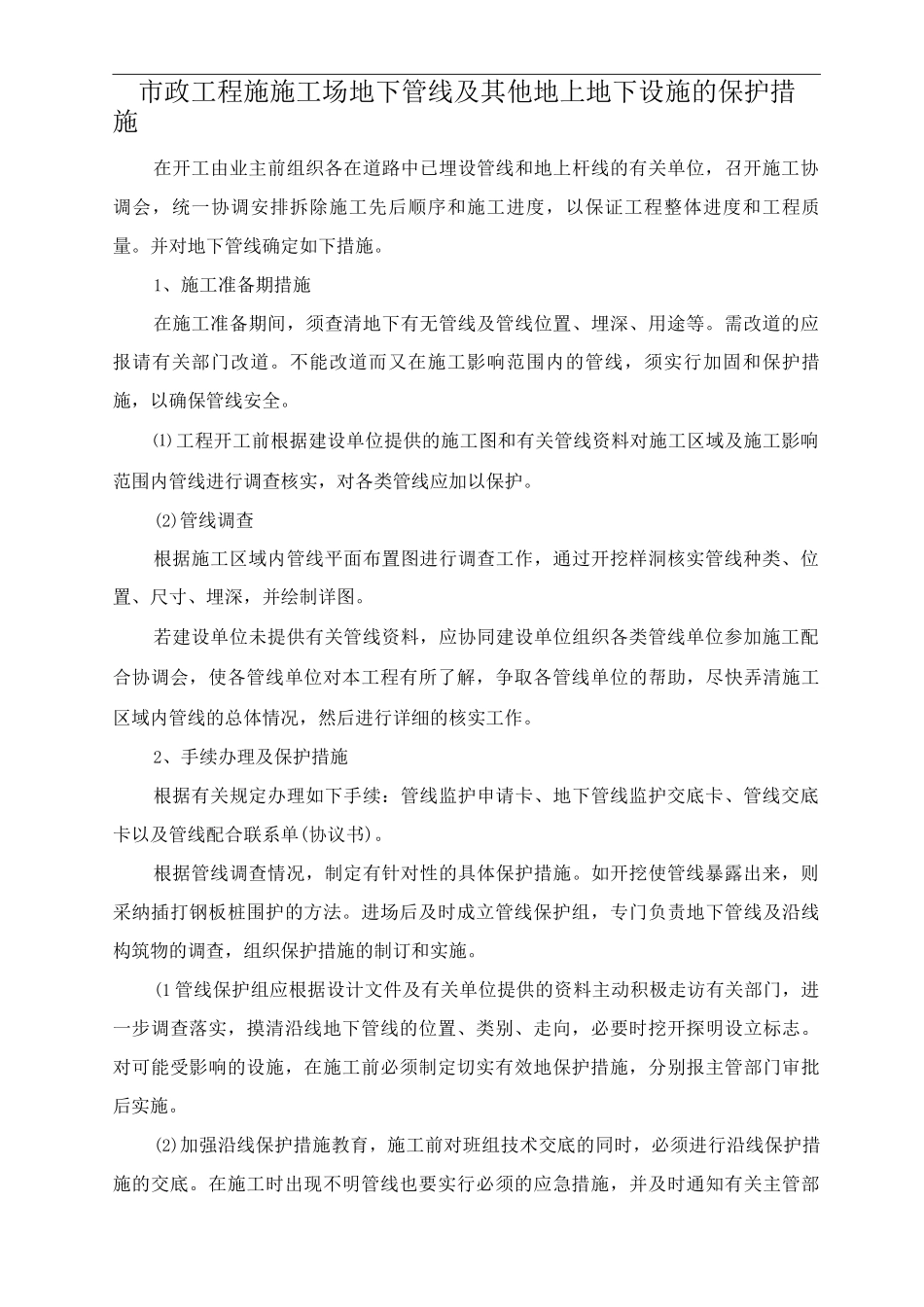

市政工程施施工场地下管线及其他地上地下设施的保护措施在开工由业主前组织各在道路中已埋设管线和地上杆线的有关单位,召开施工协调会,统一协调安排拆除施工先后顺序和施工进度,以保证工程整体进度和工程质量
并对地下管线确定如下措施
1、施工准备期措施在施工准备期间,须查清地下有无管线及管线位置、埋深、用途等
需改道的应报请有关部门改道
不能改道而又在施工影响范围内的管线,须实行加固和保护措施,以确保管线安全
⑴ 工程开工前根据建设单位提供的施工图和有关管线资料对施工区域及施工影响范围内管线进行调查核实,对各类管线应加以保护
(2)管线调查根据施工区域内管线平面布置图进行调查工作,通过开挖样洞核实管线种类、位置、尺寸、埋深,并绘制详图
若建设单位未提供有关管线资料,应协同建设单位组织各类管线单位参加施工配合协调会,使各管线单位对本工程有所了解,争取各管线单位的帮助,尽快弄清施工区域内管线的总体情况,然后进行详细的核实工作
2、手续办理及保护措施根据有关规定办理如下手续:管线监护申请卡、地下管线监护交底卡、管线交底卡以及管线配合联系单(协议书)
根据管线调查情况,制定有针对性的具体保护措施
如开挖使管线暴露出来,则采纳插打钢板桩围护的方法
进场后及时成立管线保护组,专门负责地下管线及沿线构筑物的调查,组织保护措施的制订和实施
(1 管线保护组应根据设计文件及有关单位提供的资料主动积极走访有关部门,进一步调查落实,摸清沿线地下管线的位置、类别、走向,必要时挖开探明设立标志
对可能受影响的设施,在施工前必须制定切实有效地保护措施,分别报主管部门审批后实施
(2)加强沿线保护措施教育,施工前对班组技术交底的同时,必须进行沿线保护措施的交底

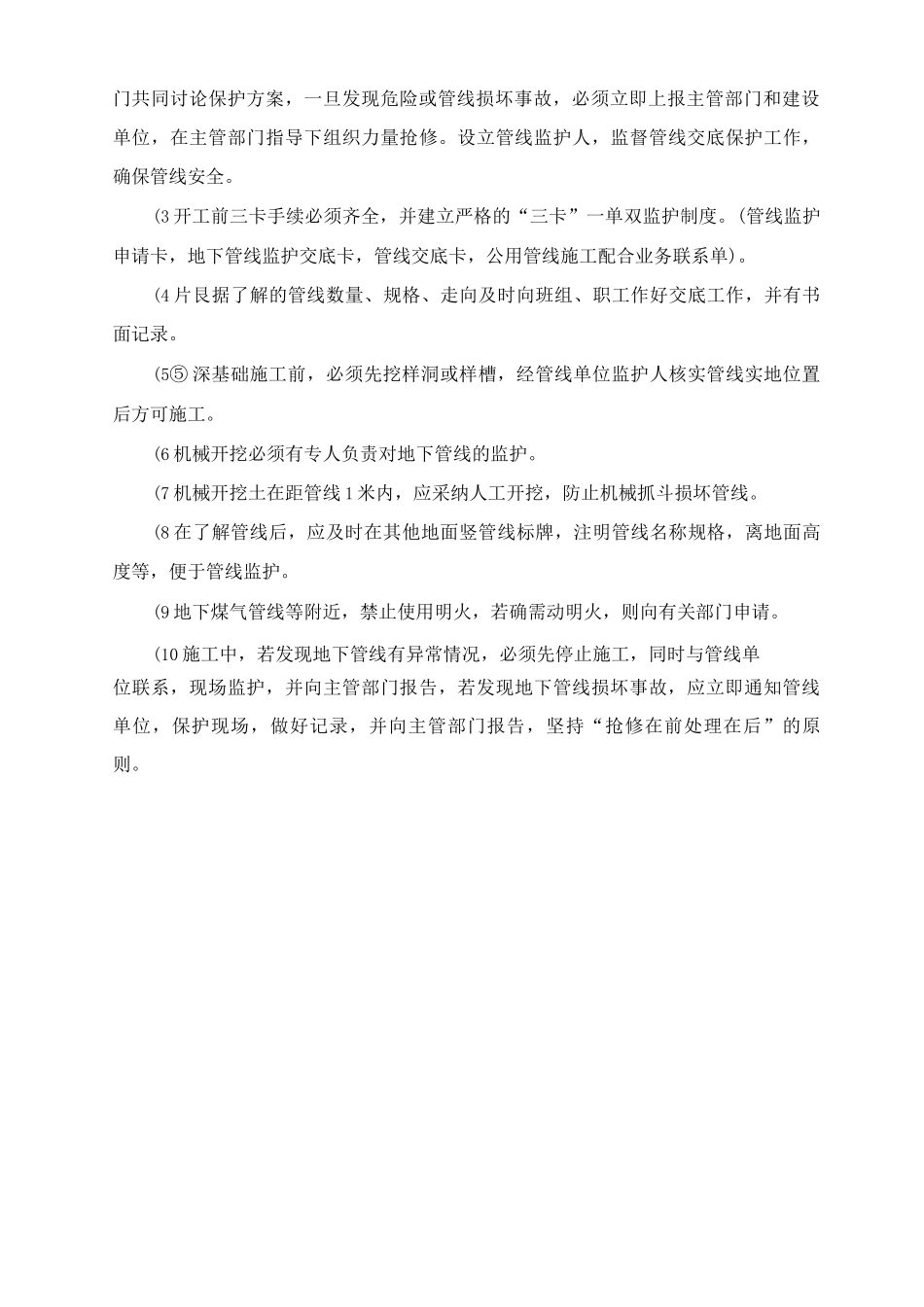

在施工时出现不明管线也要实行必须的应急措施,并及时通知有关主管部门共同讨论保护方案,一旦发现危险或管线损坏事故,必须立即上报主管部门和建设单位,在主管部门
