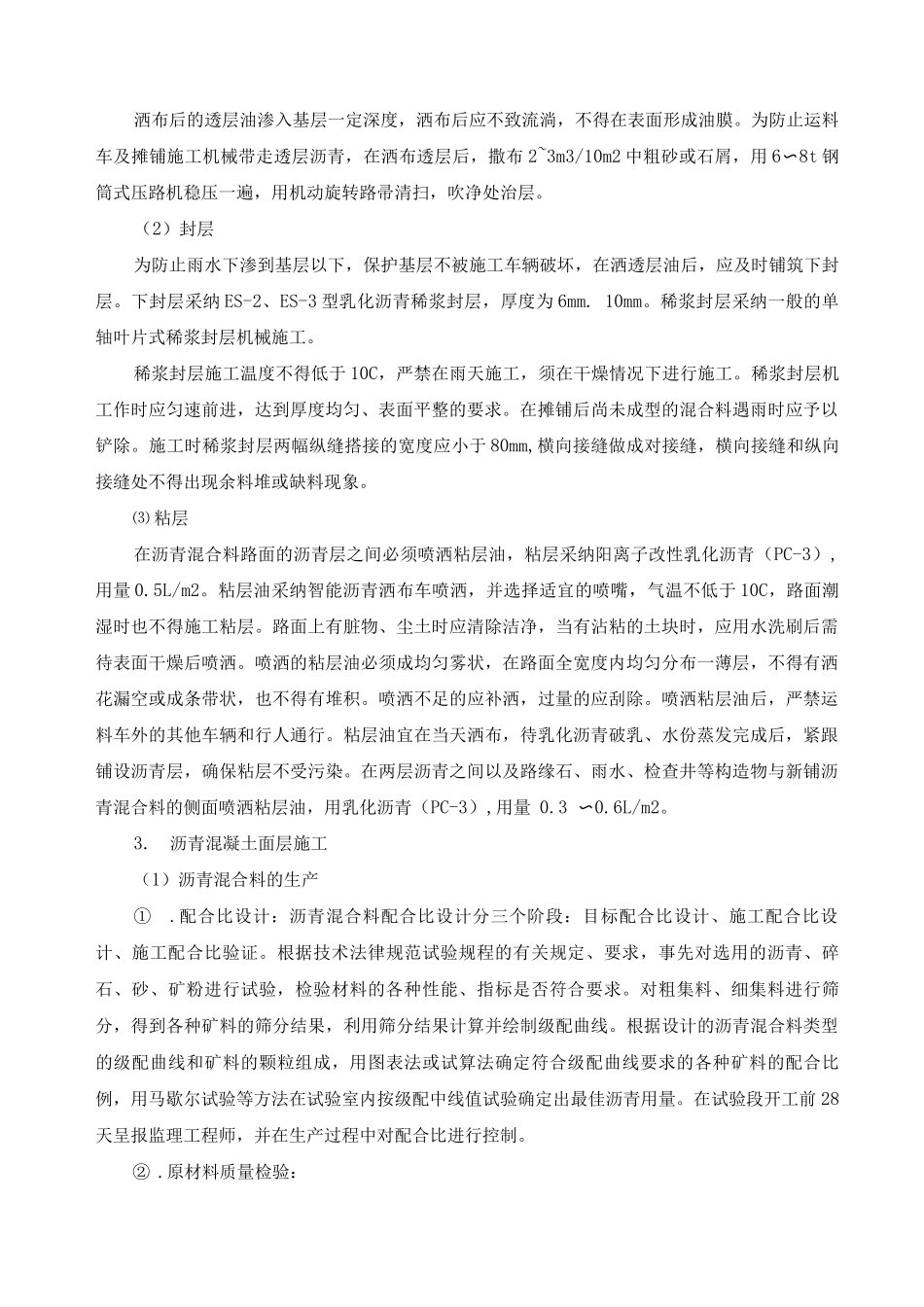

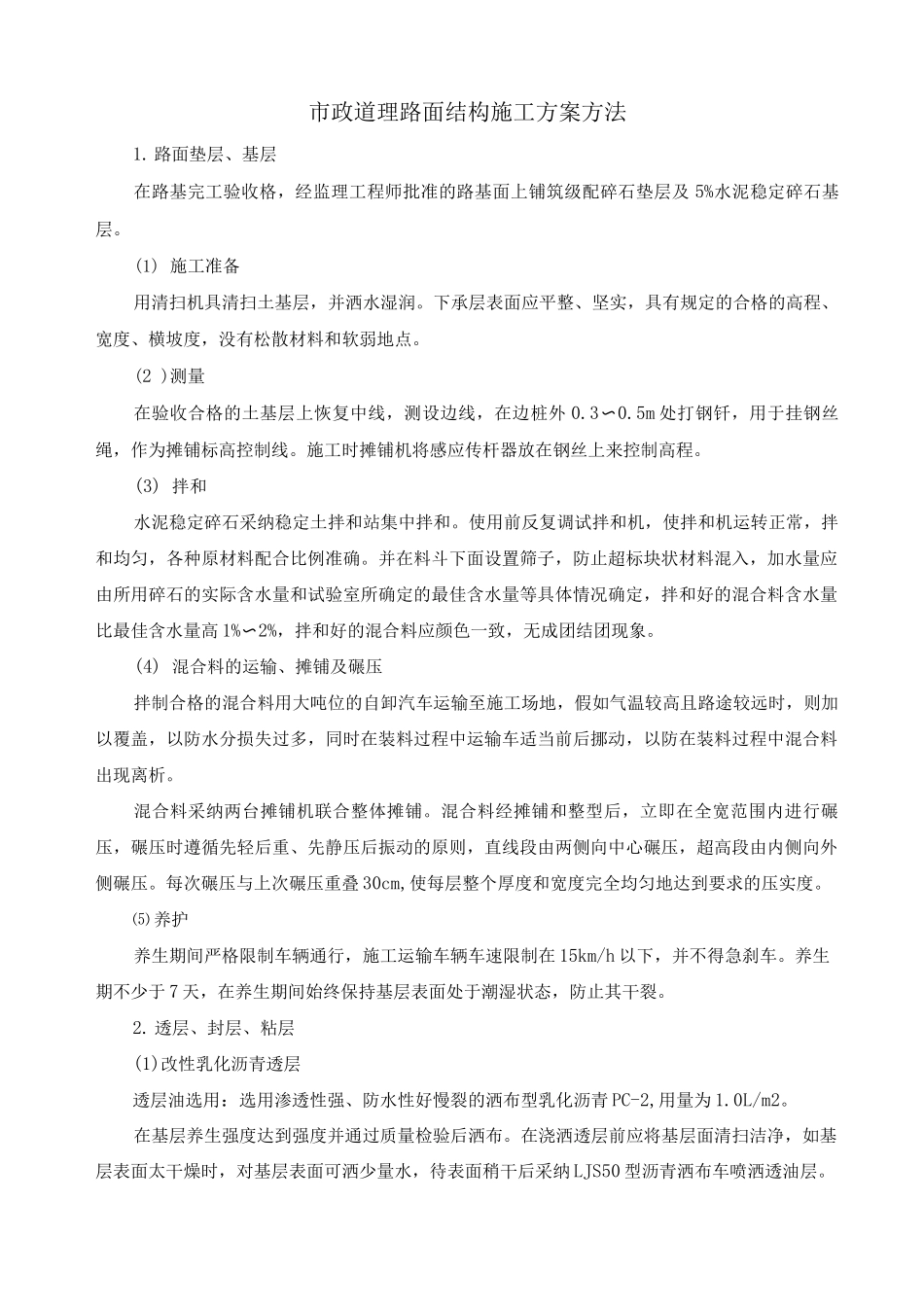

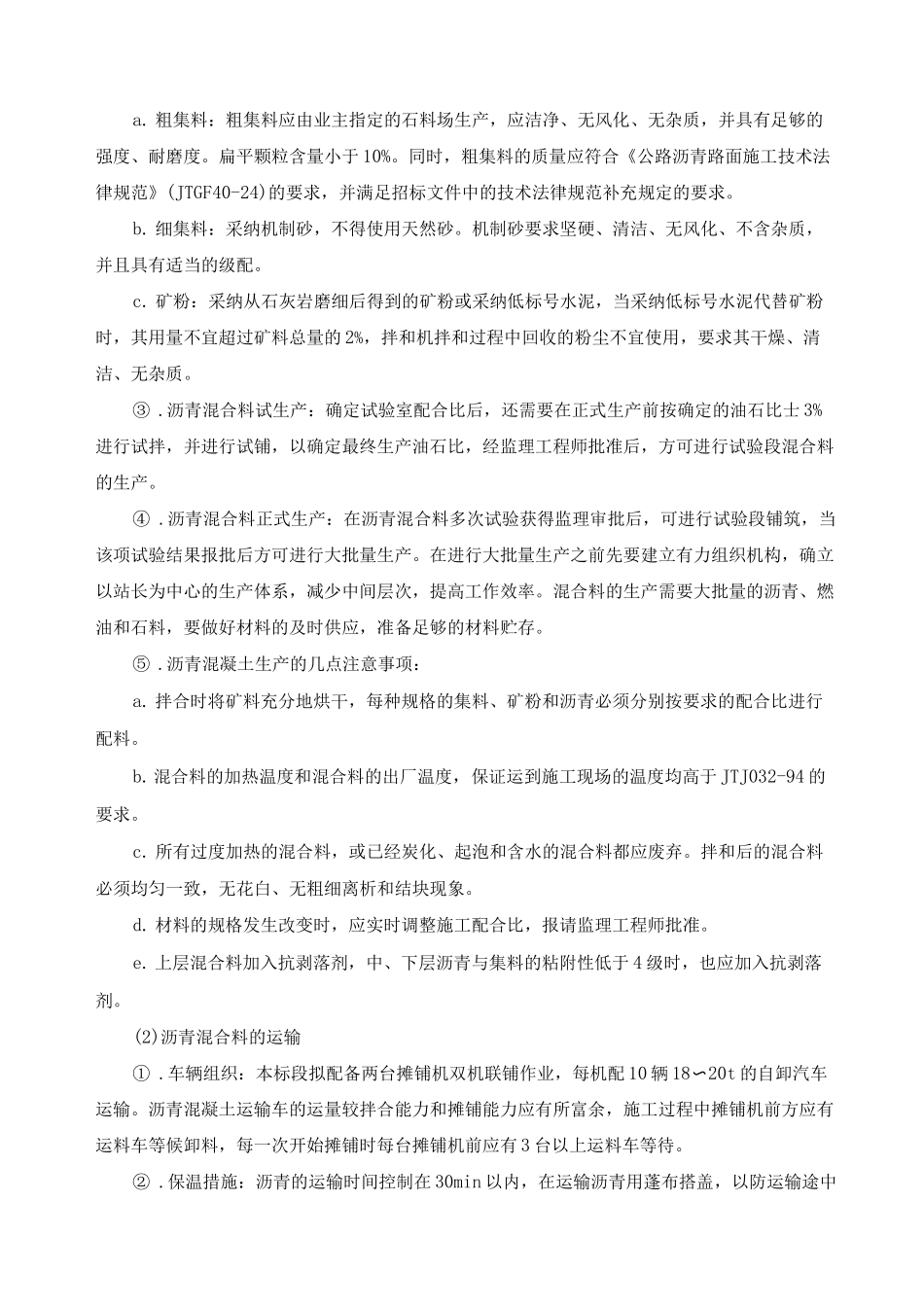

市政道理路面结构施工方案方法1.路面垫层、基层在路基完工验收格,经监理工程师批准的路基面上铺筑级配碎石垫层及 5%水泥稳定碎石基层。(1) 施工准备用清扫机具清扫土基层,并洒水湿润。下承层表面应平整、坚实,具有规定的合格的高程、宽度、横坡度,没有松散材料和软弱地点。(2 )测量在验收合格的土基层上恢复中线,测设边线,在边桩外 0.3〜0.5m 处打钢钎,用于挂钢丝绳,作为摊铺标高控制线。施工时摊铺机将感应传杆器放在钢丝上来控制高程。(3) 拌和水泥稳定碎石采纳稳定土拌和站集中拌和。使用前反复调试拌和机,使拌和机运转正常,拌和均匀,各种原材料配合比例准确。并在料斗下面设置筛子,防止超标块状材料混入,加水量应由所用碎石的实际含水量和试验室所确定的最佳含水量等具体情况确定,拌和好的混合料含水量比最佳含水量高 1%〜2%,拌和好的混合料应颜色一致,无成团结团现象。(4) 混合料的运输、摊铺及碾压拌制合格的混合料用大吨位的自卸汽车运输至施工场地,假如气温较高且路途较远时,则加以覆盖,以防水分损失过多,同时在装料过程中运输车适当前后挪动,以防在装料过程中混合料出现离析。混合料采纳两台摊铺机联合整体摊铺。混合料经摊铺和整型后,立即在全宽范围内进行碾压,碾压时遵循先轻后重、先静压后振动的原则,直线段由两侧向中心碾压,超高段由内侧向外侧碾压。每次碾压与上次碾压重叠 30cm,使每层整个厚度和宽度完全均匀地达到要求的压实度。⑸ 养护养生期间严格限制车辆通行,施工运输车辆车速限制在 15km/h 以下,并不得急刹车。养生期不少于 7 天,在养生期间始终保持基层表面处于潮湿状态,防止其干裂。2. 透层、封层、粘层(1)改性乳化沥青透层透层油选用:选用渗透性强、防水性好慢裂的洒布型乳化沥青 PC-2,用量为 1.0L/m2。在基层养生强度达到强度并通过质量检验后洒布。在浇洒透层前应将基层面清扫洁净,如基层表面太干燥时,对基层表面可洒少量水,待表面稍干后采纳 LJS50 型沥青洒布车喷洒透油层。洒布后的透层油渗入基层一定深度,洒布后应不致流淌,不得在表面形成油膜。为防止运料车及摊铺施工机械带走透层沥青,在洒布透层后,撒布 2~3m3/10m2 中粗砂或石屑,用 6〜8t 钢筒式压路机稳压一遍,用机动旋转路帚清扫,吹净处治层。(2)封层为防止雨水下渗到基层以下,保护基层不被施工车辆破坏,在洒透层油后,应及时铺筑下封层。下封层采纳 ES-2、ES-3 型乳化沥青稀浆封层,厚度...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

市政道理路面结构施工方案方法

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
