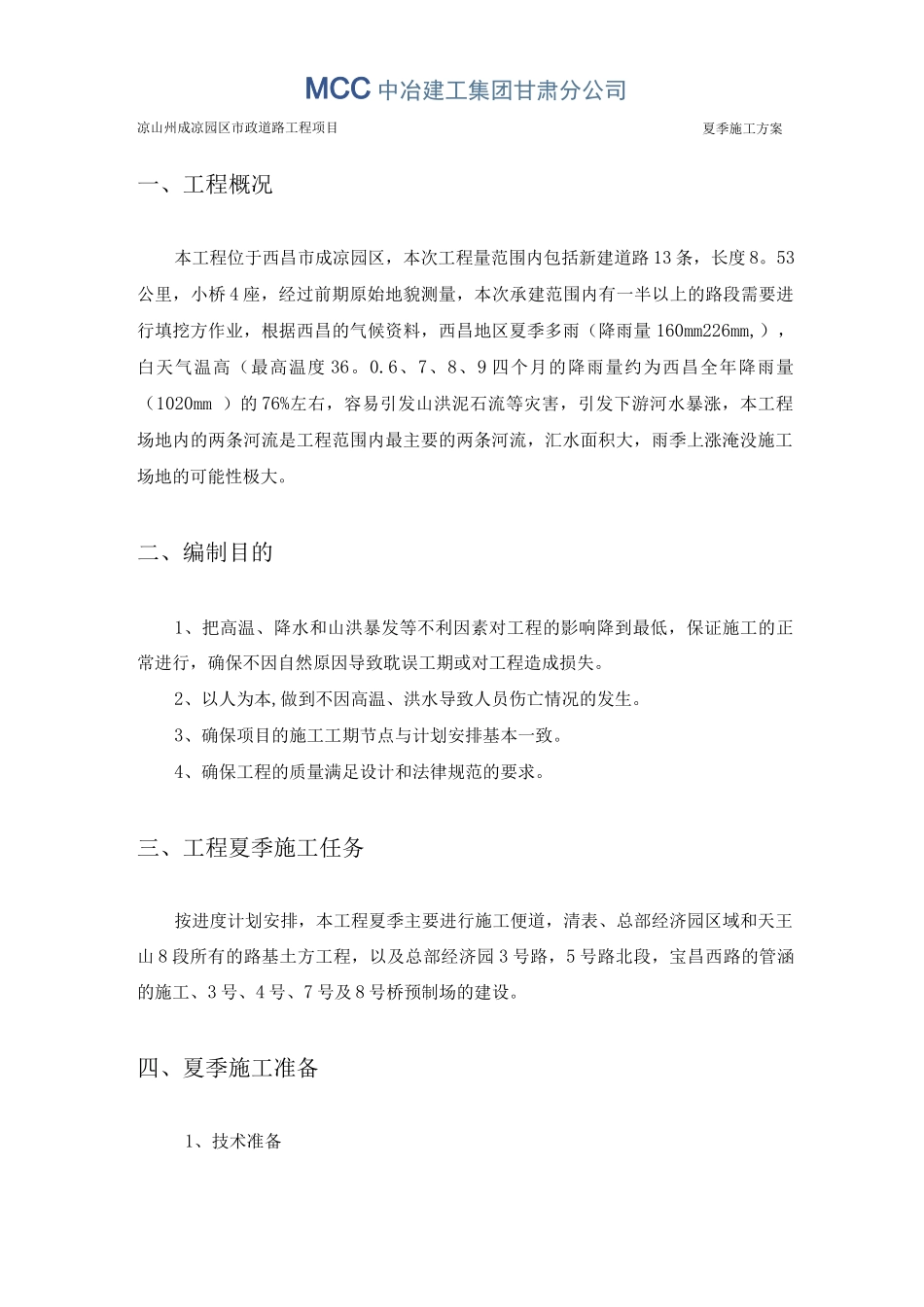

凉山州成凉园区市政道路工程夏季高温、防汛方案审批:审核:编制:王凯乐施工单位:中冶建工集团甘肃分公司编制日期:2025 年 5 月 24日MCC 中冶建工集团日肃分公司凉山州成凉园区市政道路工程项目目录一、工程概况 2二、编制目的 2三、工程夏季施工任务 2四、夏季施工准备 2五、高温应对措施及应急预案 3六、防汛应对措施及应急预案 4七、质量保证计划 6八、安全文明施工 6九、附图 7夏季施工方案MCC 中冶建工集团甘肃分公司凉山州成凉园区市政道路工程项目一、工程概况本工程位于西昌市成凉园区,本次工程量范围内包括新建道路 13 条,长度 8。53公里,小桥 4 座,经过前期原始地貌测量,本次承建范围内有一半以上的路段需要进行填挖方作业,根据西昌的气候资料,西昌地区夏季多雨(降雨量 160mm226mm,),白天气温高(最高温度 36。0.6、7、8、9 四个月的降雨量约为西昌全年降雨量(1020mm )的 76%左右,容易引发山洪泥石流等灾害,引发下游河水暴涨,本工程场地内的两条河流是工程范围内最主要的两条河流,汇水面积大,雨季上涨淹没施工场地的可能性极大。二、编制目的1、把高温、降水和山洪暴发等不利因素对工程的影响降到最低,保证施工的正常进行,确保不因自然原因导致耽误工期或对工程造成损失。2、以人为本,做到不因高温、洪水导致人员伤亡情况的发生。3、确保项目的施工工期节点与计划安排基本一致。4、确保工程的质量满足设计和法律规范的要求。三、工程夏季施工任务按进度计划安排,本工程夏季主要进行施工便道,清表、总部经济园区域和天王山 8 段所有的路基土方工程,以及总部经济园 3 号路,5 号路北段,宝昌西路的管涵的施工、3 号、4 号、7 号及 8 号桥预制场的建设。四、夏季施工准备1、技术准备夏季施工方案MCC 中冶建工集团甘肃分公司凉山州成凉园区市政道路工程项目⑴ 确保施工质量及生产安全的情况下,制定一个可行的可靠的施工技术方案,其必须具有对应的经济合理性。⑵ 制定的施工技术方案要包含施工的全要素,包括施工部署、施工程序、施工方法、机具与材料调配计划、劳动力计划、质量控制要点、检测项目、应急预案等方面.2、资源准备根据制定的计划组织好施工仪表、消防器具、防汛物资、职工劳动保护用品及防暑药品等的准备工作五、高温应对措施及应急预案1、由于高温会加大蒸发量,蒸发过快会影响混凝土的凝固和强度增长过程过程,导致产生凝固过程加快,混凝土收缩过大产生裂...
