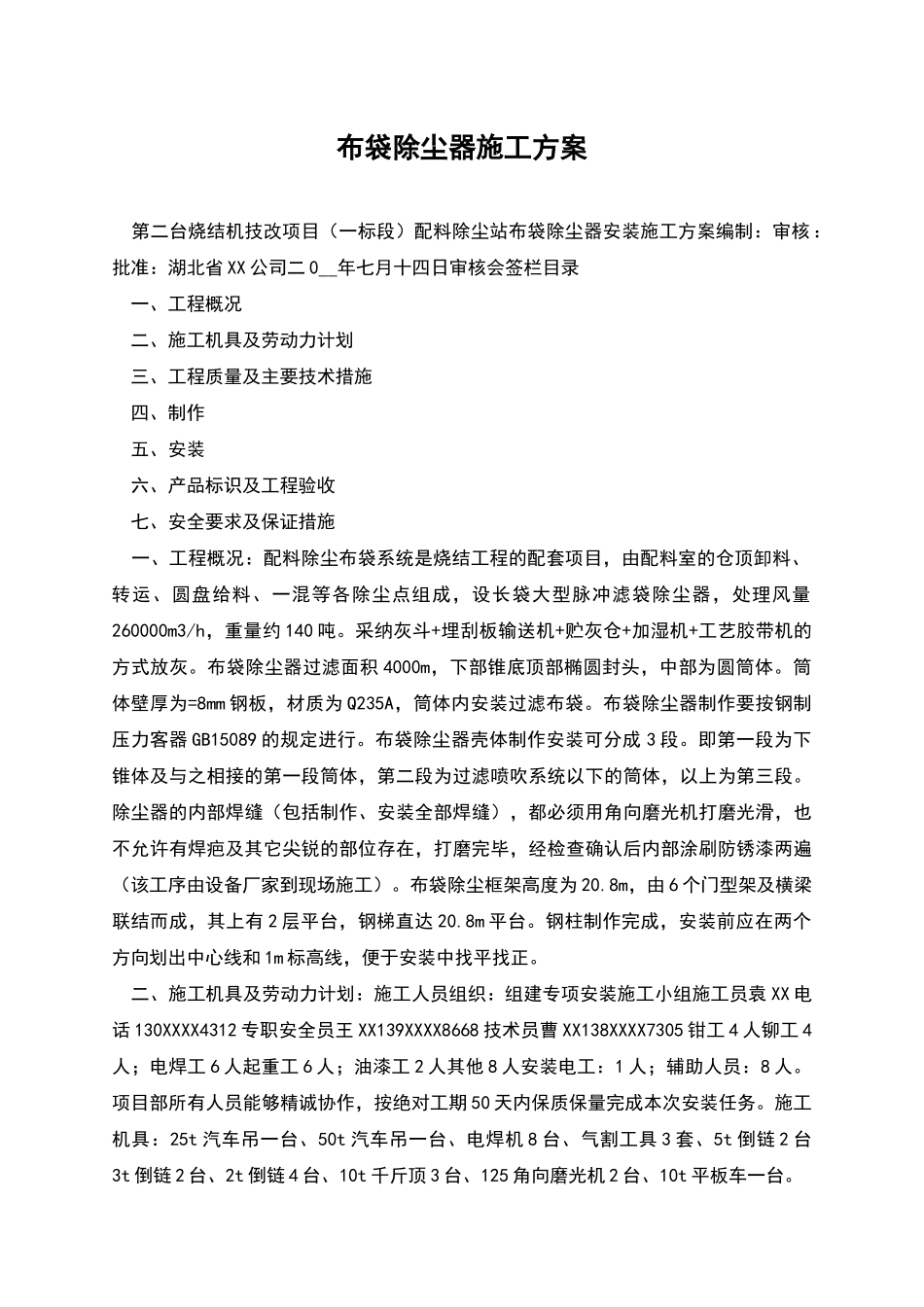

布袋除尘器施工方案 第二台烧结机技改项目(一标段)配料除尘站布袋除尘器安装施工方案编制:审核:批准:湖北省 XX 公司二 0__年七月十四日审核会签栏目录 一、工程概况 二、施工机具及劳动力计划 三、工程质量及主要技术措施 四、制作 五、安装 六、产品标识及工程验收 七、安全要求及保证措施 一、工程概况:配料除尘布袋系统是烧结工程的配套项目,由配料室的仓顶卸料、转运、圆盘给料、一混等各除尘点组成,设长袋大型脉冲滤袋除尘器,处理风量260000m3/h,重量约 140 吨
采纳灰斗+埋刮板输送机+贮灰仓+加湿机+工艺胶带机的方式放灰
布袋除尘器过滤面积 4000m,下部锥底顶部椭圆封头,中部为圆筒体
筒体壁厚为=8mm 钢板,材质为 Q235A,筒体内安装过滤布袋
布袋除尘器制作要按钢制压力客器 GB15089 的规定进行
布袋除尘器壳体制作安装可分成 3 段
即第一段为下锥体及与之相接的第一段筒体,第二段为过滤喷吹系统以下的筒体,以上为第三段
除尘器的内部焊缝(包括制作、安装全部焊缝),都必须用角向磨光机打磨光滑,也不允许有焊疤及其它尖锐的部位存在,打磨完毕,经检查确认后内部涂刷防锈漆两遍(该工序由设备厂家到现场施工)
布袋除尘框架高度为 20
8m,由 6 个门型架及横梁联结而成,其上有 2 层平台,钢梯直达 20
钢柱制作完成,安装前应在两个方向划出中心线和 1m 标高线,便于安装中找平找正

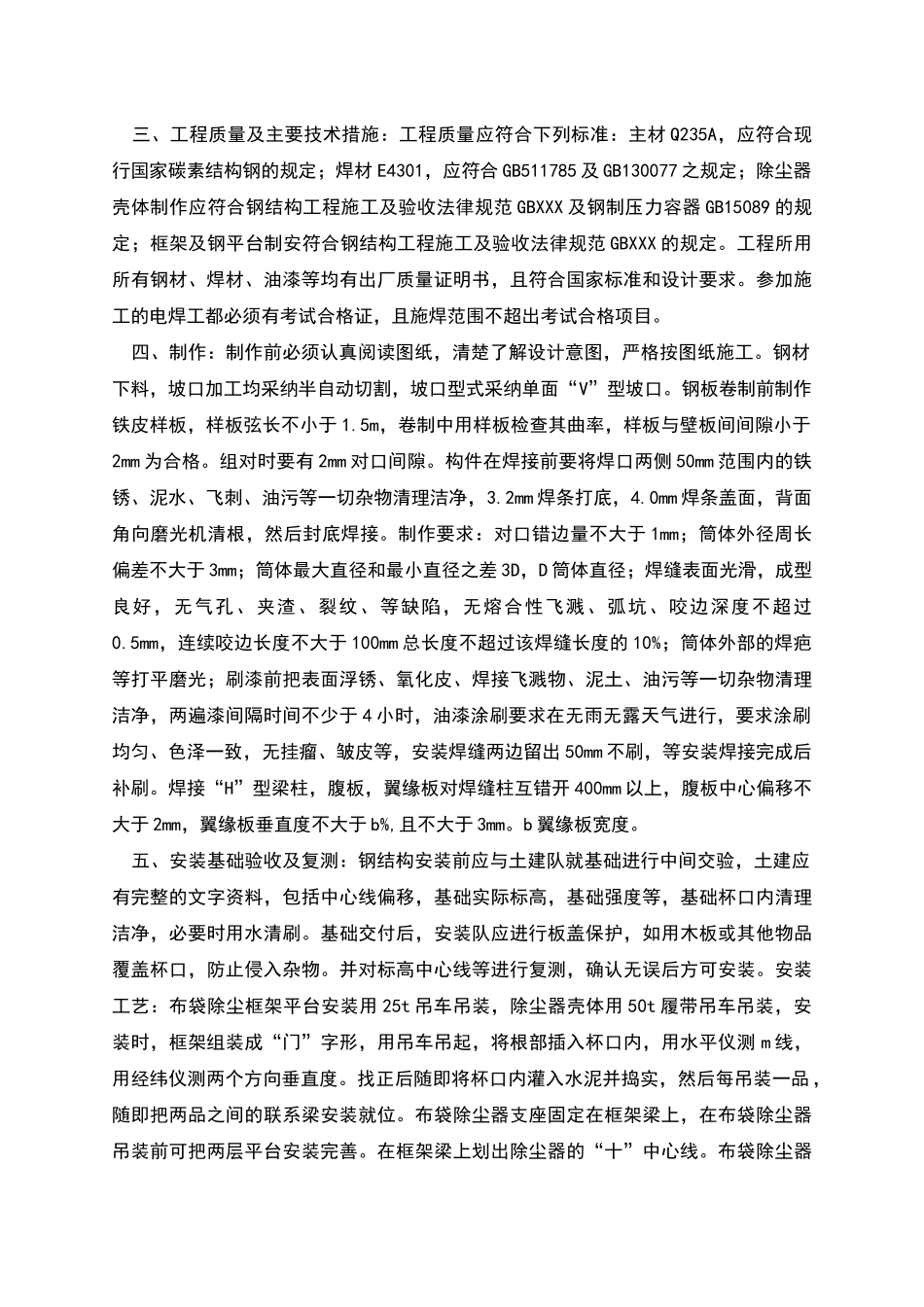

二、施工机具及劳动力计划:施工人员组织:组建专项安装施工小组施工员袁 XX 电话 130XXXX4312 专职安全员王 XX139XXXX8668 技术员曹 XX138XXXX7305 钳工 4 人铆工 4人;电焊工 6 人起重工 6 人;油漆工 2 人其他 8 人安装电工:1 人;辅助人员:8 人
项目部所有人员能够精诚协作,按绝对工期 50 天内保质保量完成本次安
