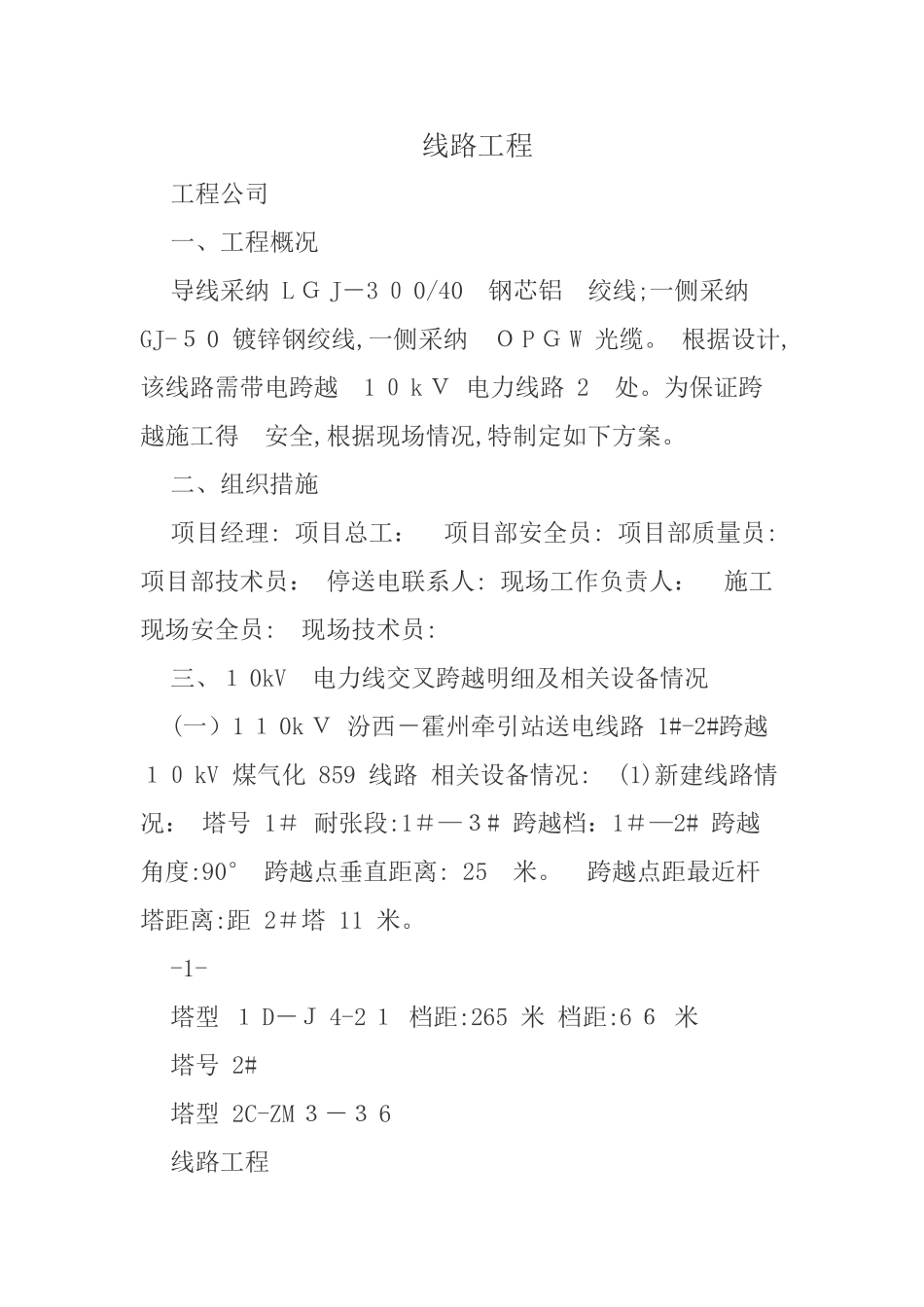

线路工程工程公司一、工程概况导线采纳 L G J-3 0 0/40 钢芯铝 绞线;一侧采纳 GJ-5 0 镀锌钢绞线,一侧采纳 O P G W 光缆
根据设计,该线路需带电跨越 1 0 k V 电力线路 2 处
为保证跨越施工得 安全,根据现场情况,特制定如下方案
二、组织措施项目经理: 项目总工: 项目部安全员: 项目部质量员: 项目部技术员: 停送电联系人: 现场工作负责人: 施工现场安全员: 现场技术员:三、1 0kV 电力线交叉跨越明细及相关设备情况(一)1 1 0k V 汾西-霍州牵引站送电线路 1#-2#跨越 10 kV 煤气化 859 线路 相关设备情况: (1)新建线路情况: 塔号 1# 耐张段:1#—3# 跨越档:1#—2# 跨越角度:90° 跨越点垂直距离: 25 米
跨越点距最近杆塔距离:距 2#塔 11 米

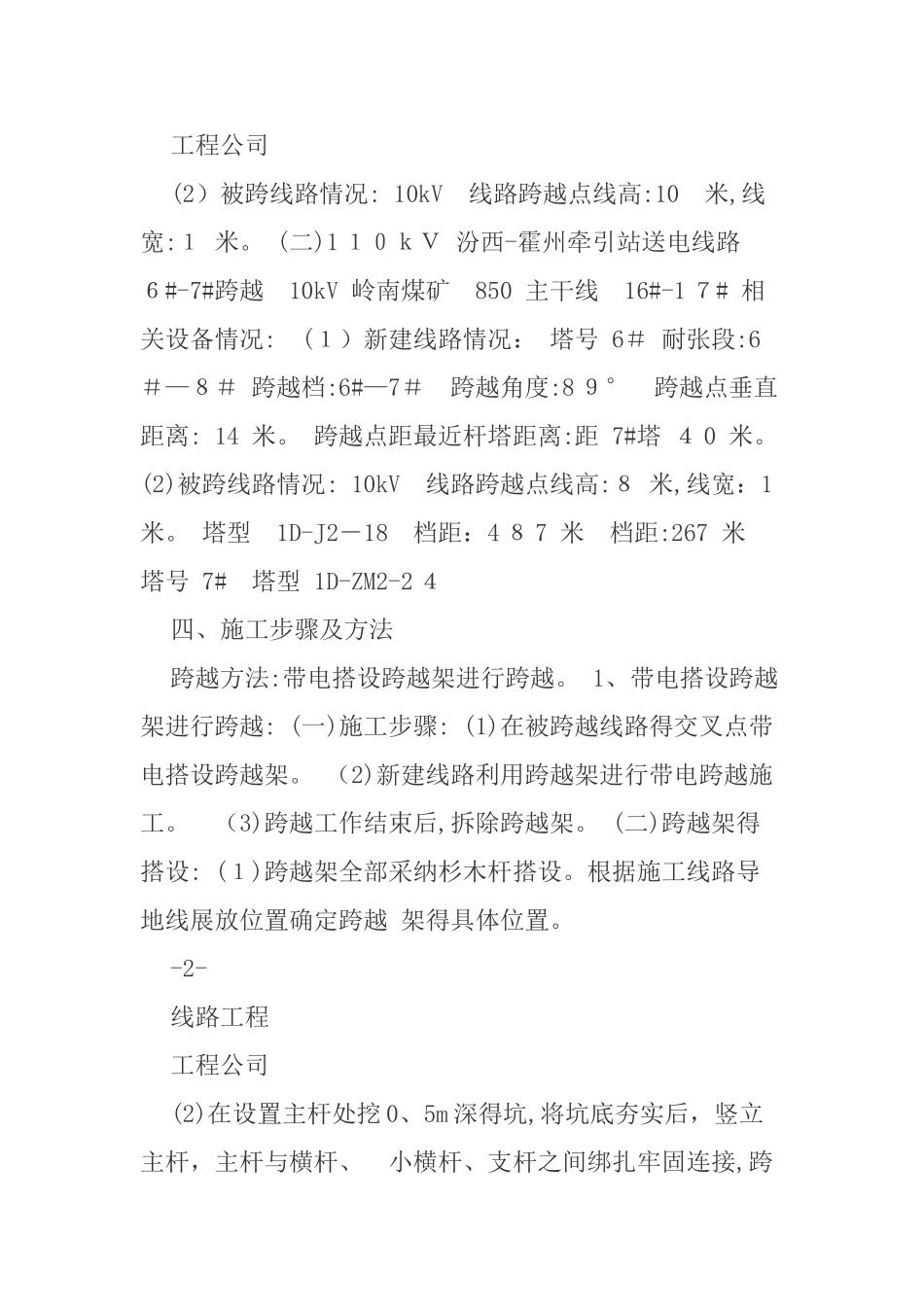

-1-塔型 1 D-J 4-2 1 档距:265 米 档距:6 6 米塔号 2#塔型 2C-ZM 3-3 6线路工程工程公司(2)被跨线路情况: 10kV 线路跨越点线高:10 米,线宽:1 米
(二)1 10kV 汾西-霍州牵引站送电线路 6#-7#跨越 10kV 岭南煤矿 850 主干线 16#-1 7# 相关设备情况: (1)新建线路情况: 塔号 6# 耐张段:6#—8# 跨越档:6#—7# 跨越角度:8 9° 跨越点垂直距离: 14 米
跨越点距最近杆塔距离:距 7#塔 4 0 米
(2)被跨线路情况: 10kV 线路跨越点线高:8 米,线宽:1 米
塔型 1D-J2-18 档距:4 8 7 米 档距:267 米 塔号 7# 塔型 1D-ZM2-2 4四、施工步骤及方法跨越方法:带电搭设跨越架进行跨越

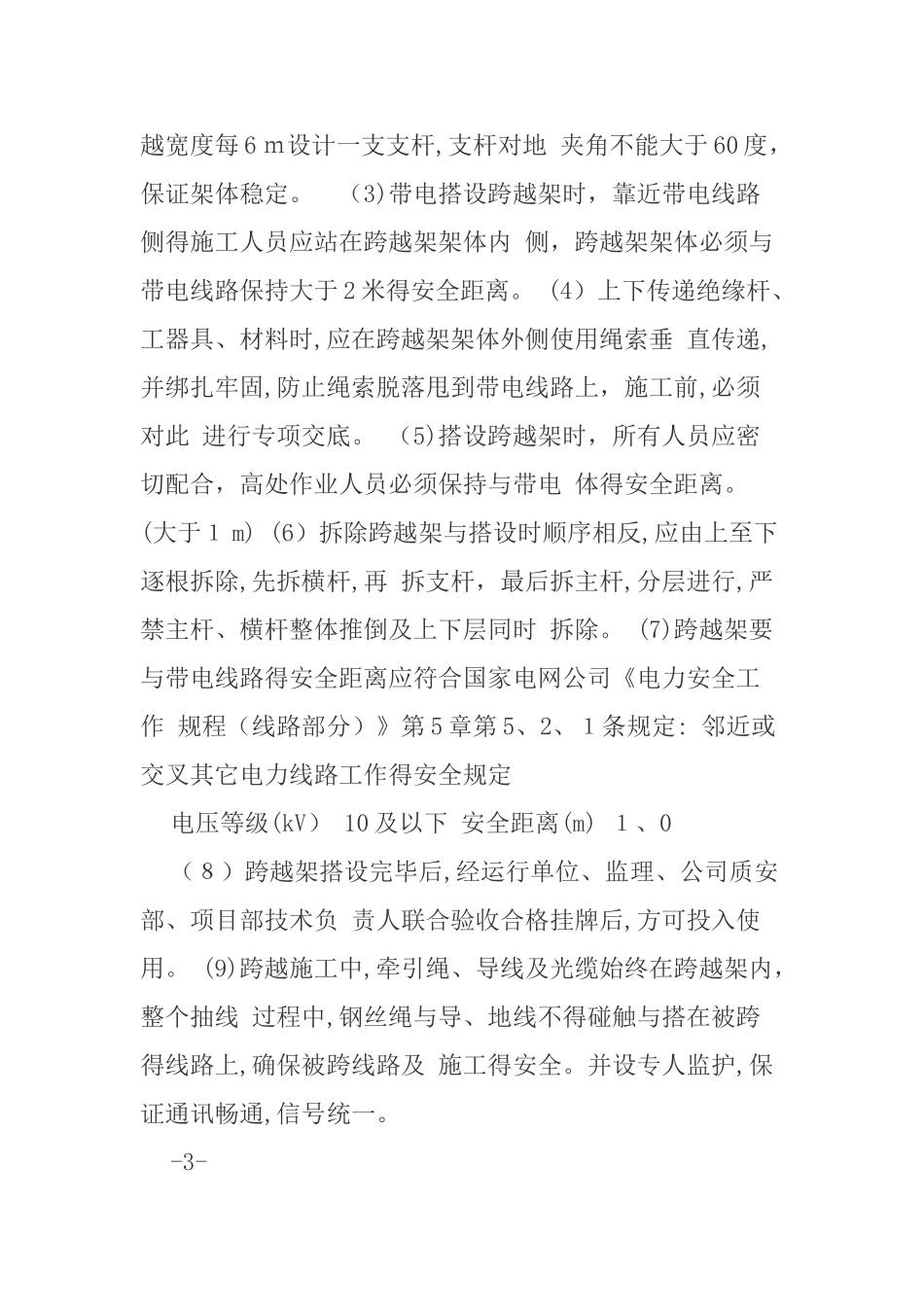

1、带电搭设跨越架进行跨越: (一)施工步骤: (1)在被跨越线路得交叉点带电搭设跨越架
(2)新建线路利用跨越架进行带电
