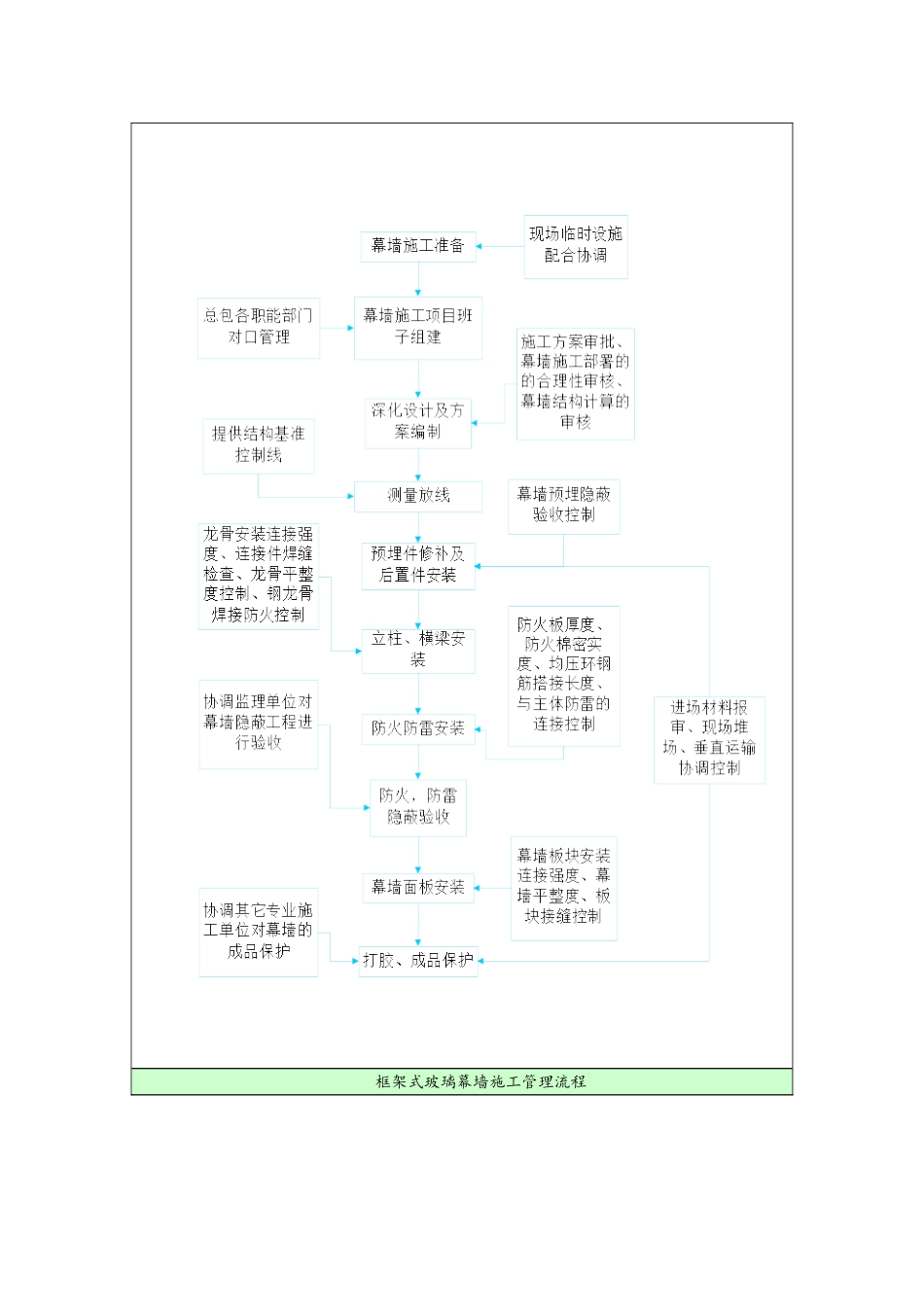

第十六章 幕墙工程管理方案第一节 幕墙工程概况合肥恒大中心 C 地块幕墙效果图第二节 幕墙施工管理流程框架式玻璃幕墙施工管理流程单元式玻璃幕墙施工管理流程第三节 各承包人职责分工表工作内容各承包人工作内容和责任分工表总承包人幕墙专业分包人进场提供现场施工用的水、电、道路和办公生活设施,协助办理进场施工手续。接收现场施工用的水、电、道路和办公生活设施,办理进场施工手续。规划堆放场地提供幕墙构件的堆放场地,并根据施工具体进度,提供具体堆放场地和时间。参加规划幕墙构件堆放场地的布置。根据总包提供的方案,合理利用。工作面根据具体的施工进度,在幕墙施工将要进行时提供工作面,并且满足幕墙施工的需要给总包提出工作面的具体要求,并在取得工作面以后积极组织施工,在规定时间内完成各项工作。脚手架提供幕墙安装脚手架和合理的使用时间在规定时间内合理使用脚手架。垂直运输制定出合理的垂直运输方案,并配合幕墙施工提供专用运输梯笼。在规定时间内,合理利用运输机械,完成幕墙的运输工作。测量控制提供定位控制基准线和标高基准点。积极与总包协调复核测量控制。安全防护做好安全防护棚、防护网的搭设。配合做好安全防护棚、防护网的搭设。预埋件施工积极配合幕墙工程做好预留预埋工作,承担不影响已完成的预埋件质量的任务。预埋施工,承担符合设计要求和通过施工验收的完全责任。骨架,玻璃板安装施工在幕墙施工时,合理调配运输机械提供垂直运输和材料堆场,提供施工场地并相应承担所提供施工场地满足安装施工进度的责任。并配合监理单位做好幕墙施工隐蔽验收工作。供货、安装,承担骨架施工,玻璃安装施工,单元式板块安装施工,收口配件安装符合设计要求和满施工验收要求的责任,承担运输工具满足安装进度要求的责任。通知监理和总包进行隐蔽验收工作,并承担施工质量责任。单元式安装施工成品保护配合成品保护。承担成品保护的责任。第四节 施工段划分1.划分依据施工流水划分的方法是将工程的整个建造过程分解为有序的几个施工过程,也就是划分成若干个不同的工艺,同时将本工程在平、立面空间上划分成若干个工作量大致相等的施工段,根据不同工艺成立相应的专业施工作业组。专业施工作业组按一定的施工工序投入施工,完成一个施工段的施工任务后,在队伍人数、使用的机具和安装的构件均大体不变的情况下,依次、连续的投入到下一个施工段,在规定的时间内完成同样的施工任务。2.总体施工区域的划分根...
