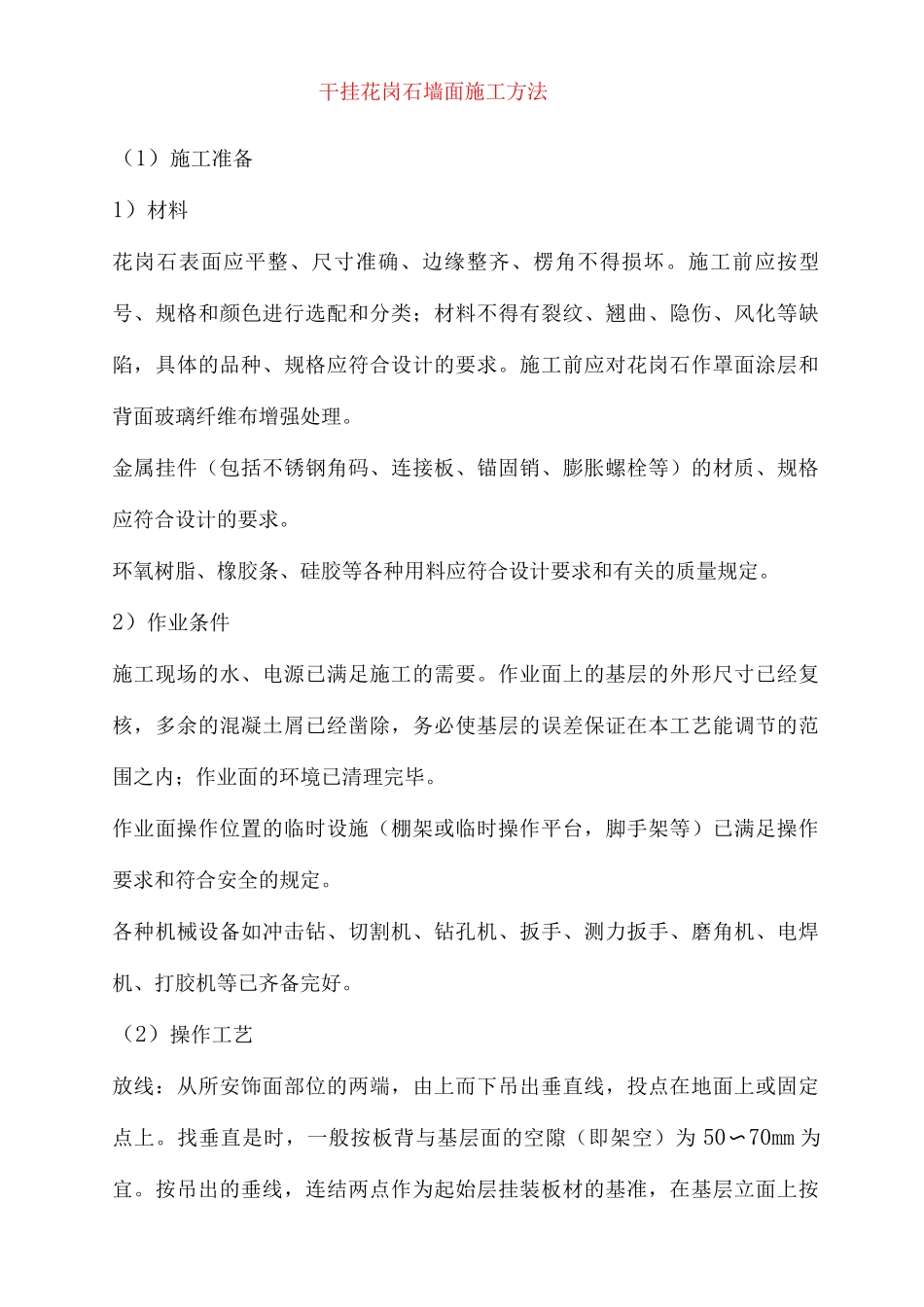

干挂花岗石墙面施工方法(1)施工准备1)材料花岗石表面应平整、尺寸准确、边缘整齐、楞角不得损坏
施工前应按型号、规格和颜色进行选配和分类;材料不得有裂纹、翘曲、隐伤、风化等缺陷,具体的品种、规格应符合设计的要求
施工前应对花岗石作罩面涂层和背面玻璃纤维布增强处理
金属挂件(包括不锈钢角码、连接板、锚固销、膨胀螺栓等)的材质、规格应符合设计的要求
环氧树脂、橡胶条、硅胶等各种用料应符合设计要求和有关的质量规定
2)作业条件施工现场的水、电源已满足施工的需要
作业面上的基层的外形尺寸已经复核,多余的混凝土屑已经凿除,务必使基层的误差保证在本工艺能调节的范围之内;作业面的环境已清理完毕
作业面操作位置的临时设施(棚架或临时操作平台,脚手架等)已满足操作要求和符合安全的规定
各种机械设备如冲击钻、切割机、钻孔机、扳手、测力扳手、磨角机、电焊机、打胶机等已齐备完好
(2)操作工艺放线:从所安饰面部位的两端,由上而下吊出垂直线,投点在地面上或固定点上
找垂直是时,一般按板背与基层面的空隙(即架空)为 50〜70mm 为宜
按吊出的垂线,连结两点作为起始层挂装板材的基准,在基层立面上按板材的大小和缝隙的宽度,弹出横平竖直的分格墨线
板格钻孔:按设计要求在板端面需钻孔的位置,预先划线,集中钻孔,孔径一般为由 5mm,孔深为 30mm,孔的纵向要与端面垂直一致
挂件安装:按放出的墨线和设计以挂件的规格、数量的要求安装挂件,同时必须以测力板检测膨胀螺栓和连结螺姆的旋紧度,使之达到设计质量的要求
板材连结:在板材端面的孔,灌入适量的环氧树脂混合料并插入锚固针;环氧树脂的混合料的配合比要保证有适当的凝固时间,应视具体而定,一般在4〜8 个 h 为宜,避开过早凝固而出现脆裂,过慢凝固而产生松动

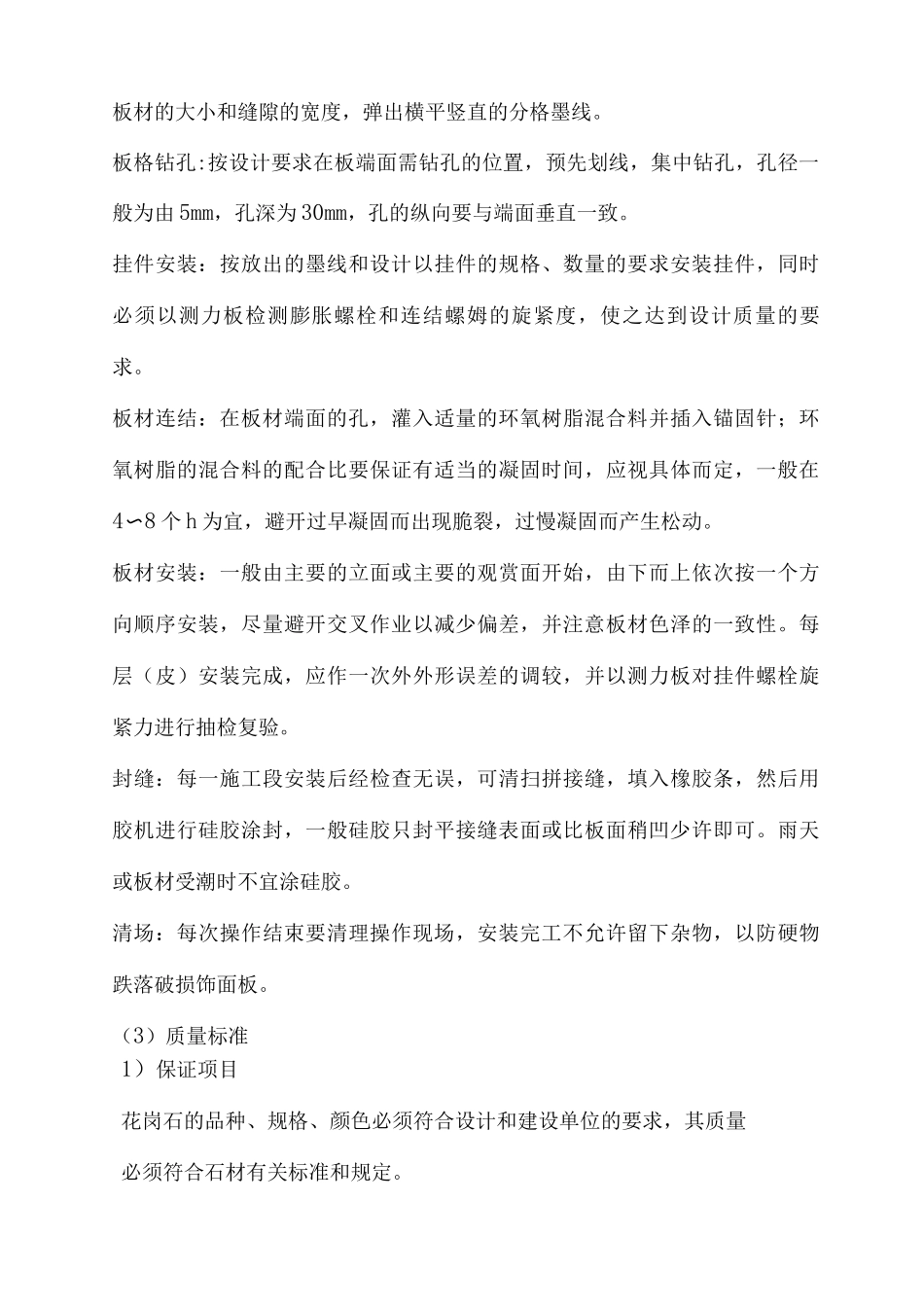

板材安装:一般由主要的立面或主要的观赏面开始,由下而上依次按一个方向顺序安装,尽量避开交叉作业以减少偏差,
