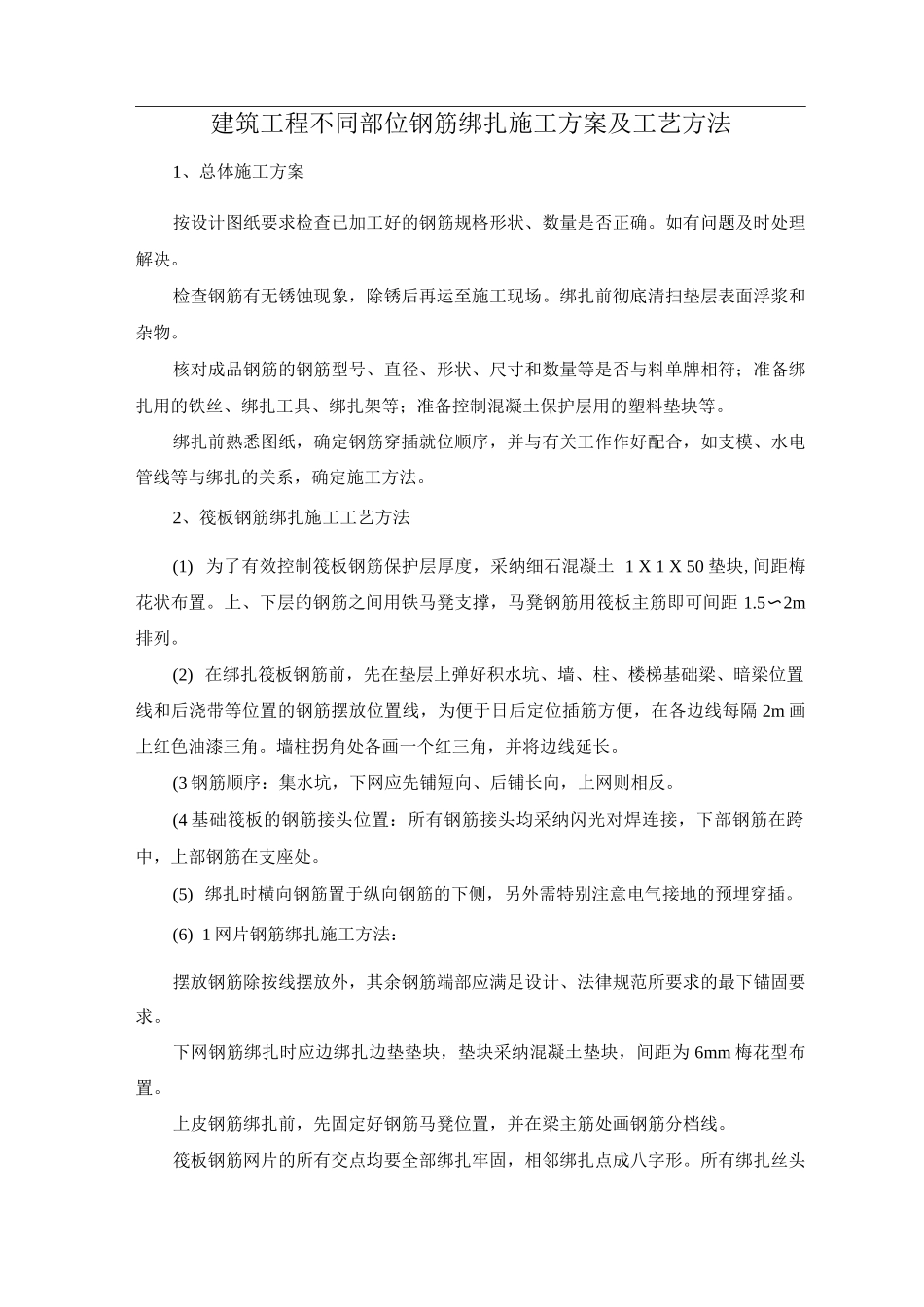

建筑工程不同部位钢筋绑扎施工方案及工艺方法1、总体施工方案按设计图纸要求检查已加工好的钢筋规格形状、数量是否正确
如有问题及时处理解决
检查钢筋有无锈蚀现象,除锈后再运至施工现场
绑扎前彻底清扫垫层表面浮浆和杂物
核对成品钢筋的钢筋型号、直径、形状、尺寸和数量等是否与料单牌相符;准备绑扎用的铁丝、绑扎工具、绑扎架等;准备控制混凝土保护层用的塑料垫块等
绑扎前熟悉图纸,确定钢筋穿插就位顺序,并与有关工作作好配合,如支模、水电管线等与绑扎的关系,确定施工方法
2、筏板钢筋绑扎施工工艺方法(1) 为了有效控制筏板钢筋保护层厚度,采纳细石混凝土 1 X 1 X 50 垫块,间距梅花状布置
上、下层的钢筋之间用铁马凳支撑,马凳钢筋用筏板主筋即可间距 1
5〜2m排列
(2) 在绑扎筏板钢筋前,先在垫层上弹好积水坑、墙、柱、楼梯基础梁、暗梁位置线和后浇带等位置的钢筋摆放位置线,为便于日后定位插筋方便,在各边线每隔 2m 画上红色油漆三角
墙柱拐角处各画一个红三角,并将边线延长
(3 钢筋顺序:集水坑,下网应先铺短向、后铺长向,上网则相反
(4 基础筏板的钢筋接头位置:所有钢筋接头均采纳闪光对焊连接,下部钢筋在跨中,上部钢筋在支座处
(5) 绑扎时横向钢筋置于纵向钢筋的下侧,另外需特别注意电气接地的预埋穿插
(6) 1 网片钢筋绑扎施工方法:摆放钢筋除按线摆放外,其余钢筋端部应满足设计、法律规范所要求的最下锚固要求
下网钢筋绑扎时应边绑扎边垫垫块,垫块采纳混凝土垫块,间距为 6mm 梅花型布置
上皮钢筋绑扎前,先固定好钢筋马凳位置,并在梁主筋处画钢筋分档线
筏板钢筋网片的所有交点均要全部绑扎牢固,相邻绑扎点成八字形
所有绑扎丝头均朝向混凝土内侧
(7 筏板保护层施工方法:为保证筏板下层钢筋的保护层厚度,在底层钢筋下设置间距为 6mm 的混凝土垫块,垫块厚度为 40mm,垫块采纳与所浇筑混
