第 1 章总则第 1 条 为加强 XX 房地产开发有限公司的建筑工程成本控制与 管理工作,确保工程项目成本符合公司经营目标,根据公司财务管理 制度,特制定本办法
第 2 条 工程成本控制管理包括成本的预测、计划、实施、核算、 分析、考核、编制成本报表等工作
第 3 条 项目经理部应明确成本责任,对工程施工过程中发生 的、可控制的各种消耗和费用进行控制
第 4 条 项目经理部应建立以项目经理为中心、的成本控制体系, 进行成本目标分解,明确各管理人员和作业层的成本责任和相互关 系
第 2 章工程成本控制管理程序第 5 条 项目经理部成本控制管理一般按以下程序进行,具体如 下图所示
工程成本控制管理程序示意图第 6 条 目标成本的测算规定
根据公司下达的经营目标,项目经理部需要测算目标成本降 低率
目标成本降低率=(目标成本降低额《预算成本)*%
(1)目标成本降低额=预算成本-目标成本
(2 )预算成本=工程结算收入-税金
(3)目标成本=人工费、材料费、其他直接费的计划成本+计 划管理费用-材料供应利润计划
目标成本测算依据主要包括以下五个方面
(1)公司下达的目标利润及成本降低率

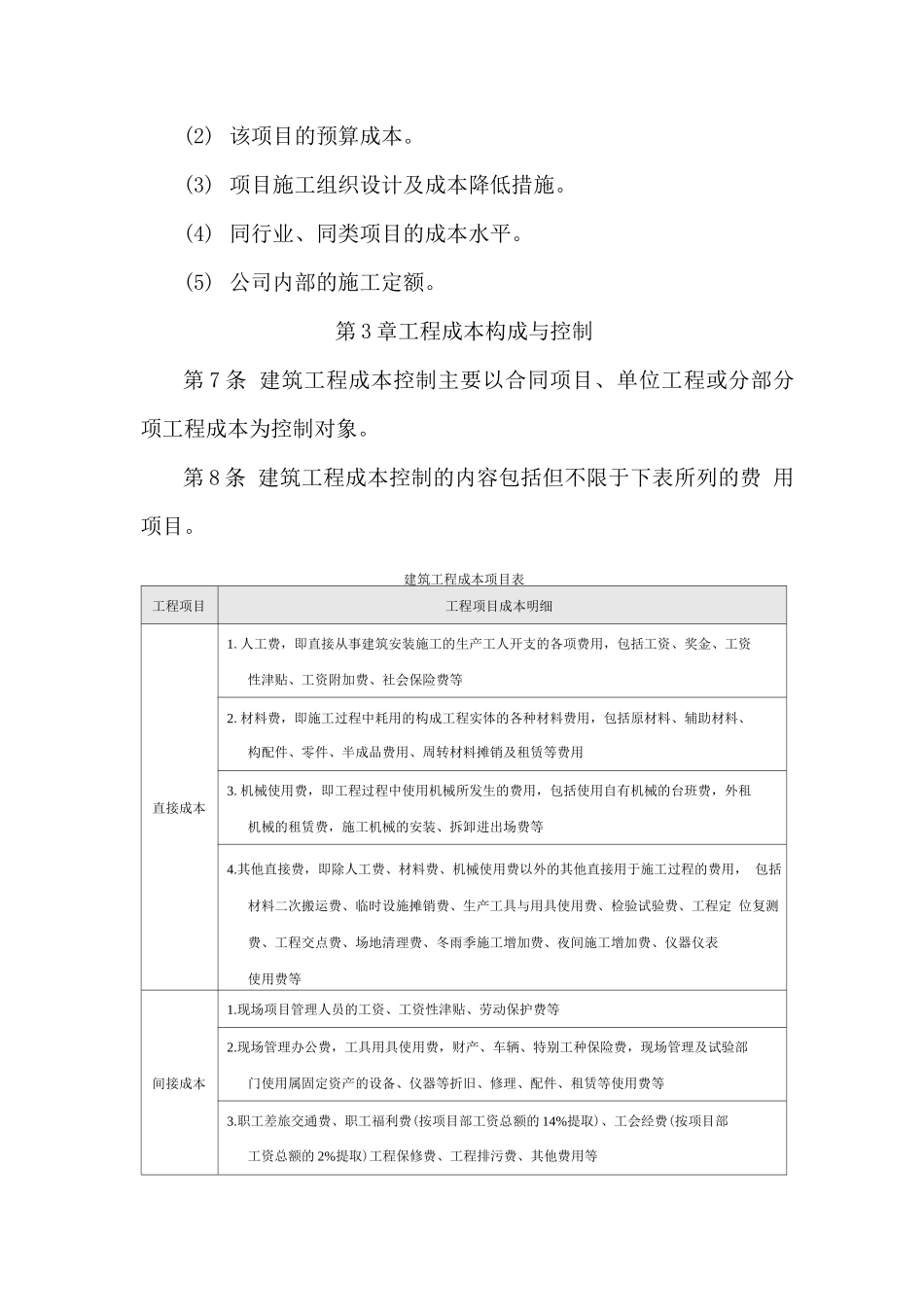

(2) 该项目的预算成本
(3) 项目施工组织设计及成本降低措施
(4) 同行业、同类项目的成本水平
(5) 公司内部的施工定额
第 3 章工程成本构成与控制第 7 条 建筑工程成本控制主要以合同项目、单位工程或分部分 项工程成本为控制对象
第 8 条 建筑工程成本控制的内容包括但不限于下表所列的费 用项目
建筑工程成本项目表工程项目工程项目成本明细直接成本1
人工费,即直接从事建筑安装施工的生产工人开支的各项费用,包括工资、奖金、工资性津贴、工资附加费、社会保险费等2
材料费,即施工过程中耗用的构成工程实体的各种材料费用,包括原材料、辅助材料、构配件、零件、半成品费用、周转材料摊销及租赁
